Süd-West Querspange Hamborn/Walsum
Die insgesamt fast fünf Kilometer langen „Querspange Hamborn / Walsum“ soll in Duisburg die Stadtautobahn mit den gewerblichen, industriellen Flächennutzungen in Hamborn und Walsum verbinden.
Die ersten 1100 Meter sind bereits fertig. In nur 20 Monaten ist im 1. Bauabschnitt (BA) zwischen Autobahnabfahrt Fahrrn (A59) und Weseler Straße die Fritz-Schupp-Straße entstanden. Hierfür waren unter anderem zwei Straßenkreuzungen verlegt und ein alter Bunker abgerissen worden.
Die Arbeiten am 2. BA, der fast vier Kilometer lang ist, laufen inzwischen auf Hochtouren. Die größten Hürden dabei: Tor 5 von Thyssen Krupp muss im laufenden Betrieb an einen anderen Standort verlegt werden. Zudem sind etliche Rohre der Emschergenossenschaft aufwändig zu überbauen. Außerdem müssen die Bautrupps immer wieder Hänge absichern, neue Brücken bauen sowie einen Bereich besonders absichern, durch den eine Hochspannungstrasse verläuft.
Es geht darum, den Duisburger Norden vom Durchgangsverkehr zu entlasten – und gleichzeitig den Wirtschaftsstandort fit für die Zukunft zu machen sowie neue Arbeitsplätze zu schaffen. Dank der Umgehung soll es vor allem in Aldenrade, Fahrn, Marxloh und auf deren Hauptverkehrsstraßen ruhiger werden.

Über uns
Die dig – Duisburger Infrastrukturgesellschaft mbH ist gemeinsam von der Stadt Duisburg (75,1 Prozent Anteile) und der Duisburger Hafen AG (24,9 Prozent) im Februar 2019 gegründet worden. Ziel ist eine zügige und bedarfsgerechte Bewältigung von Infrastrukturprojekten rund um den Hafen durch die Bündelung städtischer Projektverantwortlichkeit einschließlich jeweiliger Förderfähigkeit und der Planungs- Finanzierungs- und Realisierungserfahrung auf Seiten der Hafengesellschaft.
Projektleitung
Lars Büth, Robert Beer
Weitere Maßnahmen
Dezember 2025:
Das Jahr 2025 neigt sich dem Ende und es wird Zeit, ein update über das Bauvorhaben zu geben.

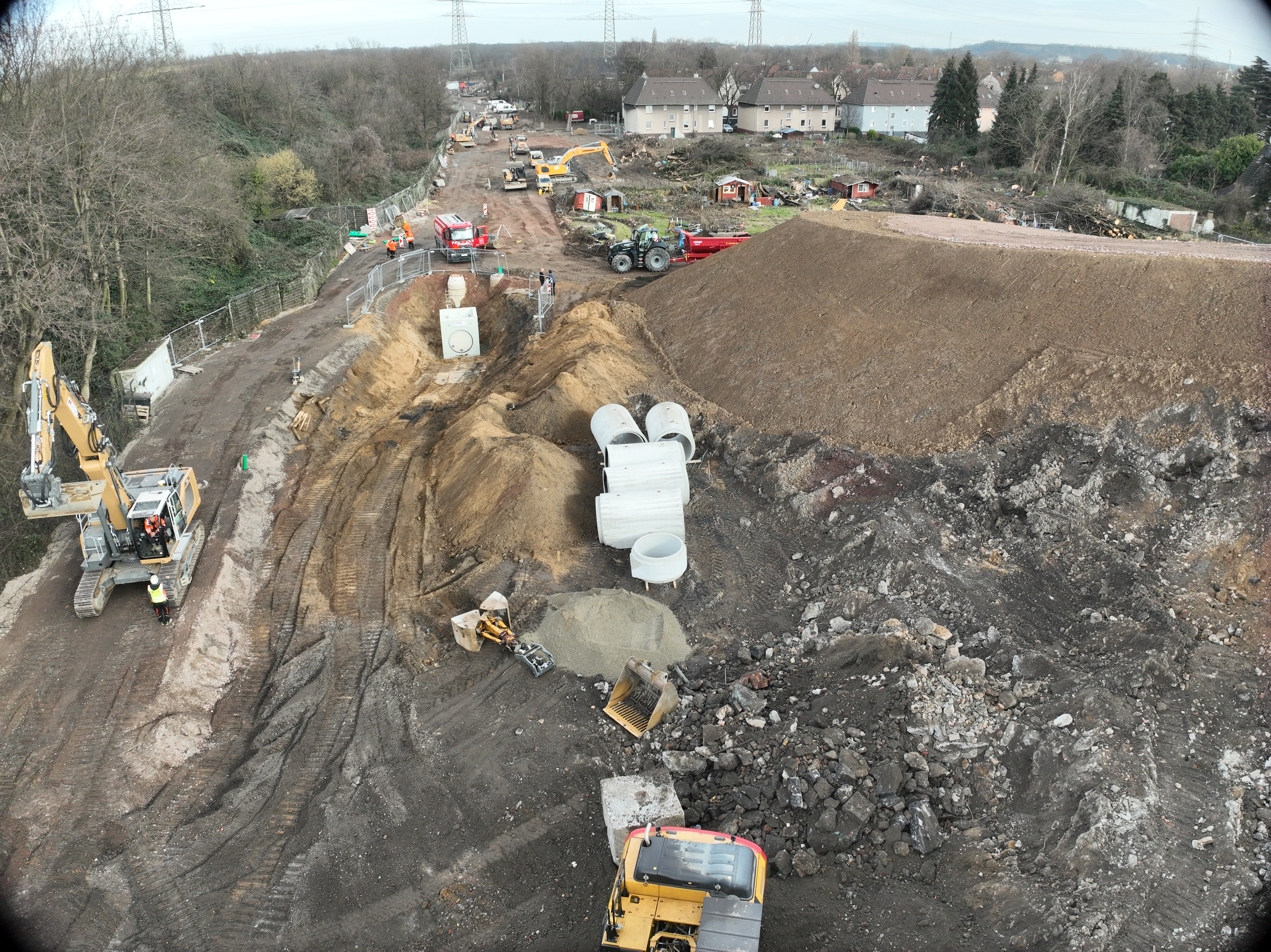

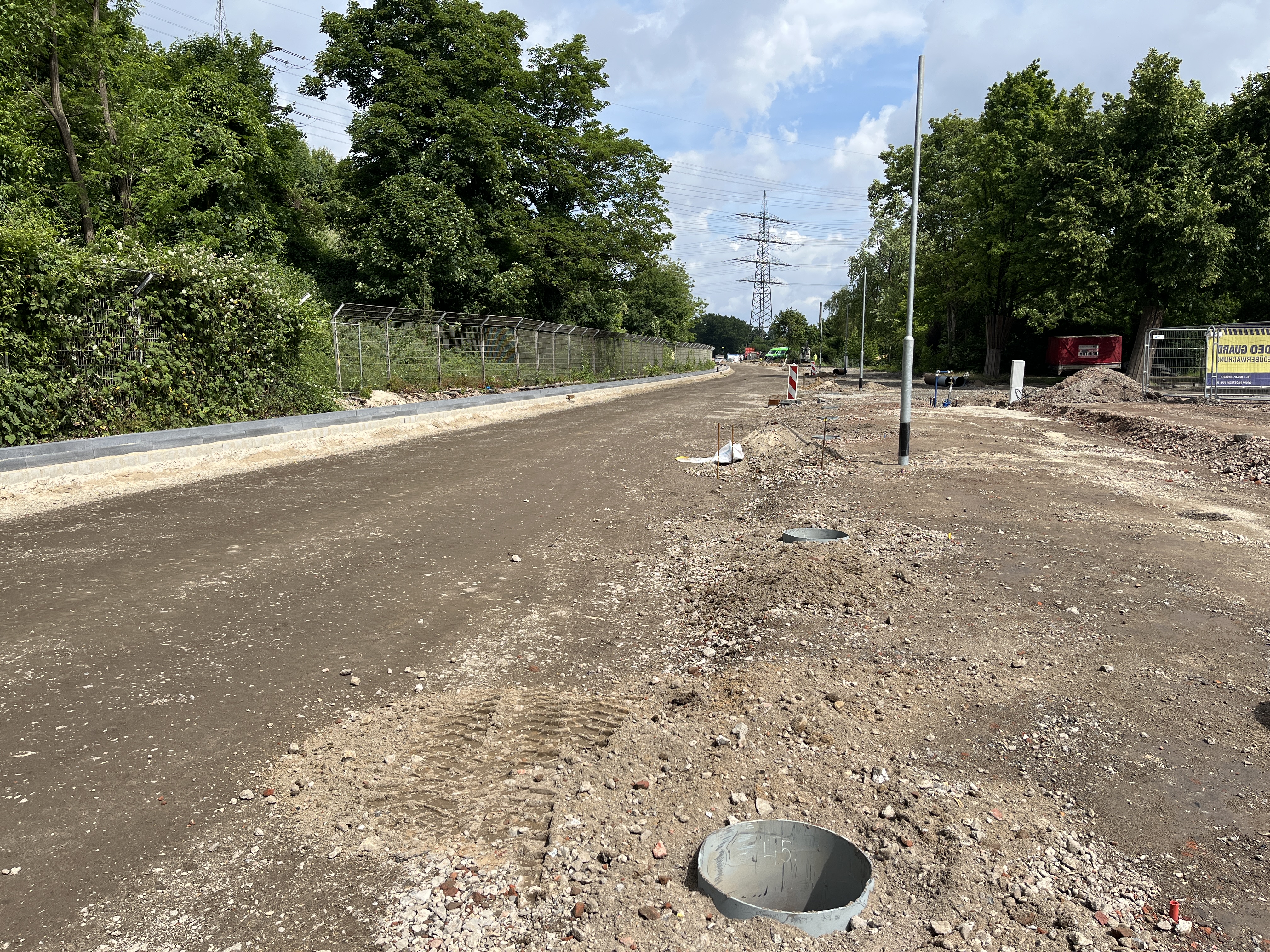

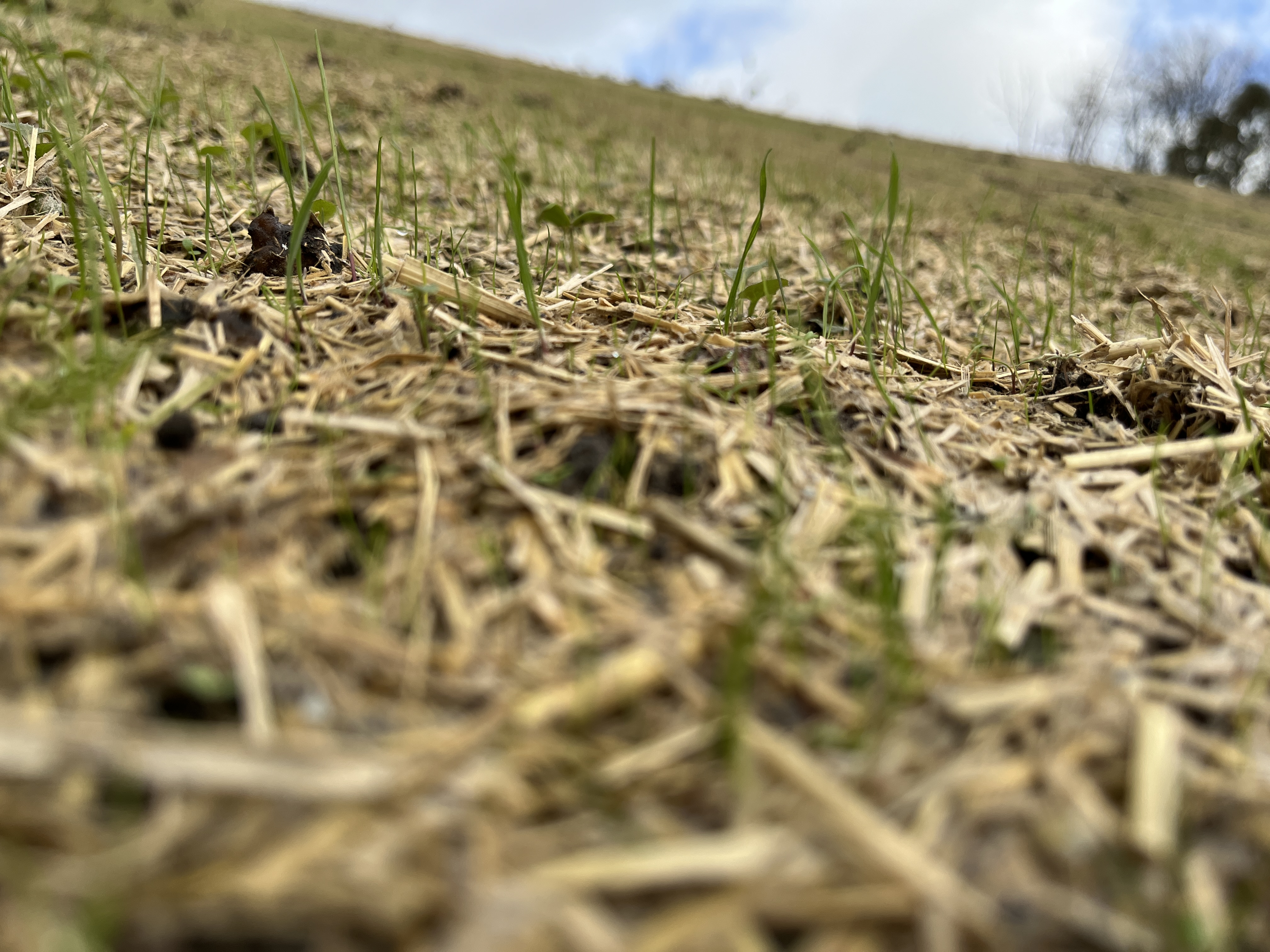

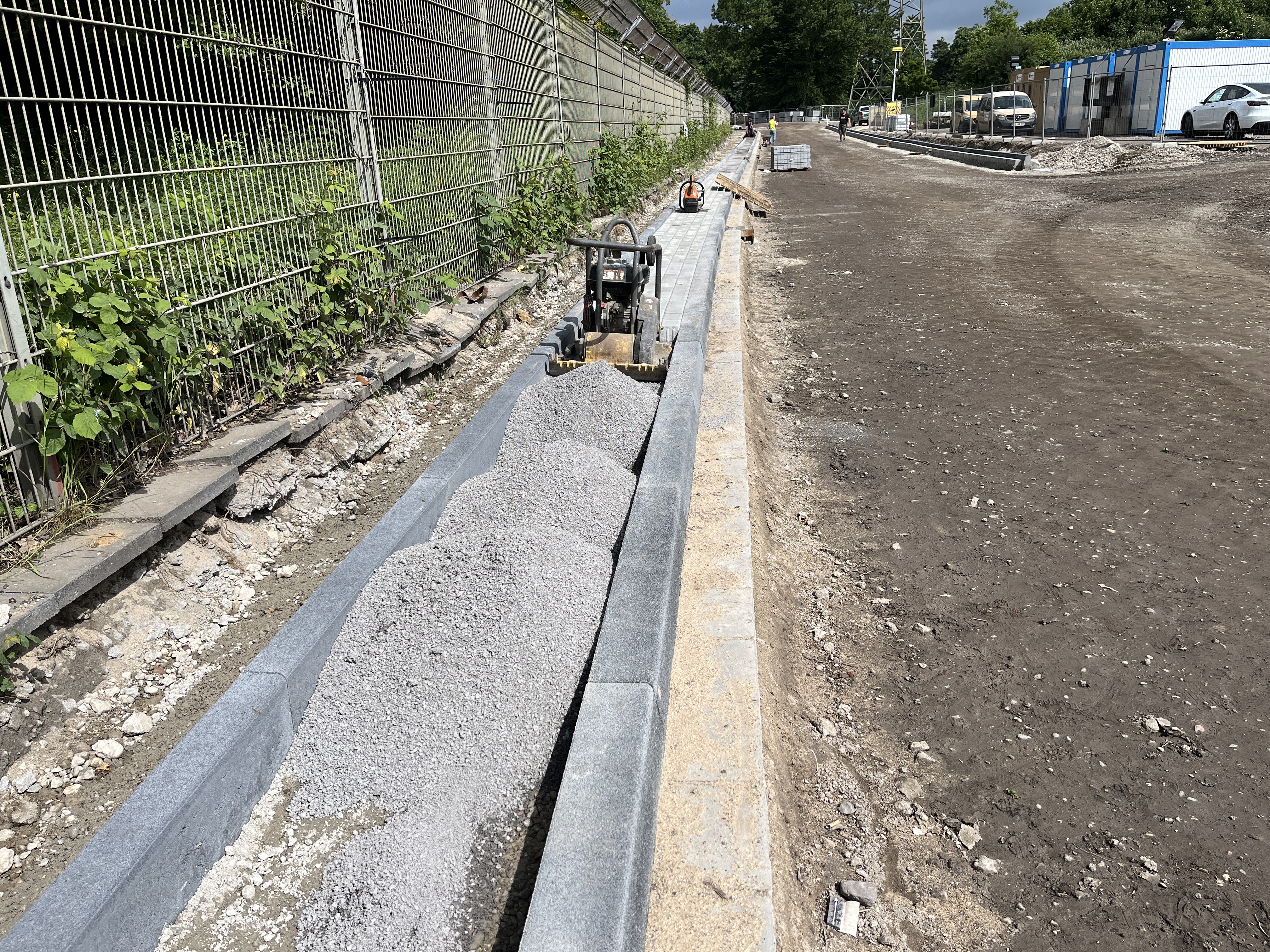

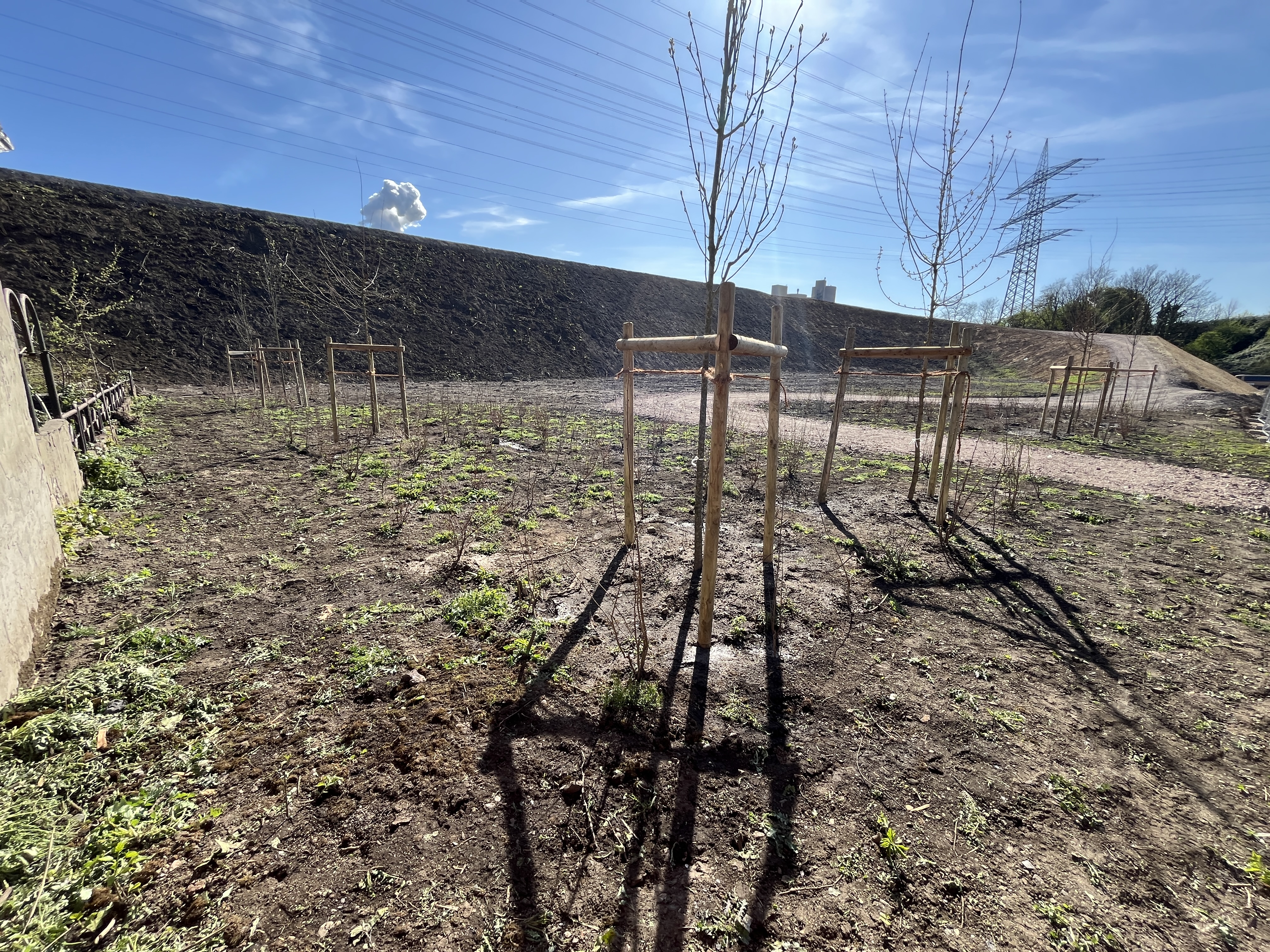

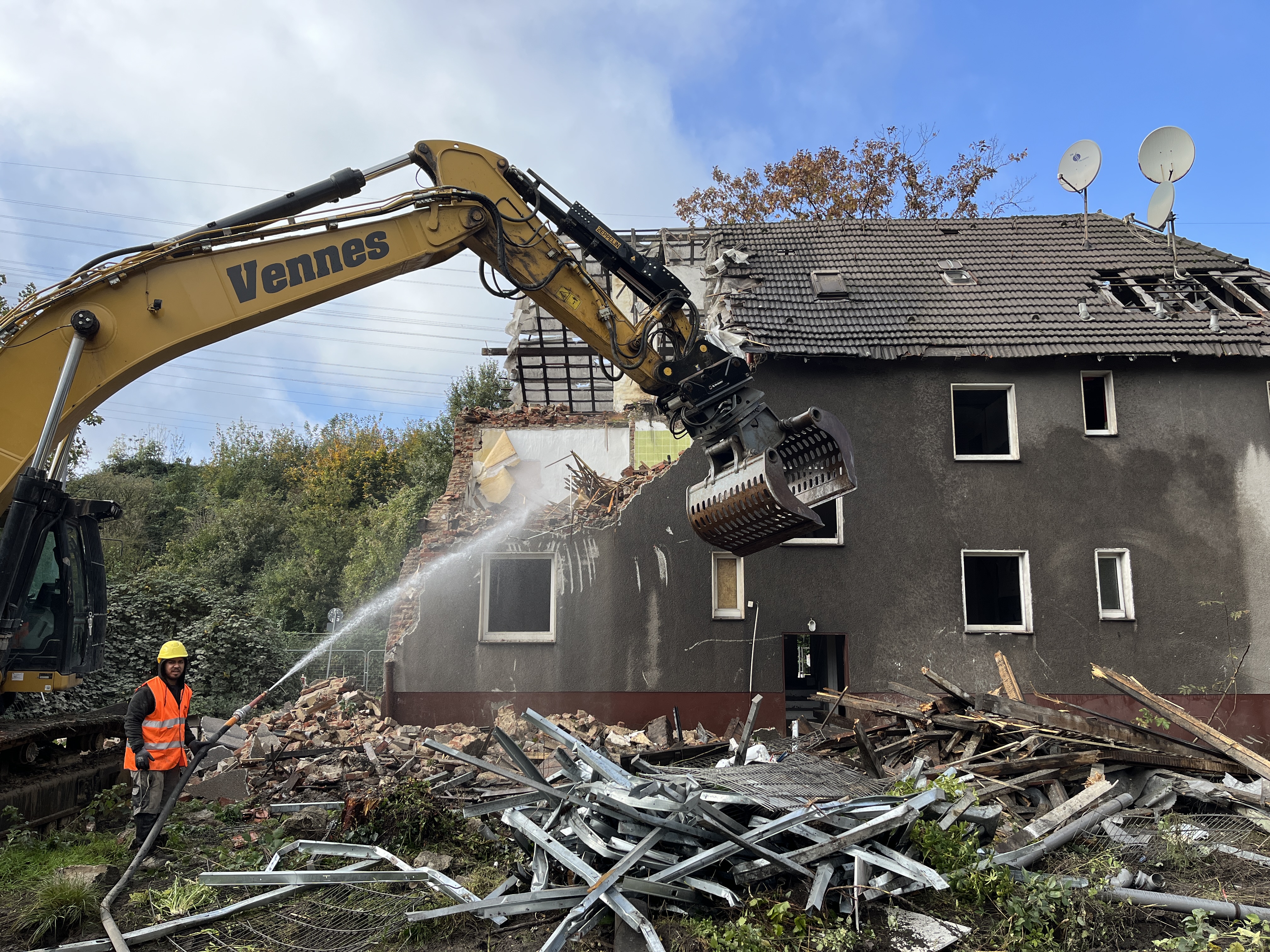

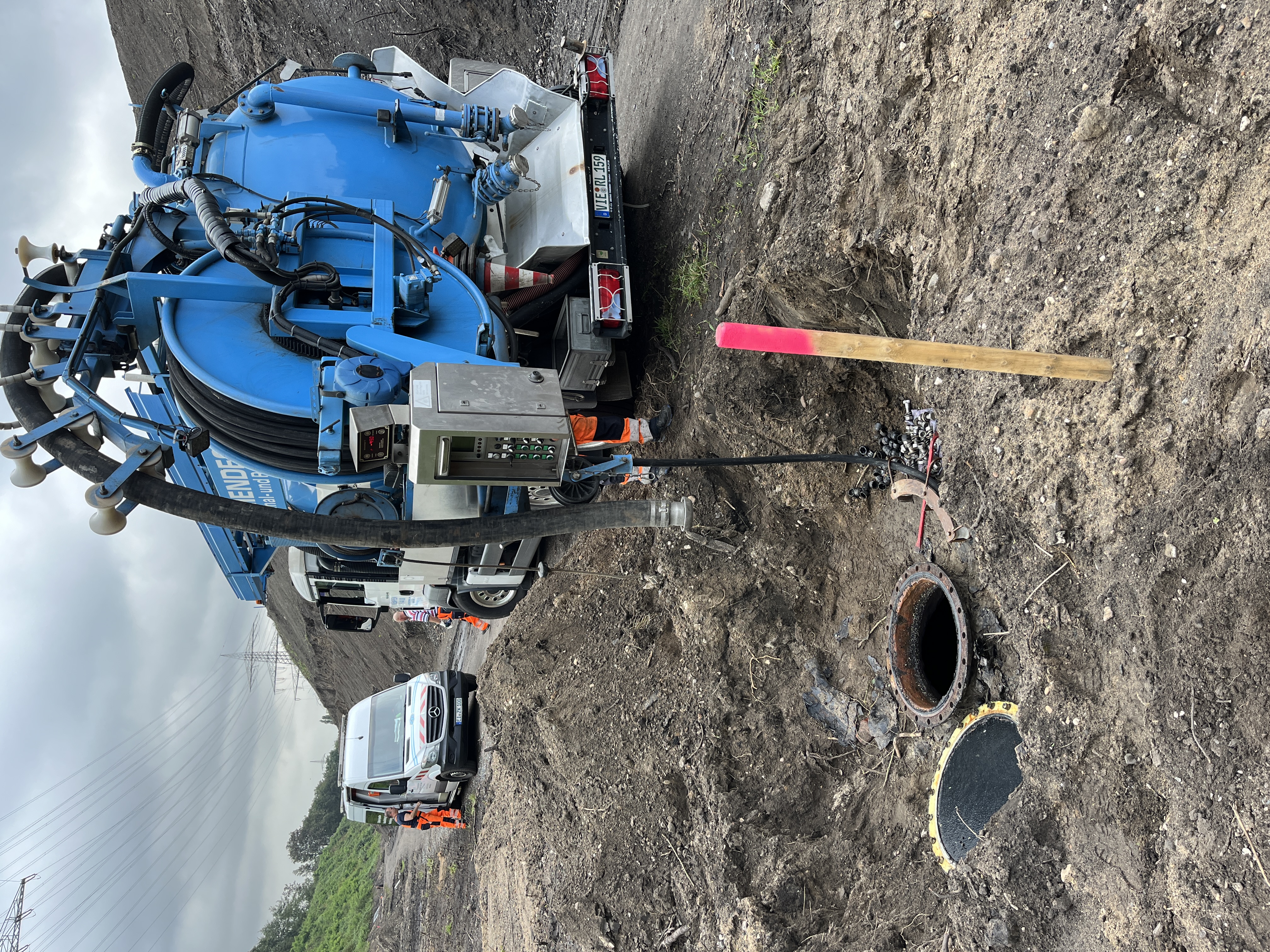

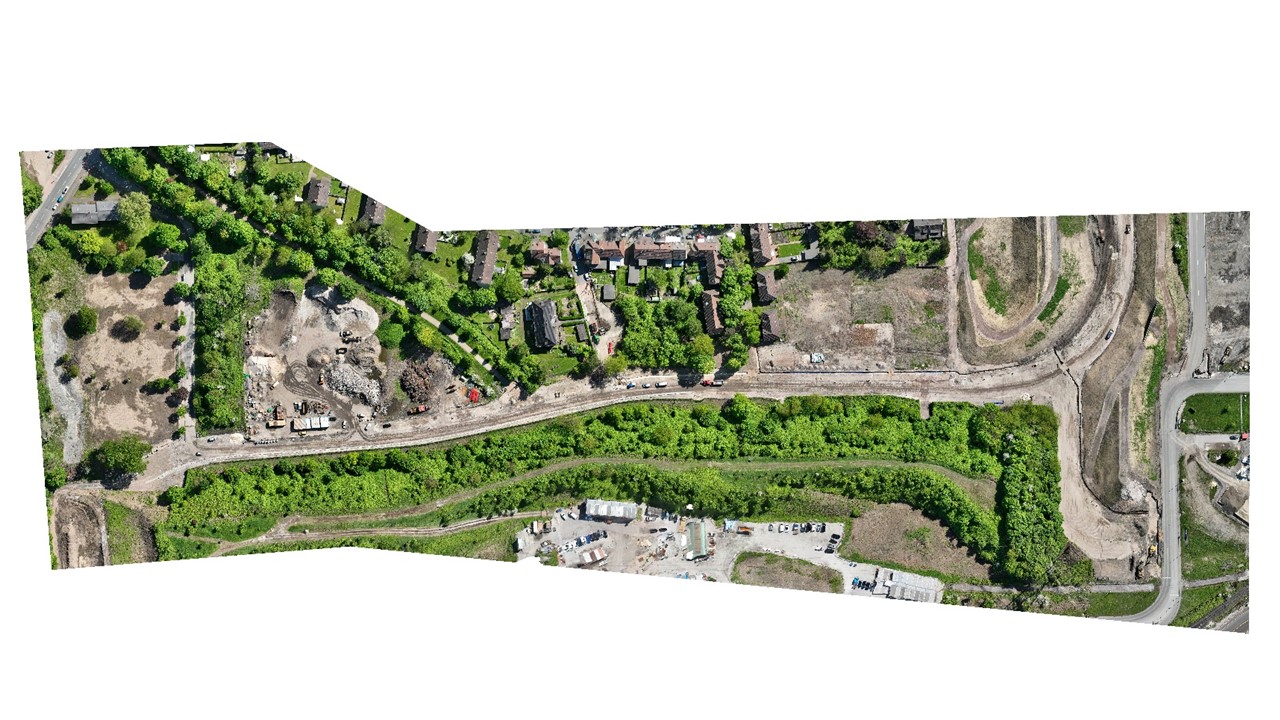

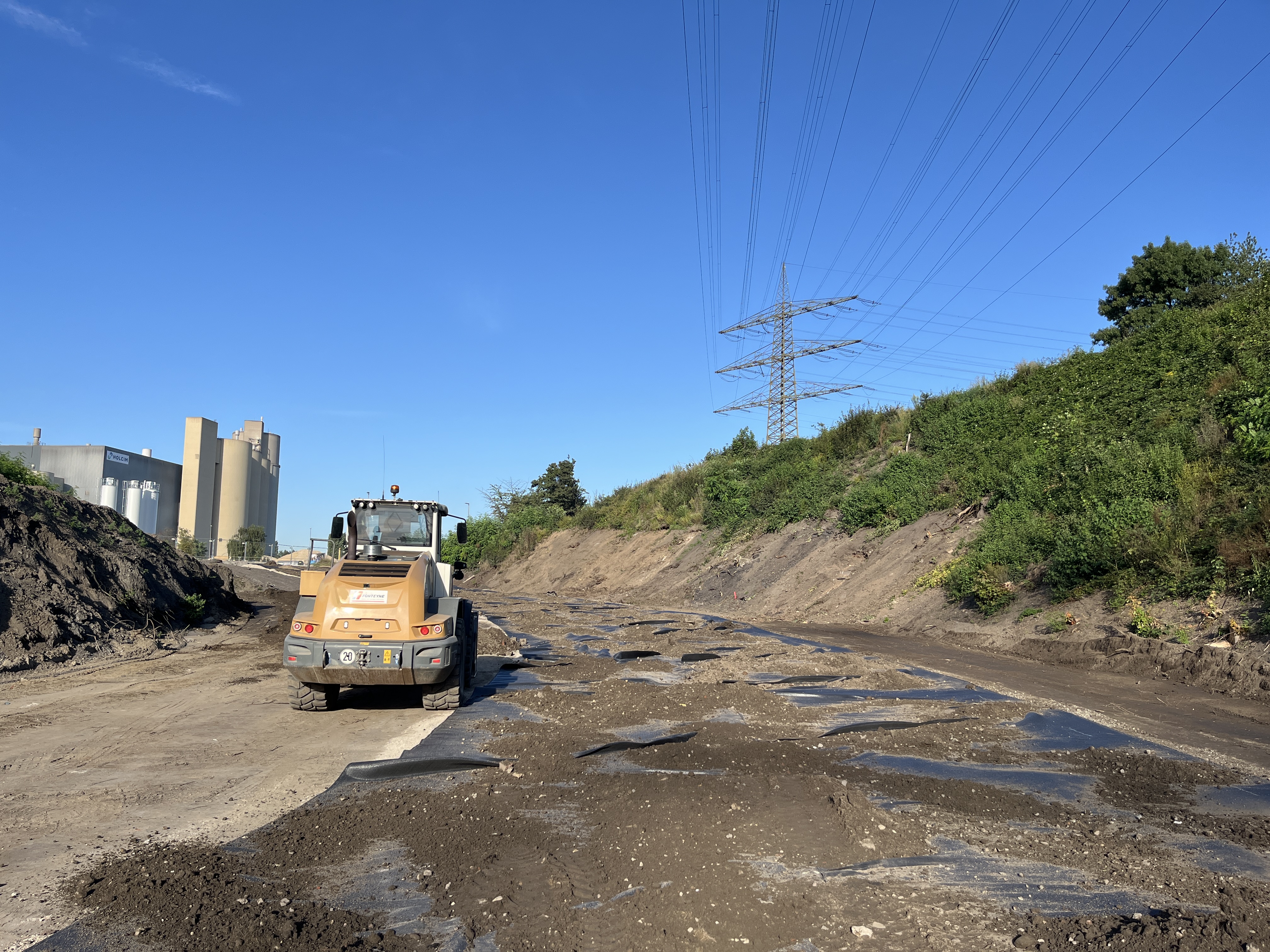

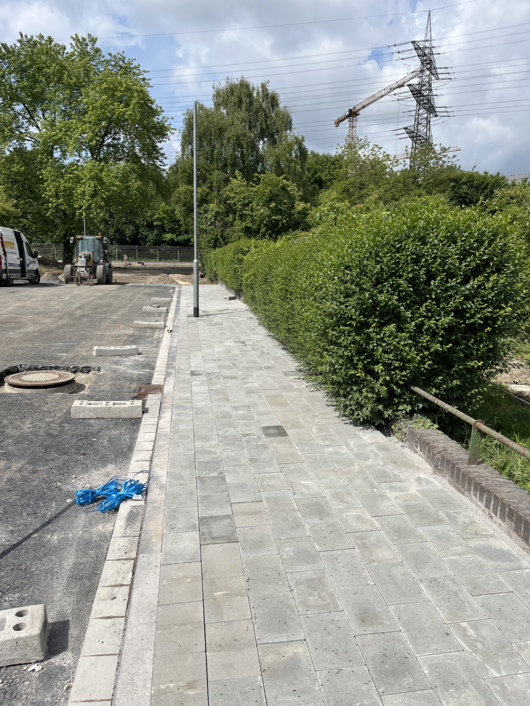

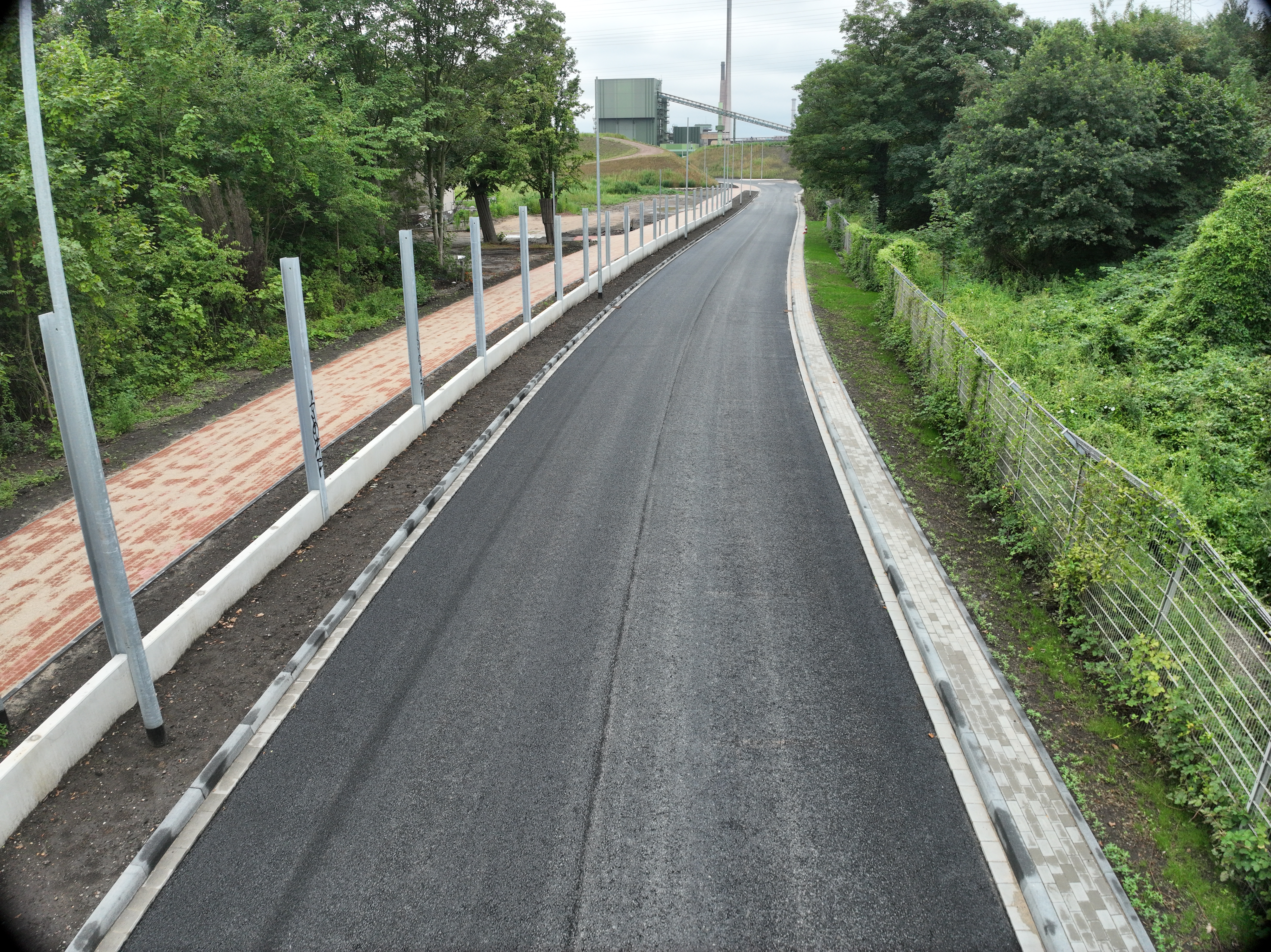

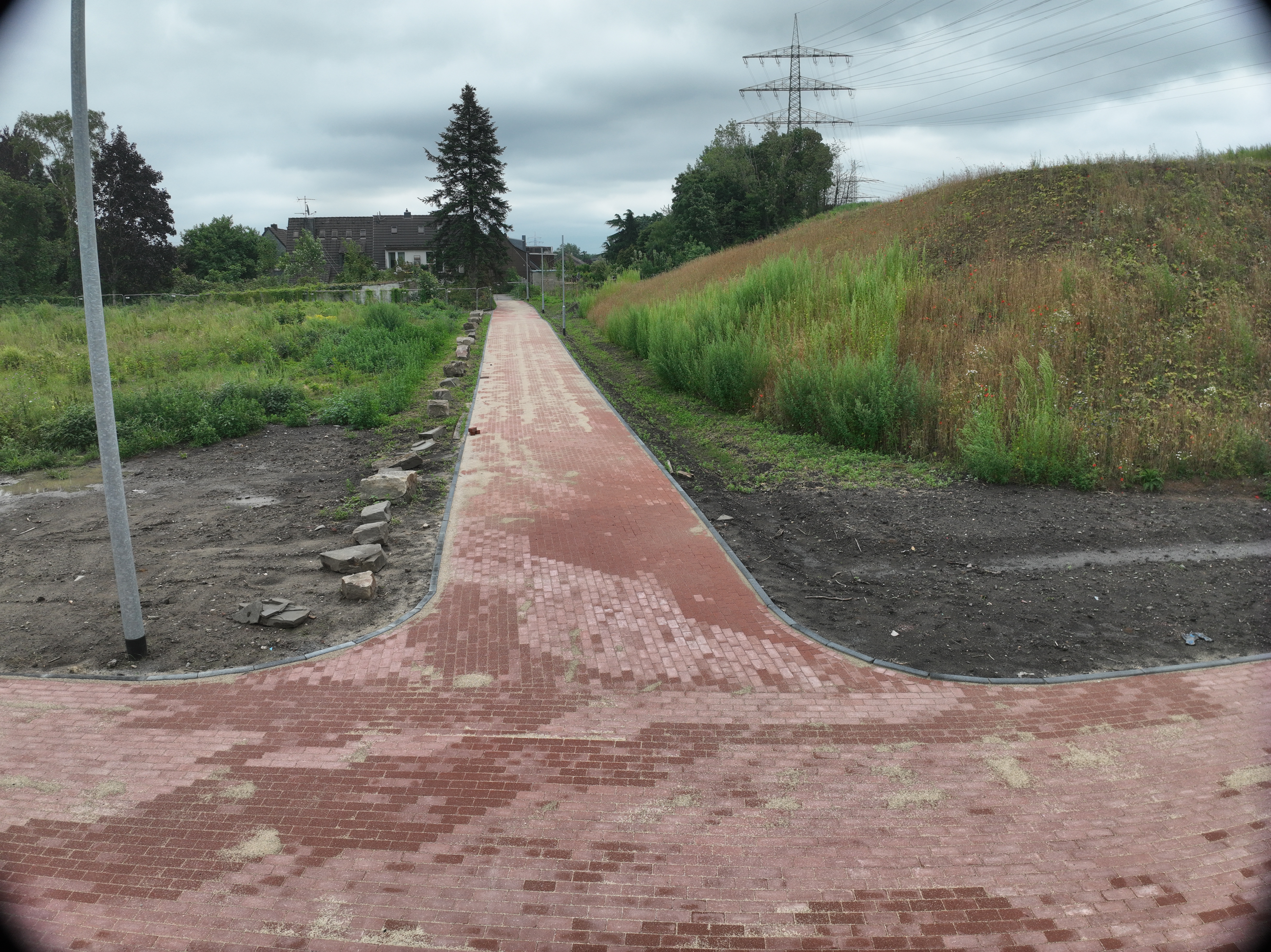

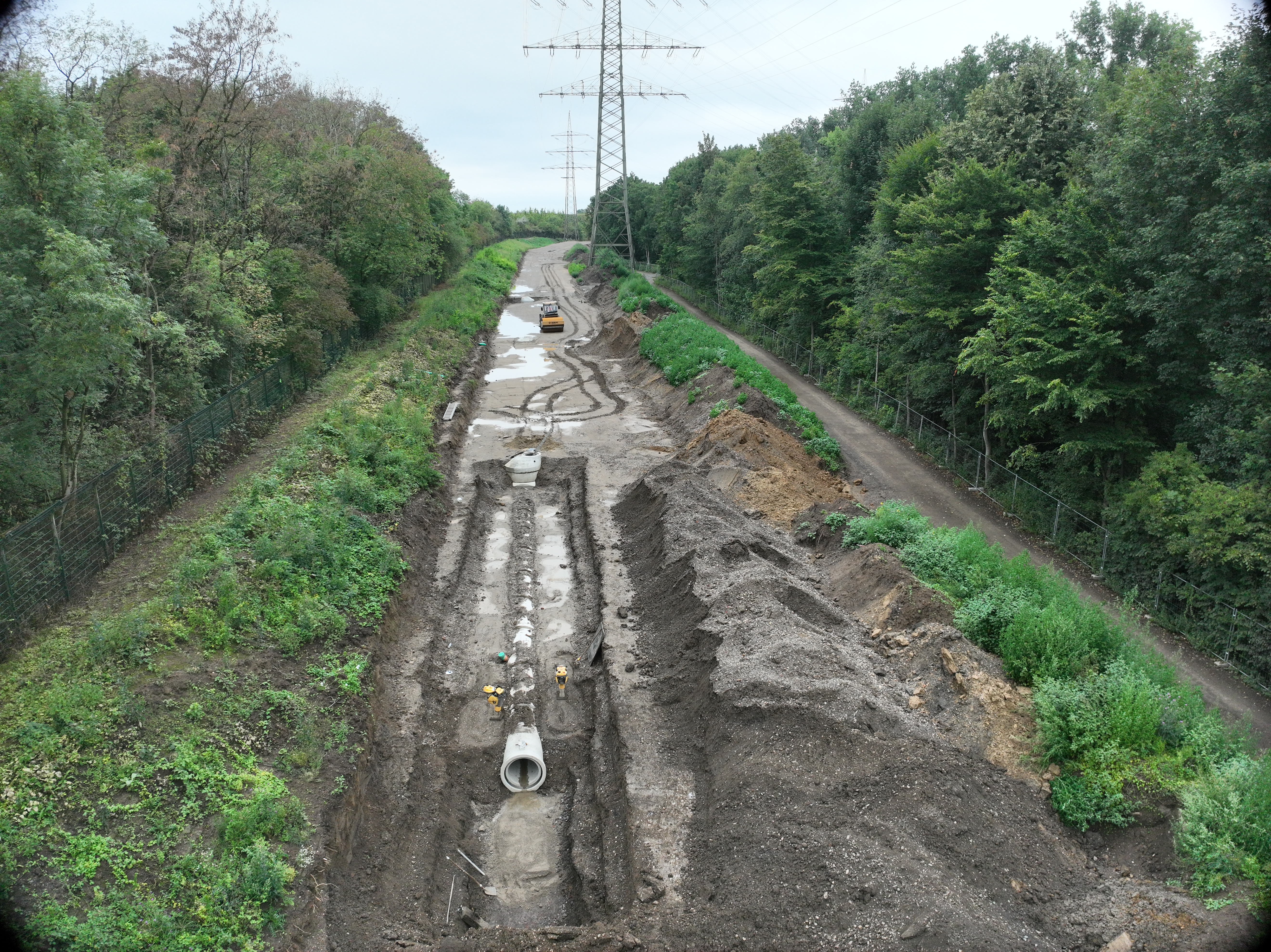

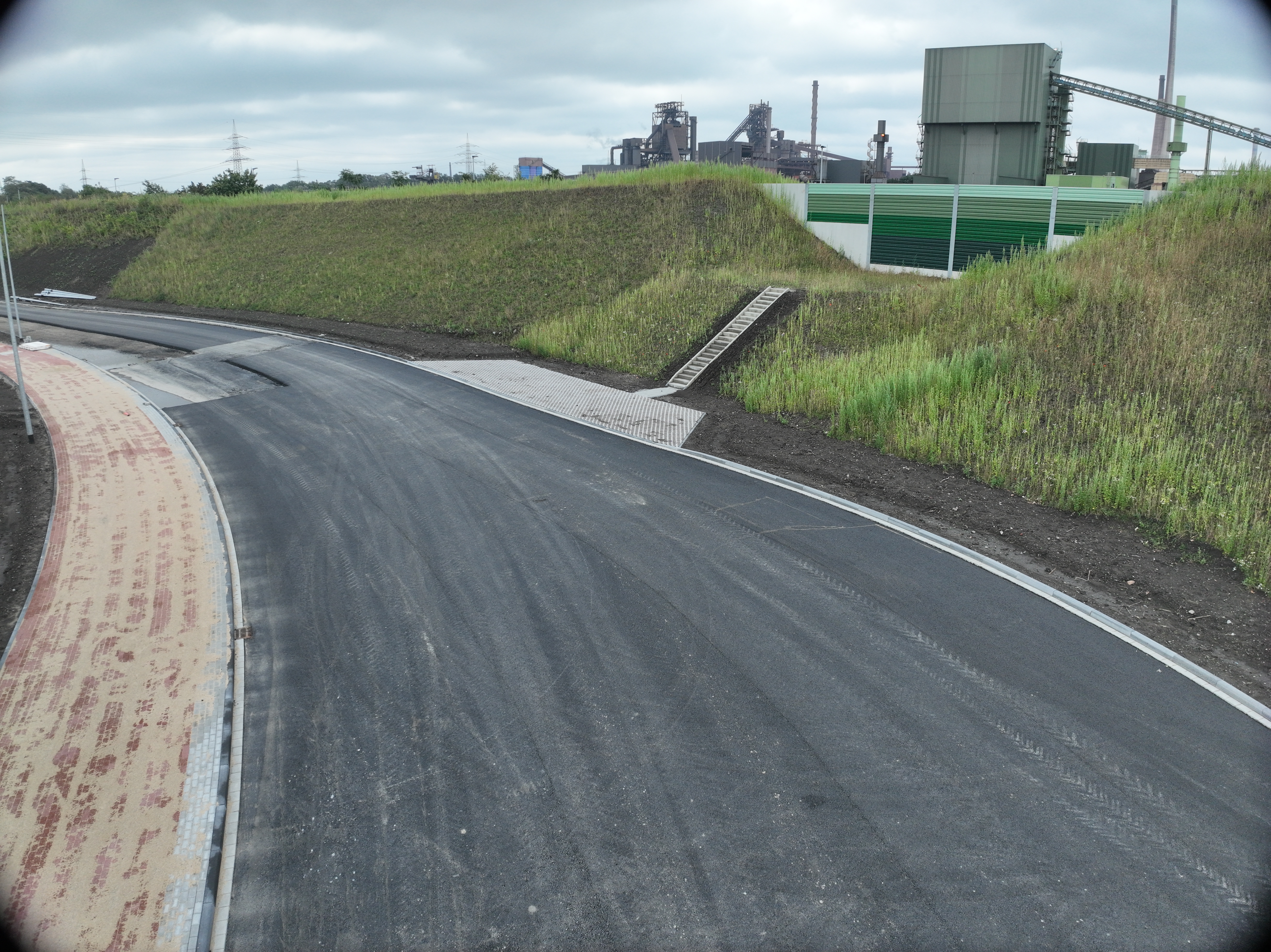

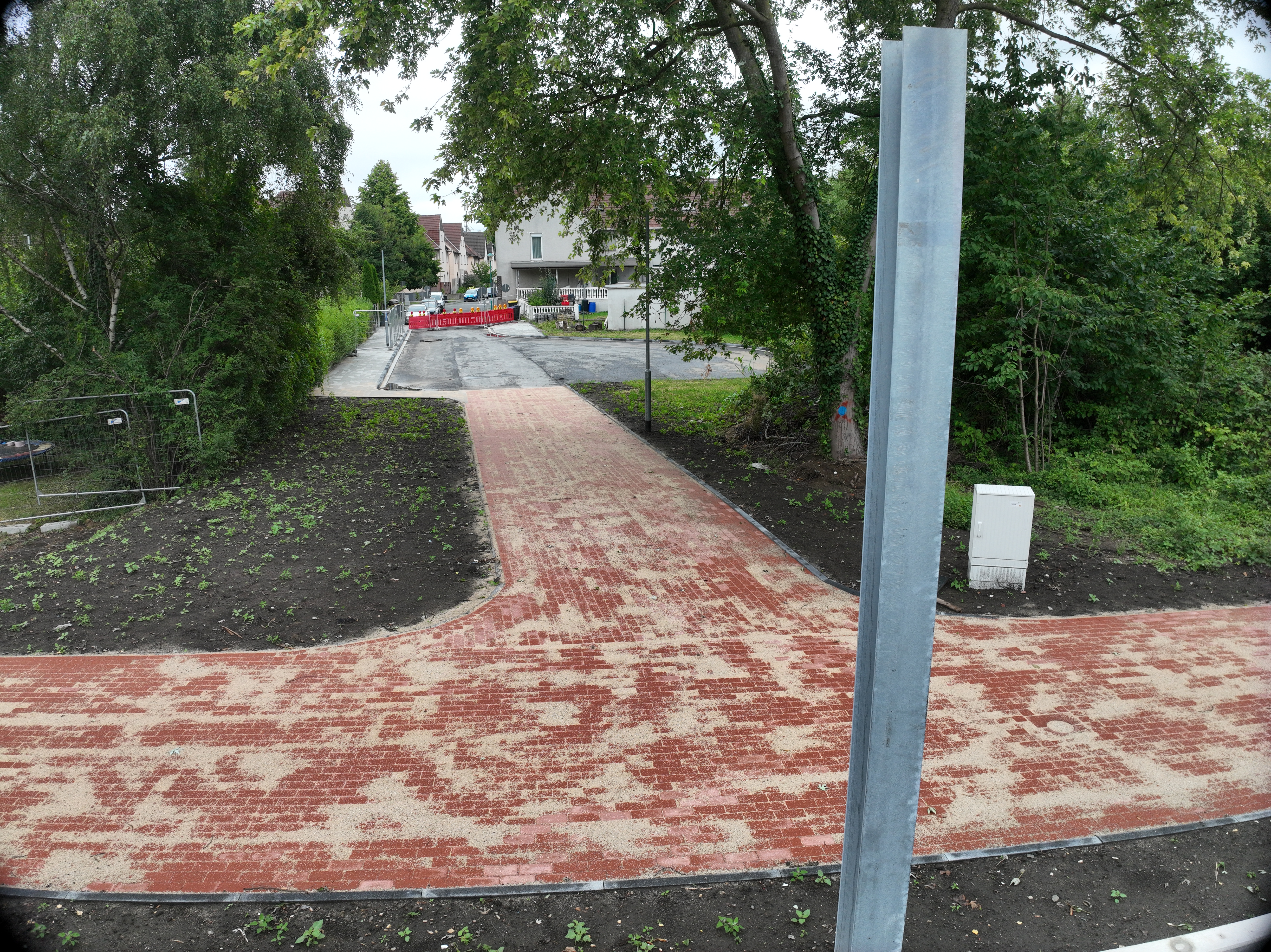

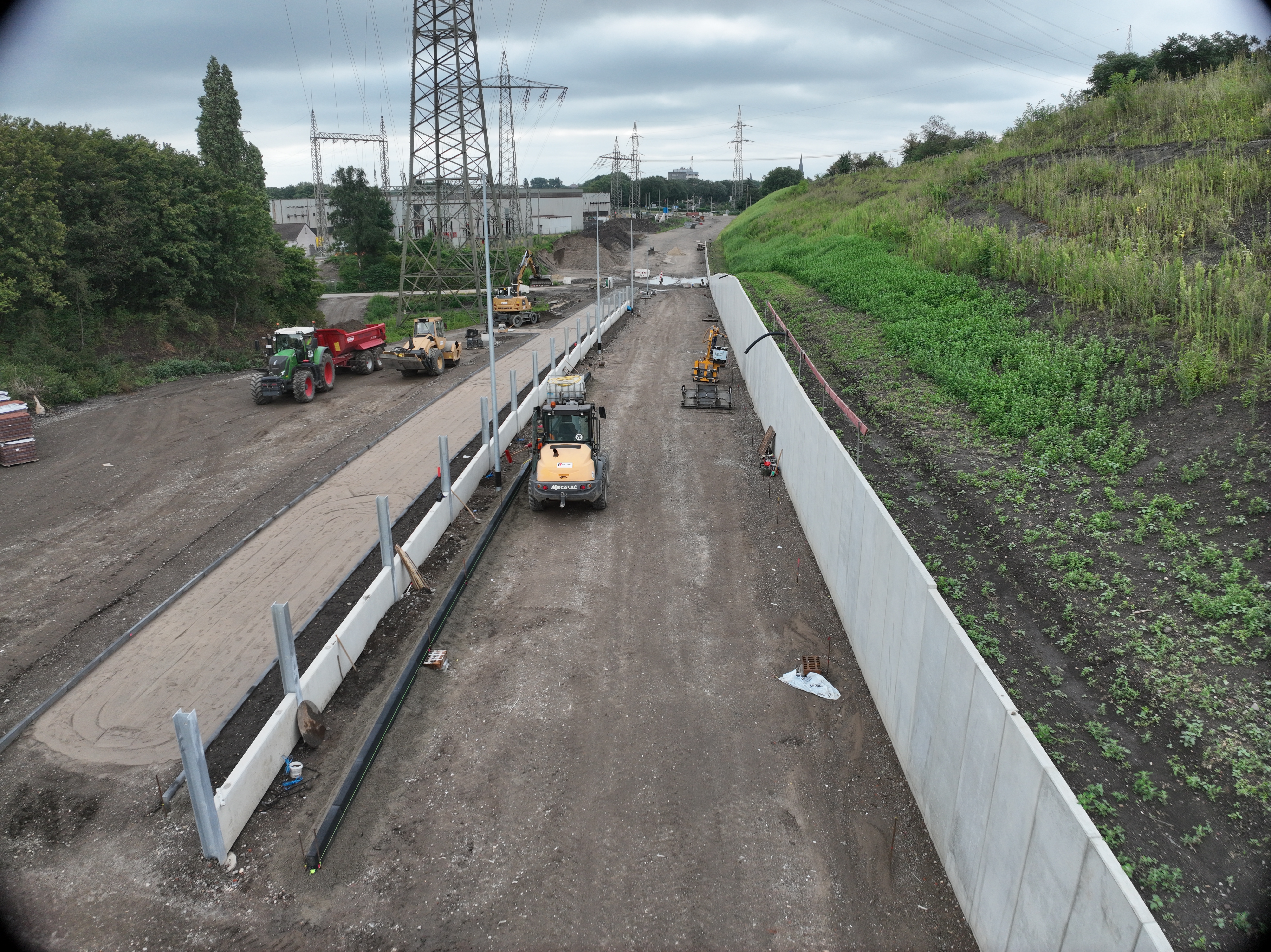

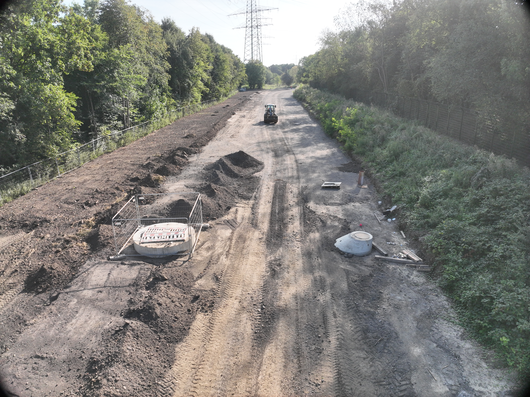

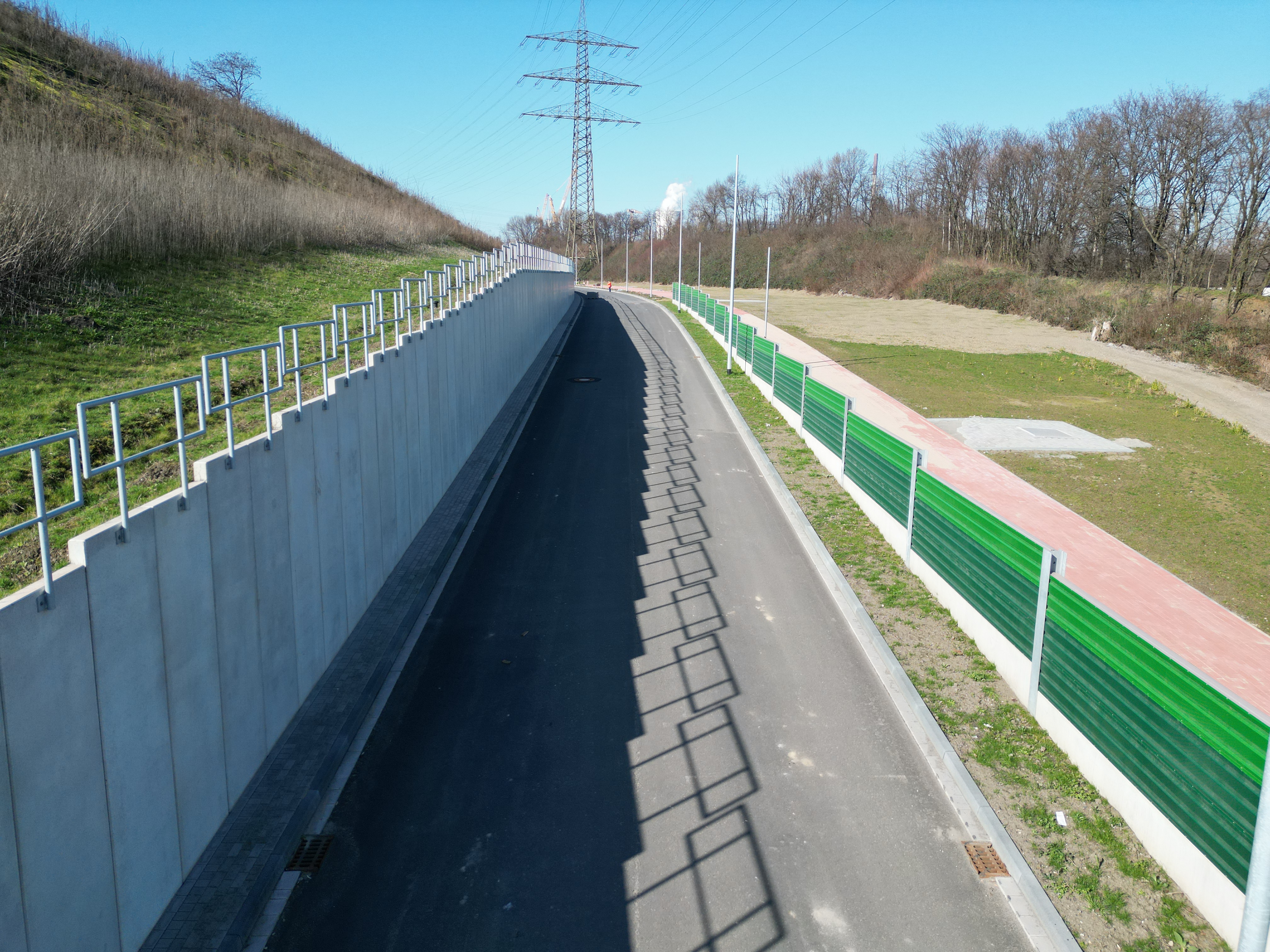

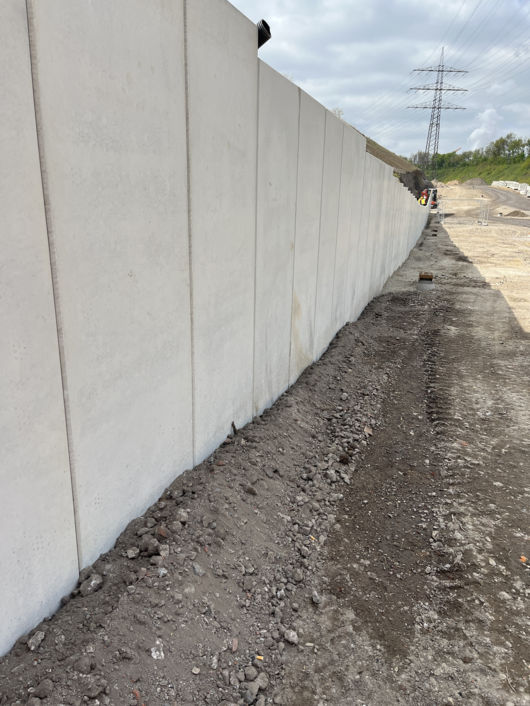

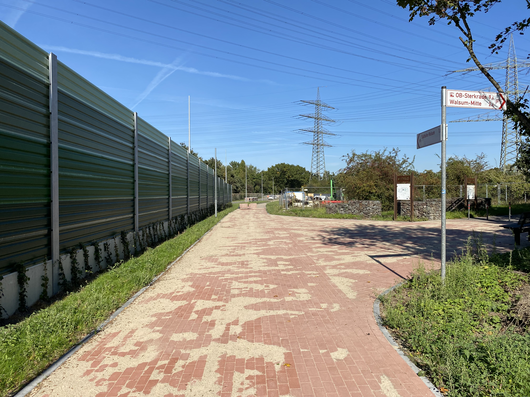

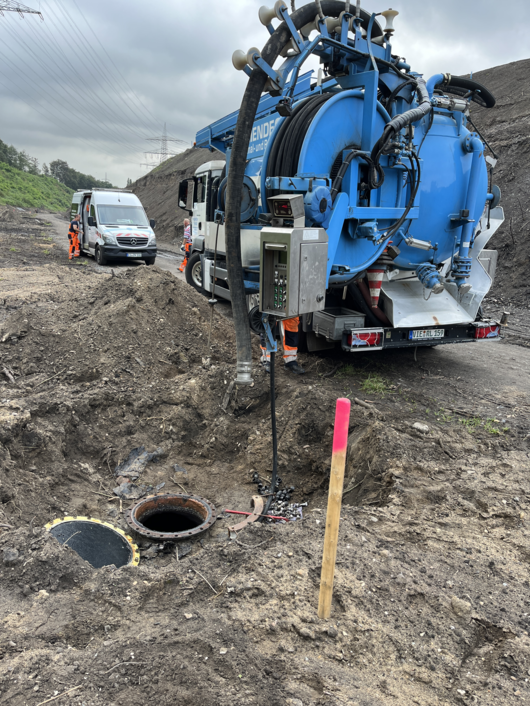

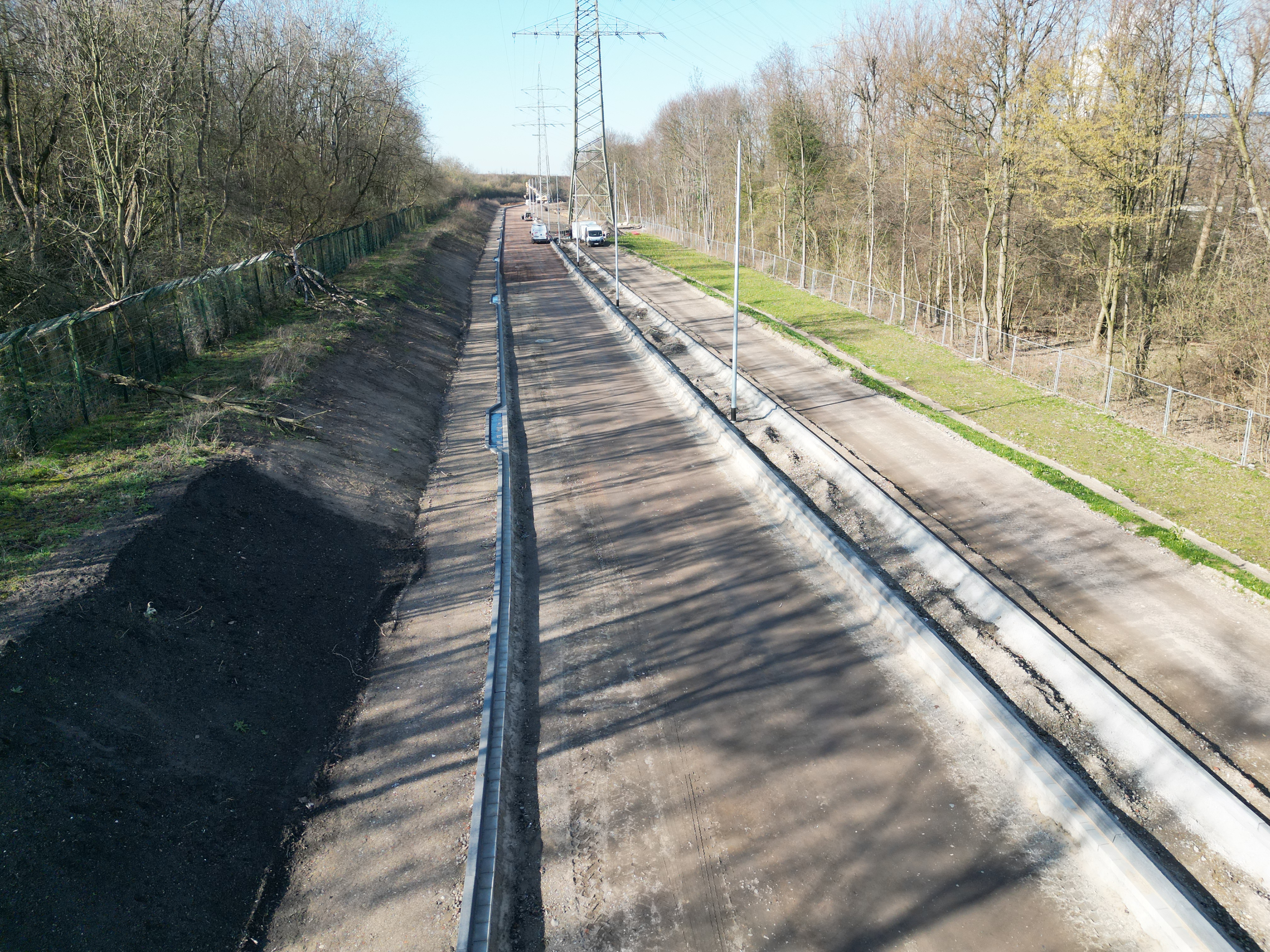

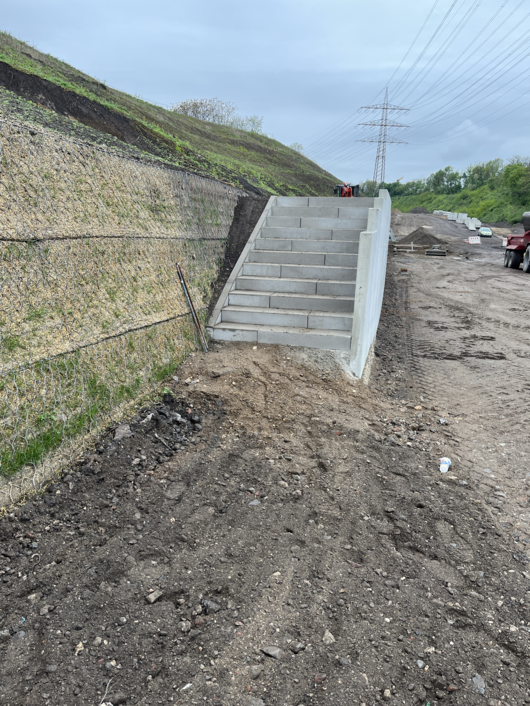

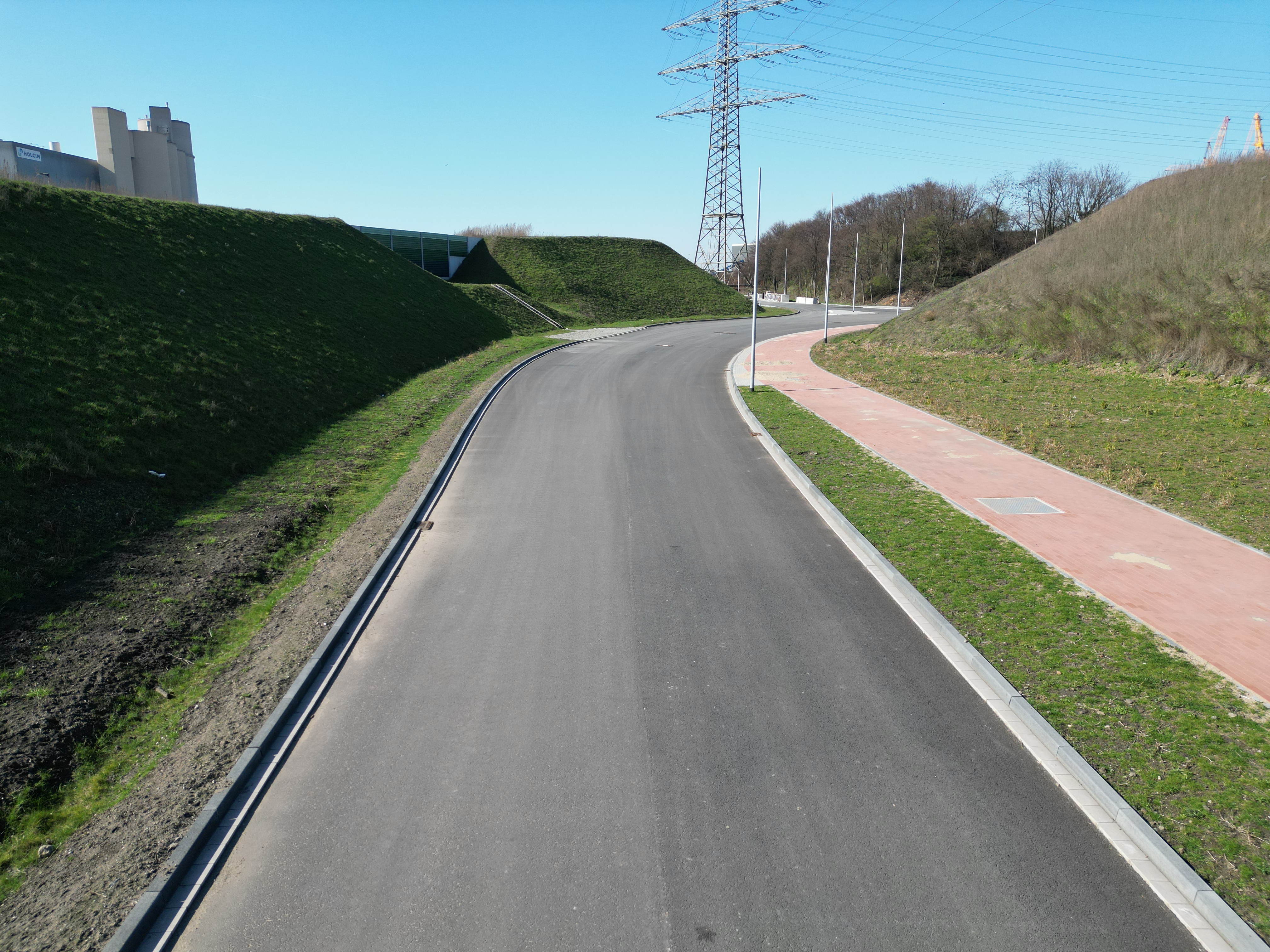

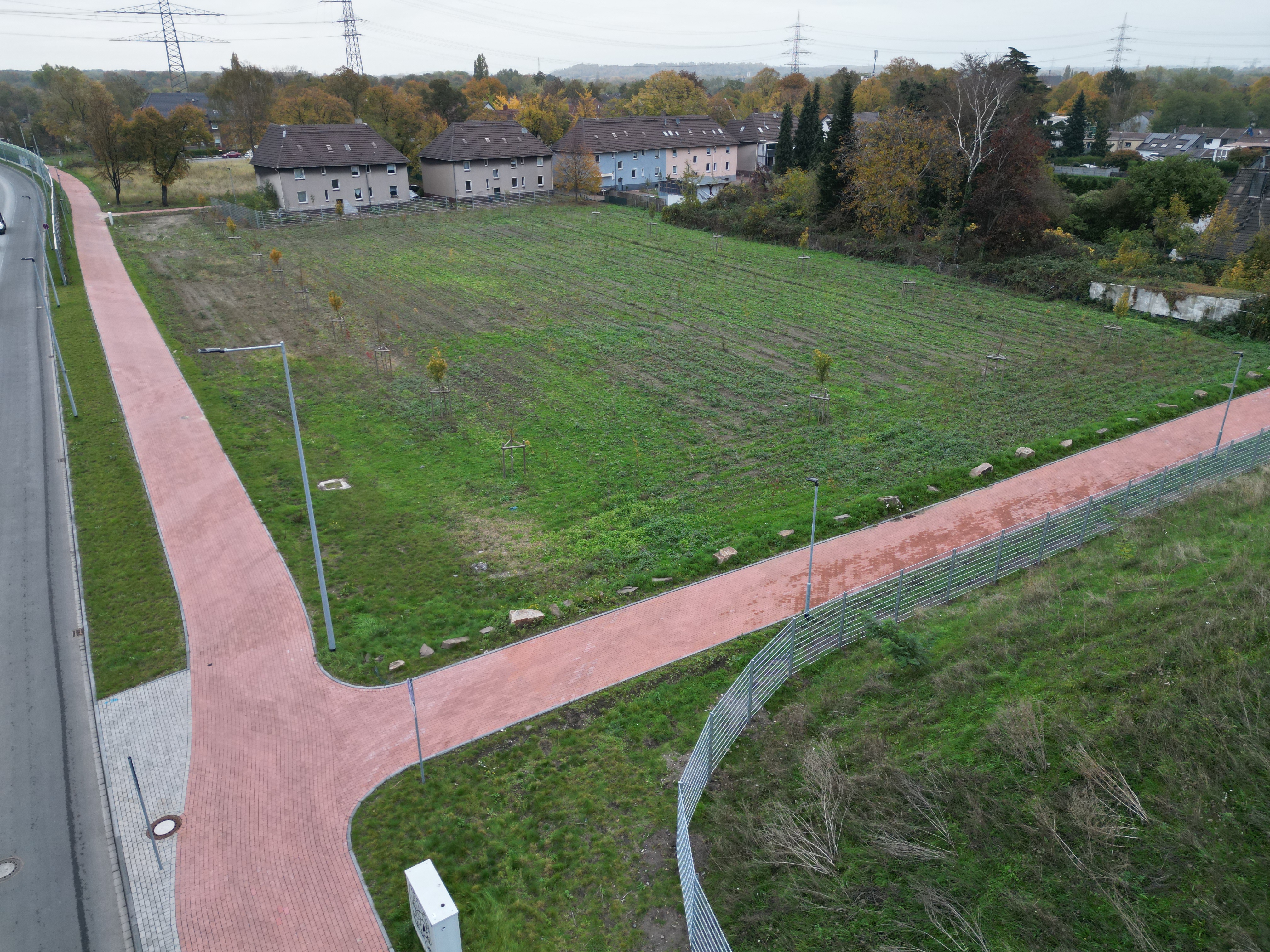

Der 2. Bauabschnitt (von der Weseler Straße bis zur Hafenstraße) ist größtenteils erstellt. An vielen Stellen wird der Rad-und Gehweg komplettiert. Die Asphaltschichten bis auf die letzte Deckschicht sind eingebracht. Die Lärmschutzwände und Beleuchtungsmasten sind errichtet, Anpflanzungen im Bereich der tkSE Fläche im Bereich der Elperstraße mit über 1.200 Gehölzen aufgeforstet. In den letzten Wochen wurden die weiteren Anpflanzungsflächen entlang der Ackerstraße und Hafenstraße gerodet und der Boden aufbereitet. Hier wurden über 720t Müll und Sonstiges herausgeholt, aufbereitet und entsorgt. Das Gebäude an der Büsackerstraße wurde entrümpelt und steht im Januar zum Abbruch bereit. Anschließend wird der neue Niederwald entlang der Ackerstraße angepflanzt und die restlichen Arbeiten an der Büsackerstraße abgeschlossen.

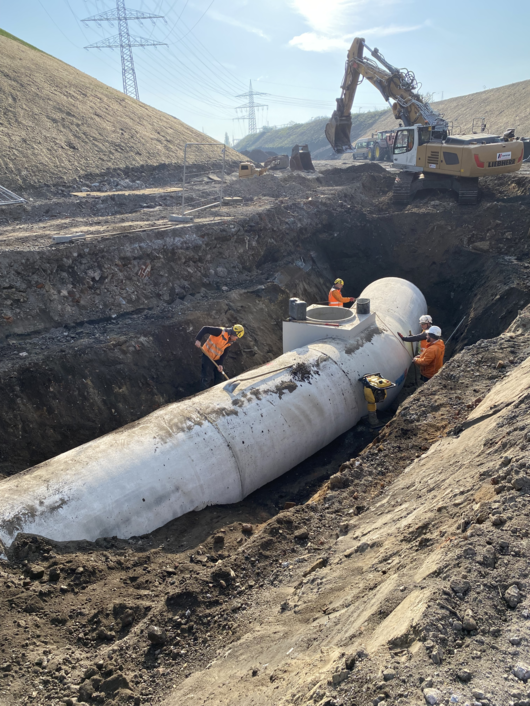

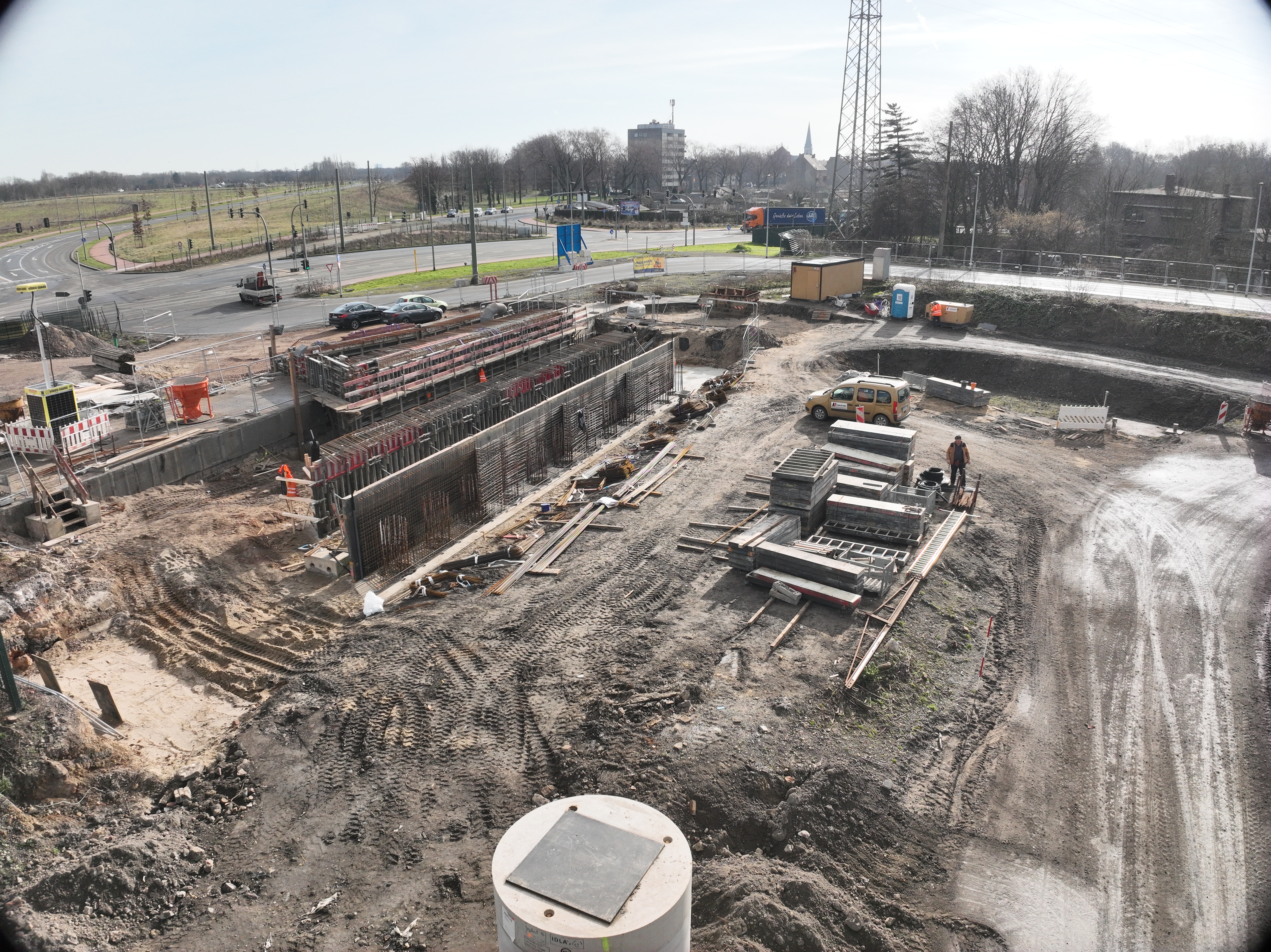

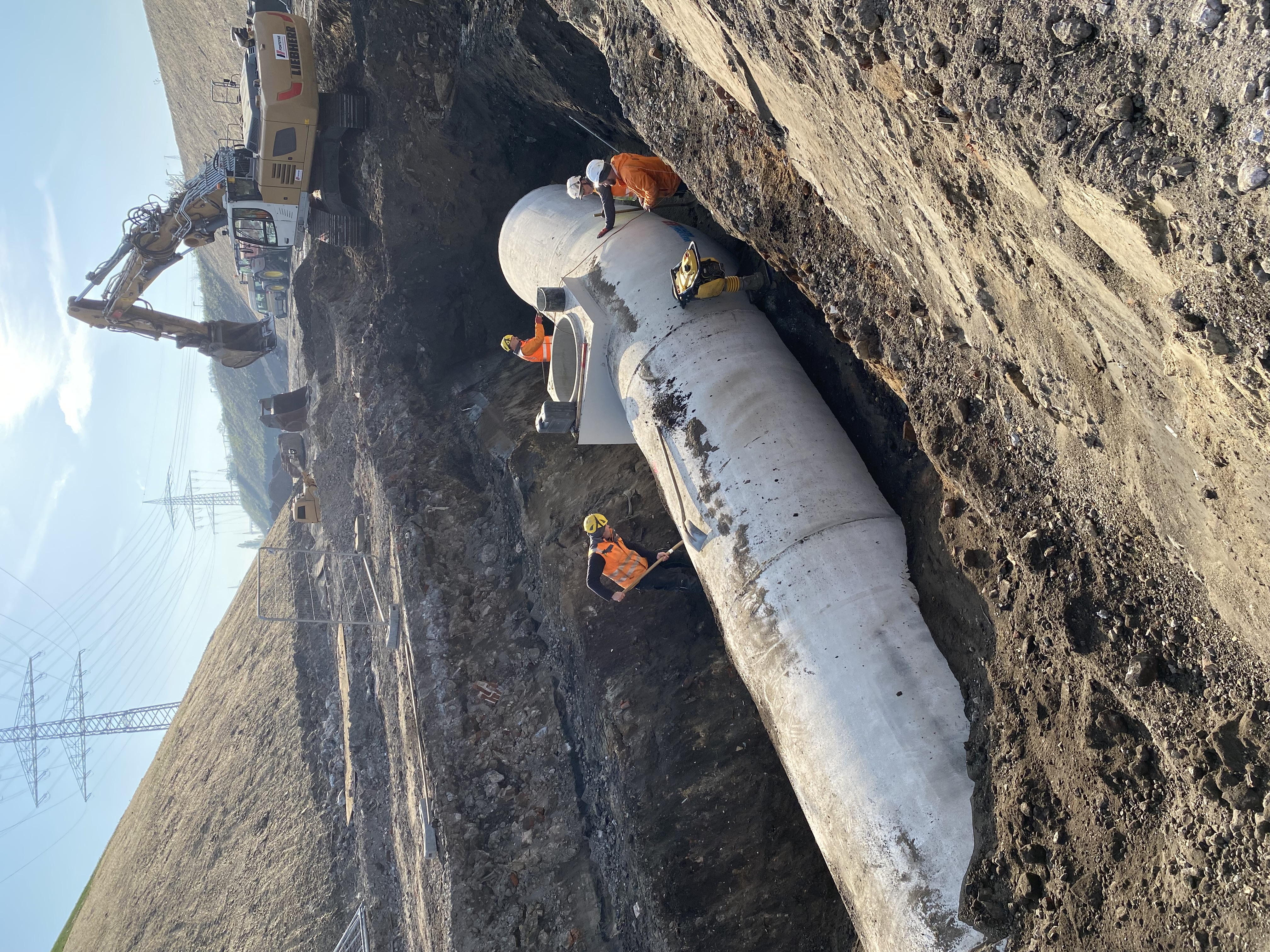

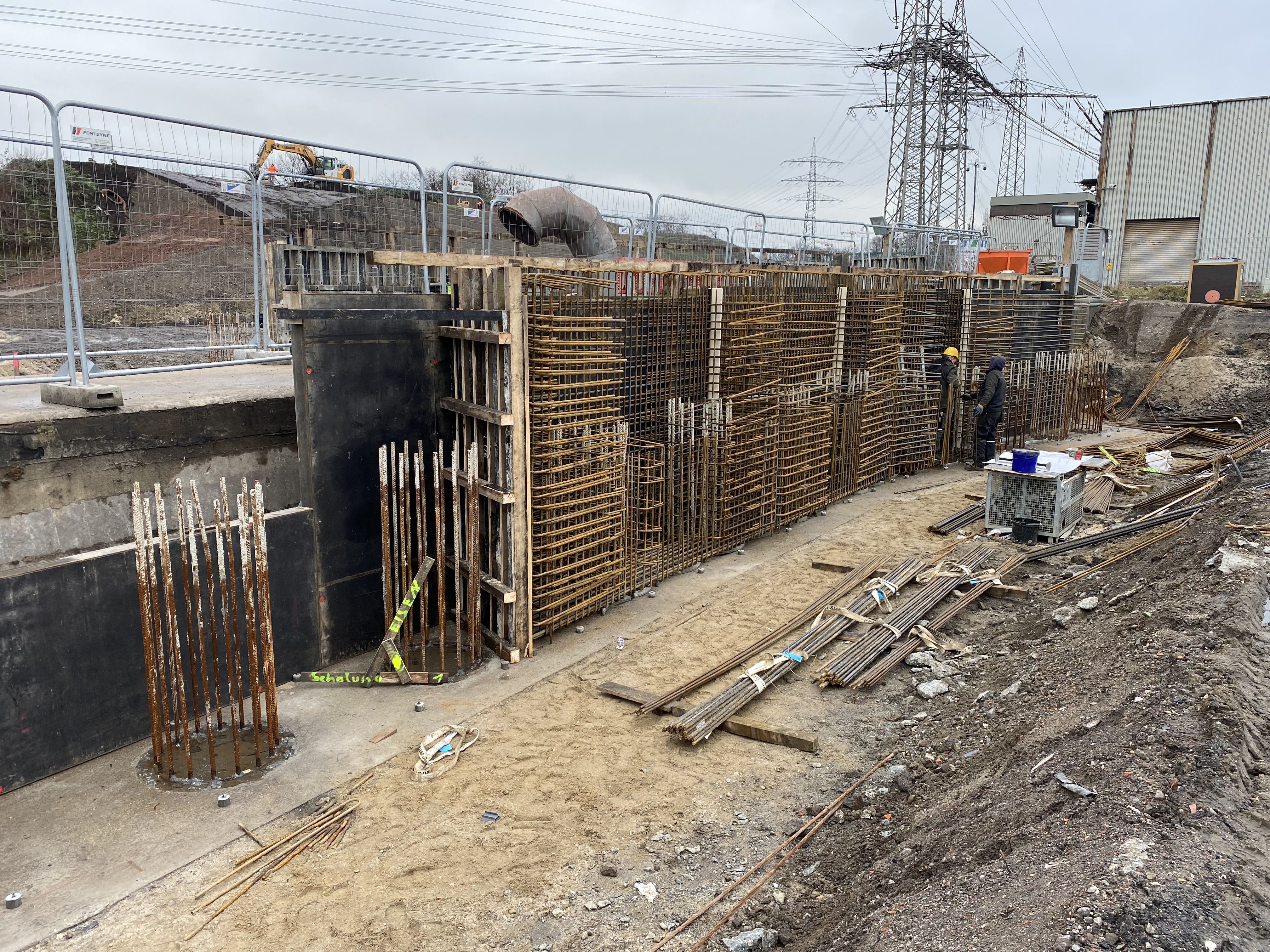

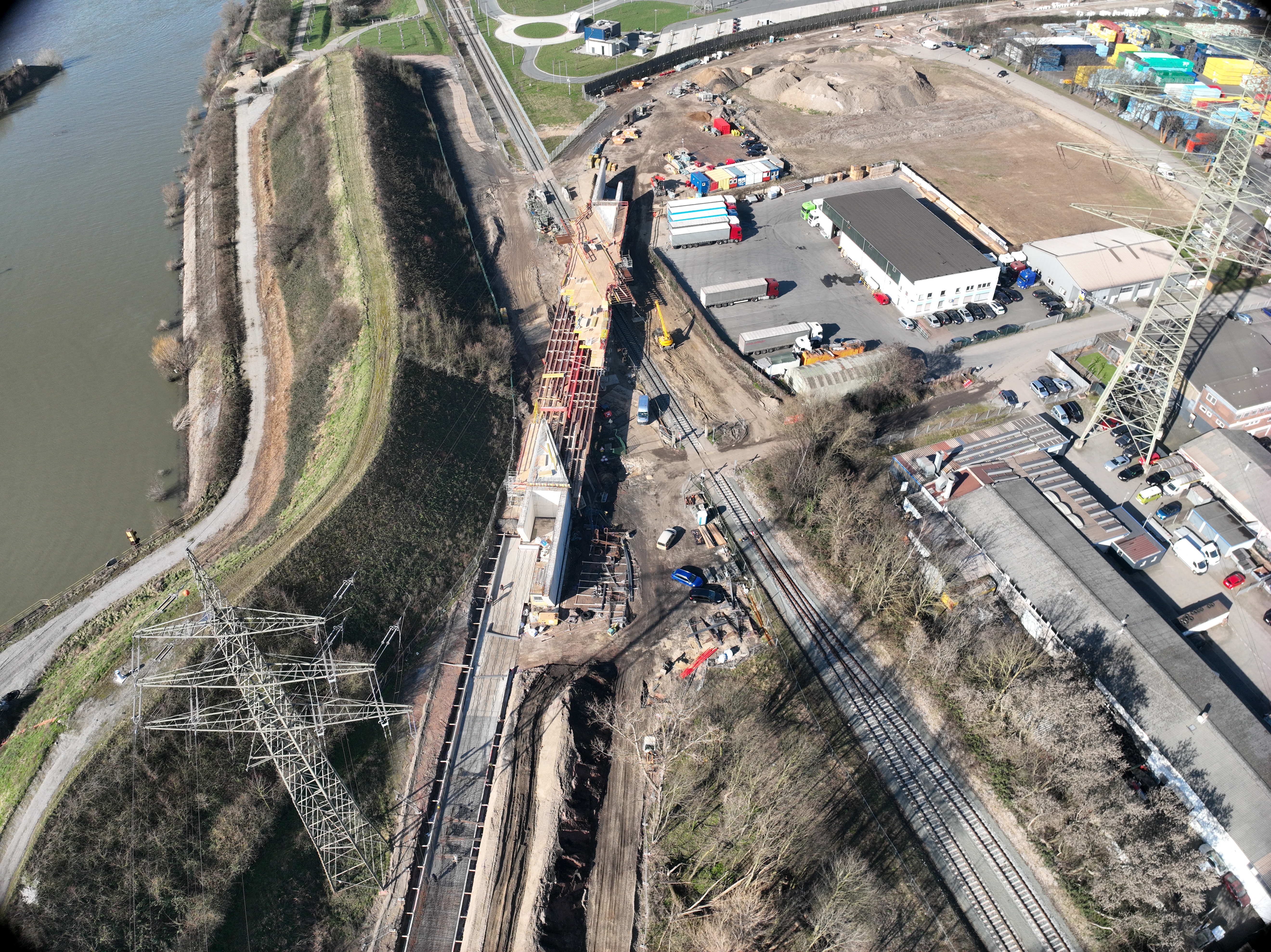

Der 3. Bauabschnitt zieht sich von der Hafenstraße hoch bis zur Dr.-Wilhelm-Roelen Straße. Zu den größten Herausforderungen zählt hier mit Sicherheit die Errichtung der Brücke über die kl. Emscher und dem duisport Gleis. Alle Unterbauten (Widerlager, Brückenpfeiler) sind betoniert, so dass der Fokus jetzt auf dem Auffbau des Traggerüstes gelegt wird. Planerisch ist die Brücke im 3. Quartal 2026 fertig. Neben der Erstellung der Abwässerkanäle, Einleitbauwerk in den Rhein, der Rampe zur Brücke und der Pflasterungen der Rad- Gehwege ist auch hier die größte Heruasforderung, auf alle unvorhersehbaren Ereignisse besonnen und schnell zu reagieren.
Dieses Projekt ist nur in diesem Zeitrahmen realisierbar, weil alle Parteien (Fachplaner, Baufirmen, Stadt, WBD, Netze Duisburg, Emscher Genossenschaft, tkSE, Amprion, OGE, STEAG, Hövelmann und noch viele Parteien mehr) das gleiche Ziel verfolgen bei gleichzeitiger Wahrung der eigenen Interessen. Das hat in dem zur Neige gehenden Jahr 2025 bisweilen sehr gut geklappt und lässt auf eine weiterhin gute Zusammenarbeit in 2026 hoffen.
Große Herausforderungen sind immer die Anpassungen der Planung wie z.B. an der Theodor-Heuss-Straße: der Baumbestand im Bereich des heutigen Wendehammers bleibt erhalten. Die Planung der Theodor-Heuss-Straße wurde entsprechen angepasst. Das gleich gilt für die Baumallee in der Büsackerstraße. Auch hier bleibt der Baumbestand erhalten. Der Wendehammer entfällt; die Straße endet in einer Sackgasse.
wichtiger Hinweis:

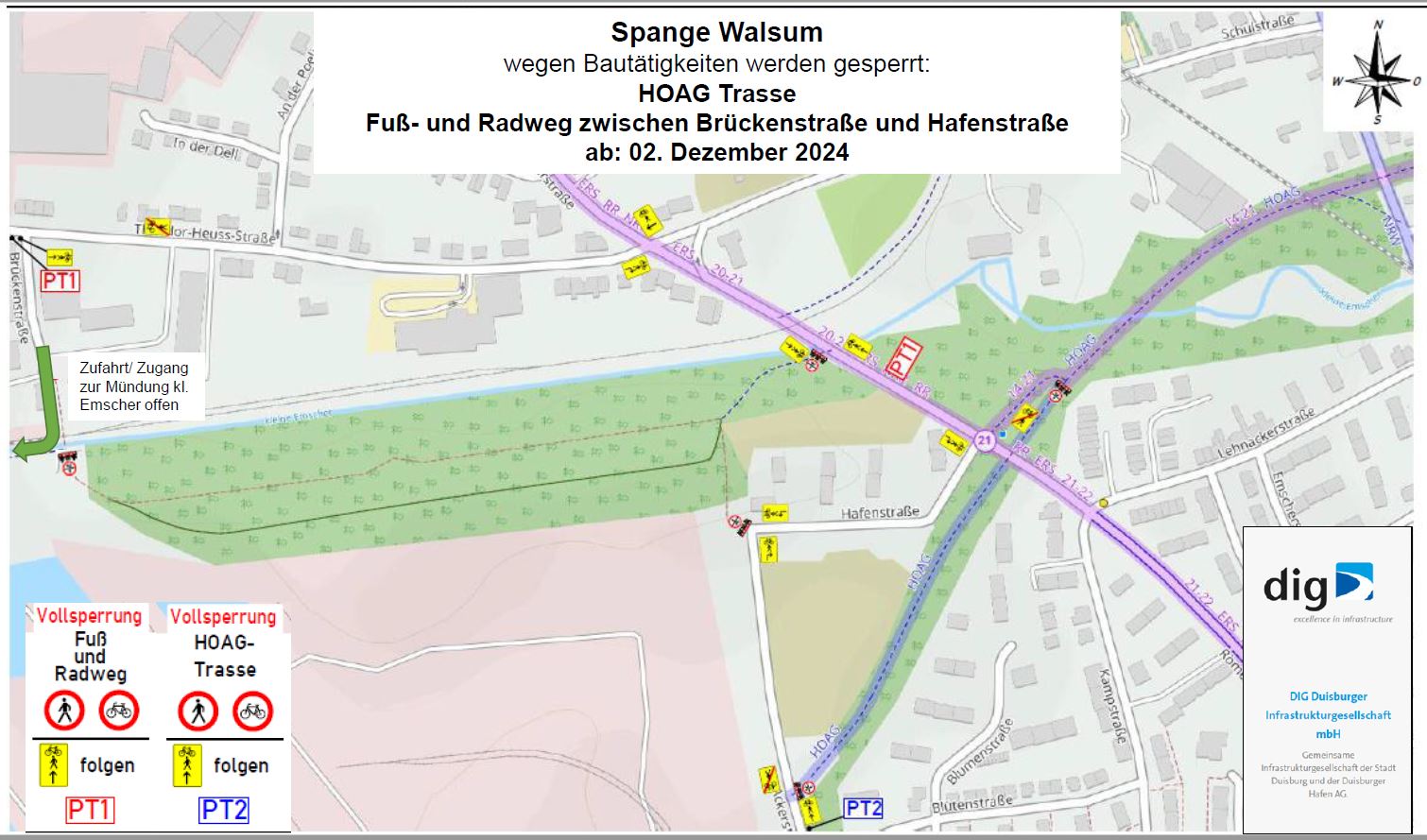

Die Zuwegung Kleine-Emscher-Mündung und HOAG Trasse bleibt bis zur Eröffnung des 2. und 3. Bauabschnittes für die Öffentlichkeit gesperrt. Gerade im Bereich der Brückenstraße laufen konzentriert viele Bautätigkeiten parallel ab, dass aus Sicherheitsgründen die Absperrung erhalten bleibt.
Aktuelles von den Bauarbeiten

02. Oktober 2025

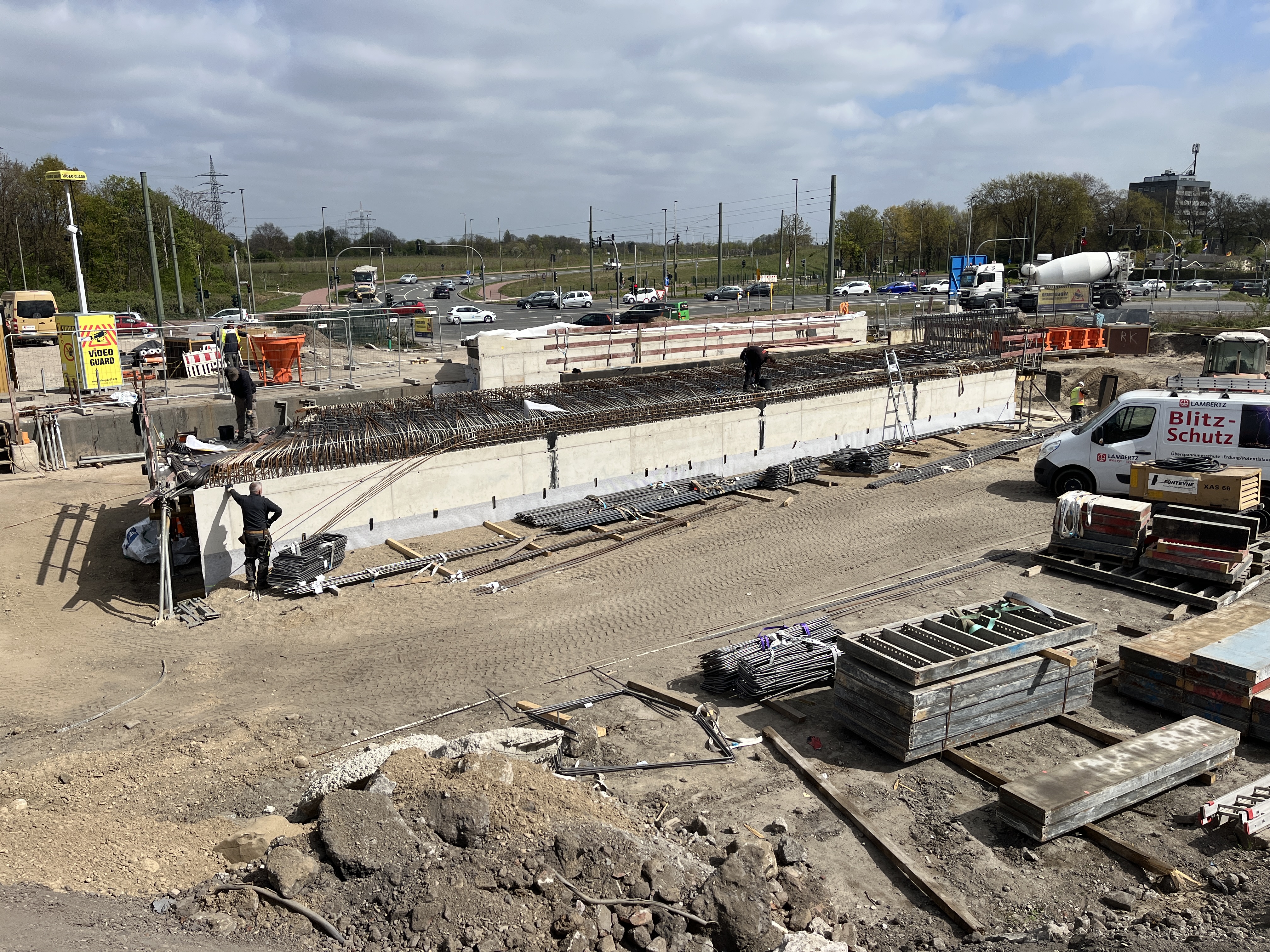

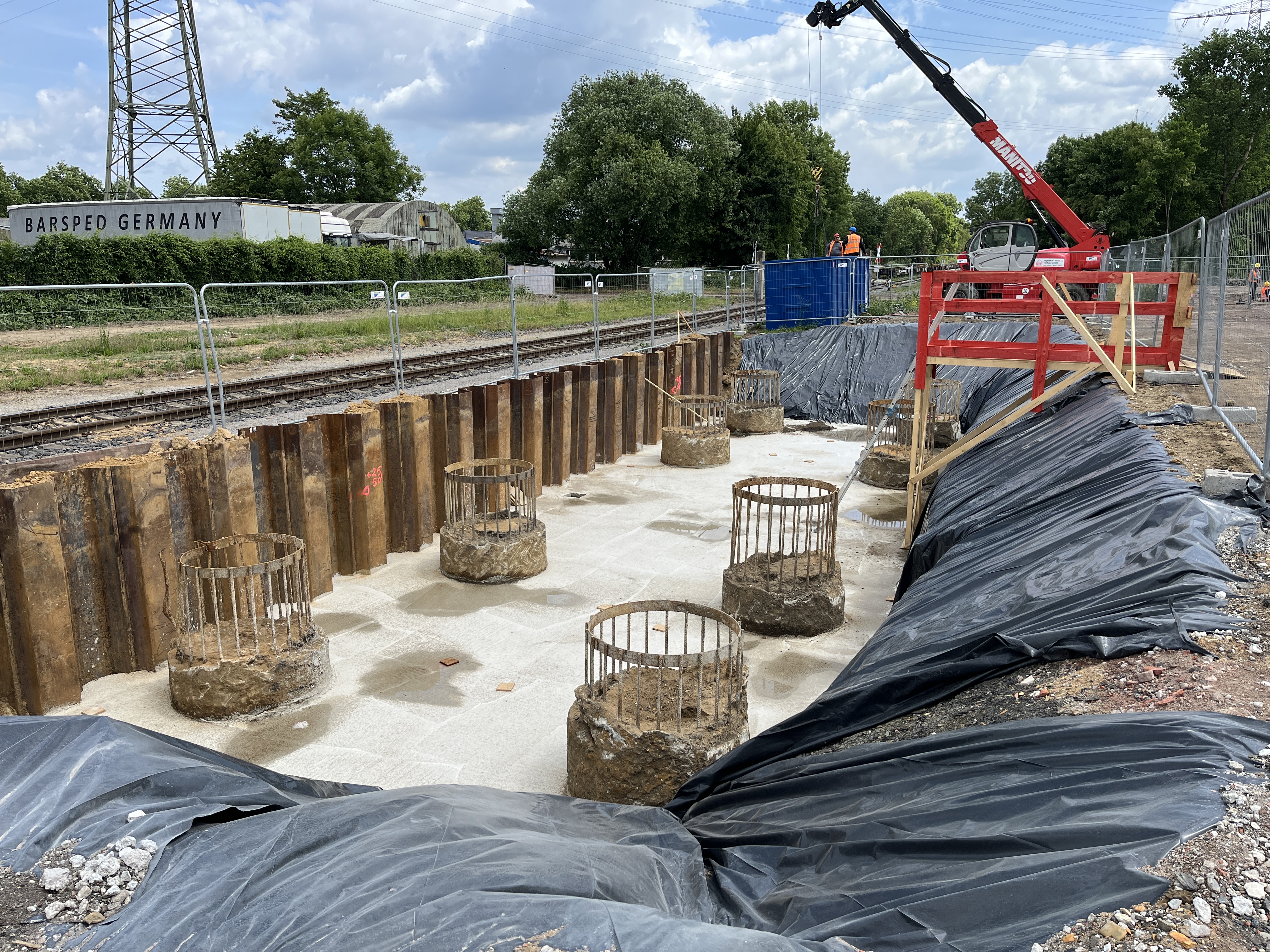

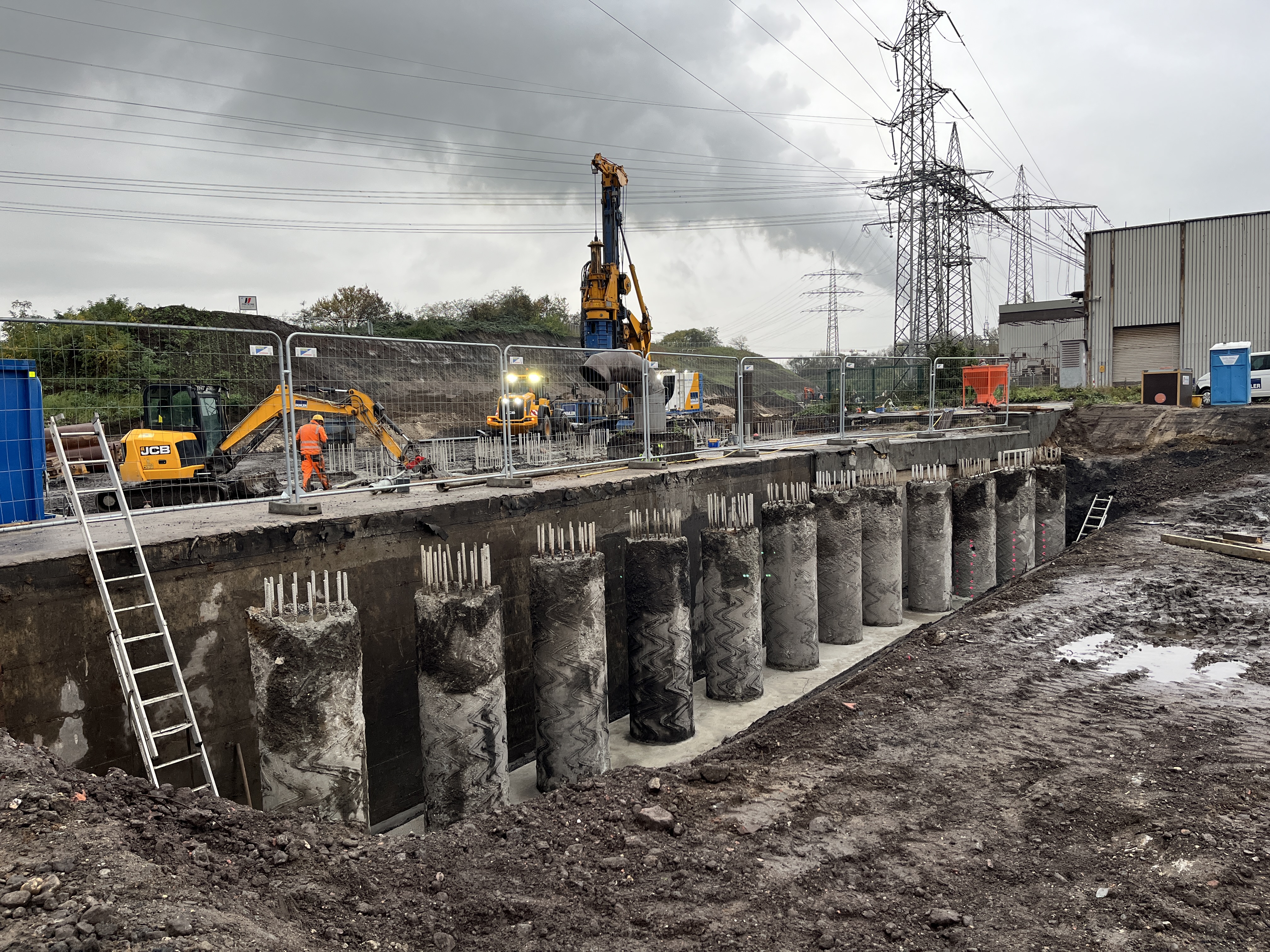

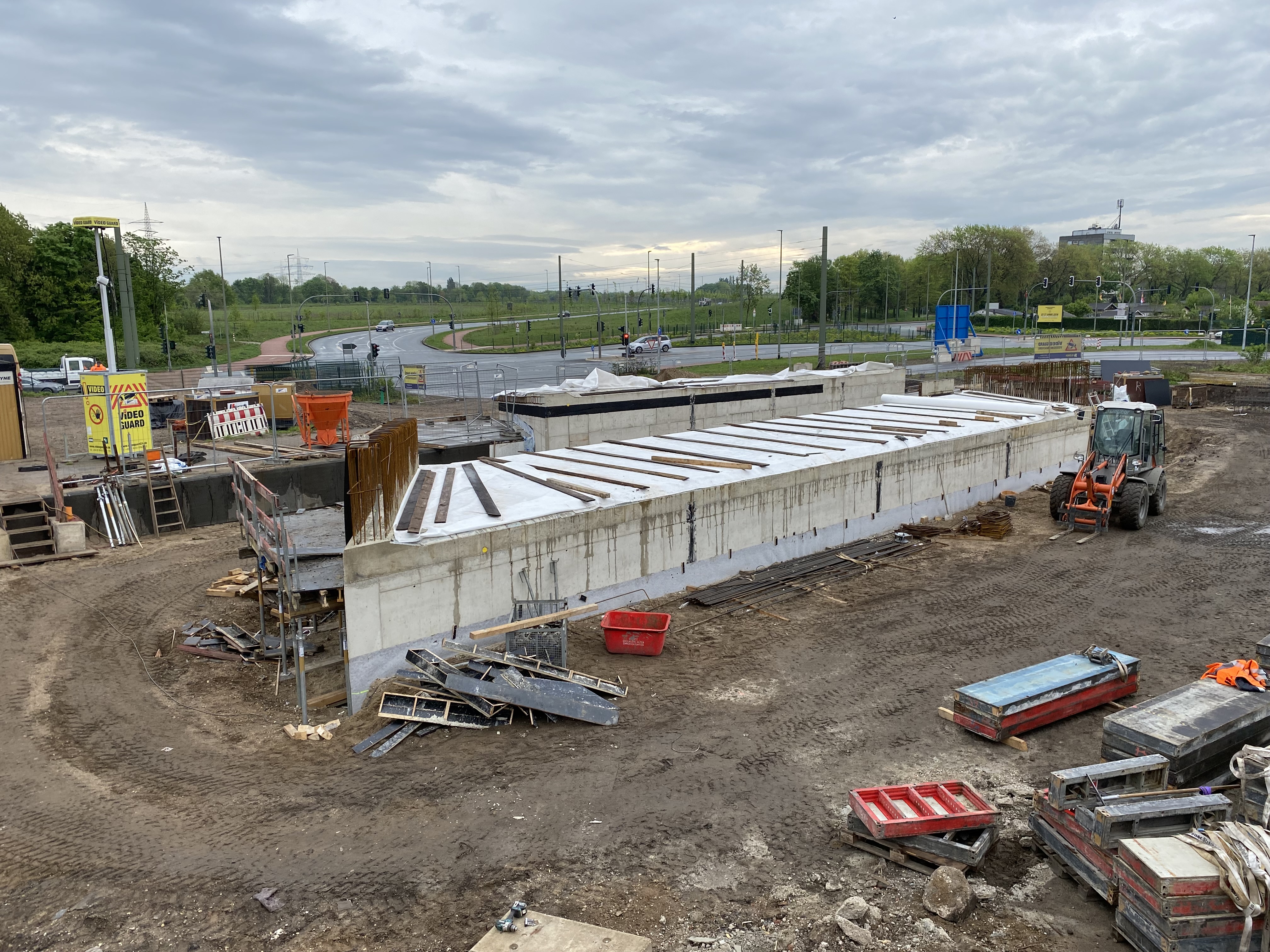

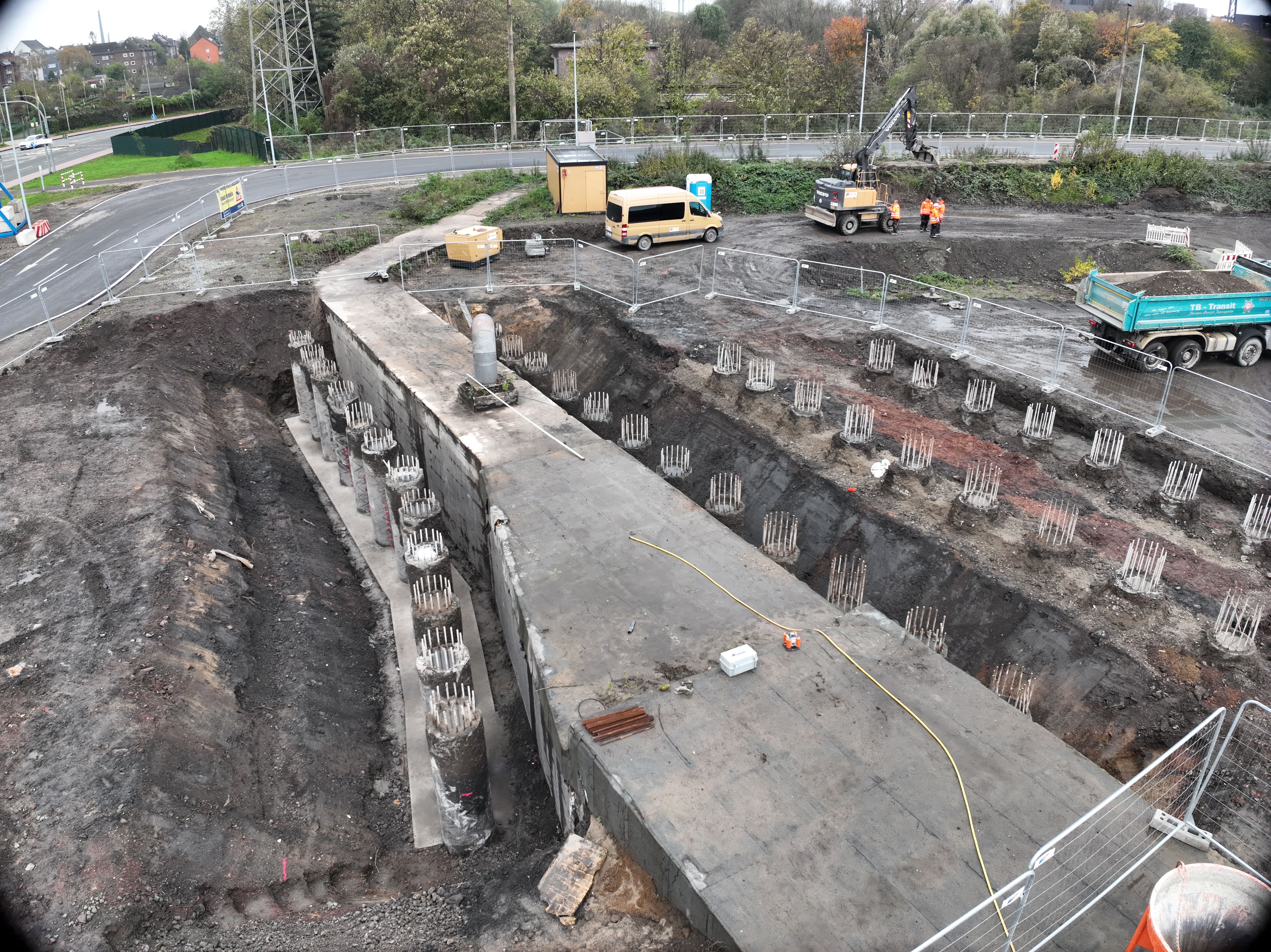

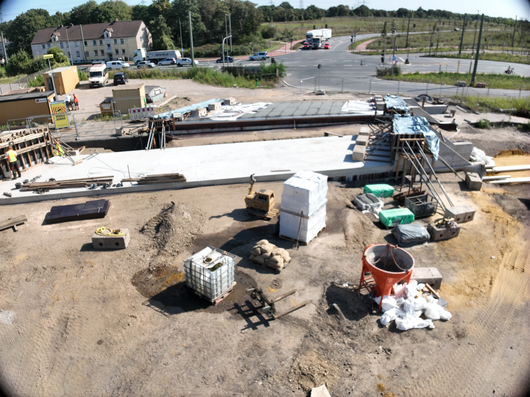

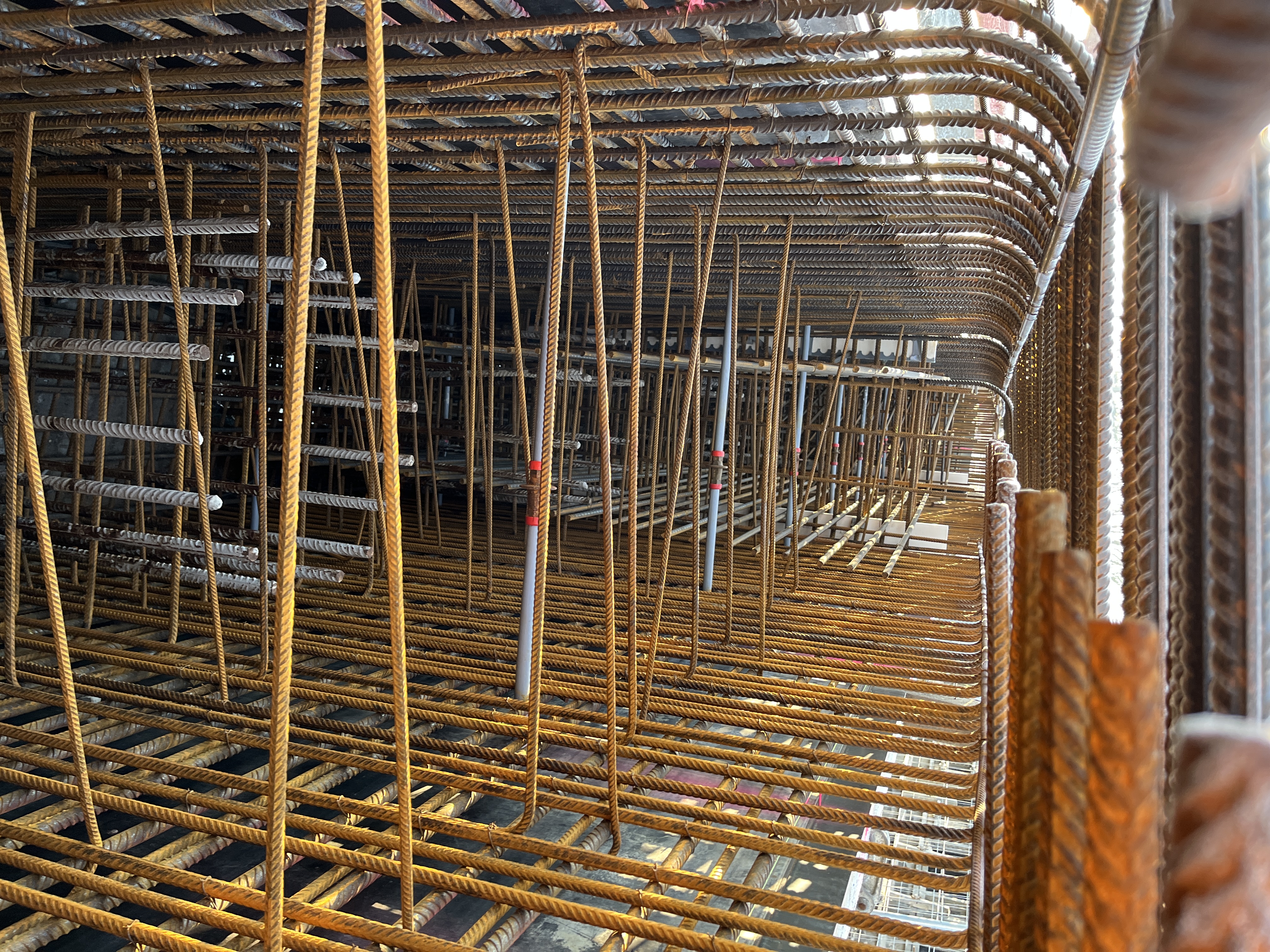

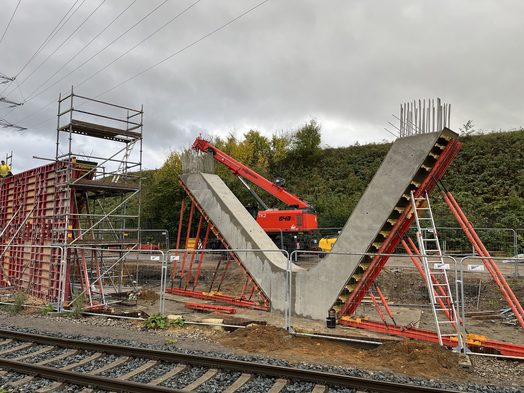

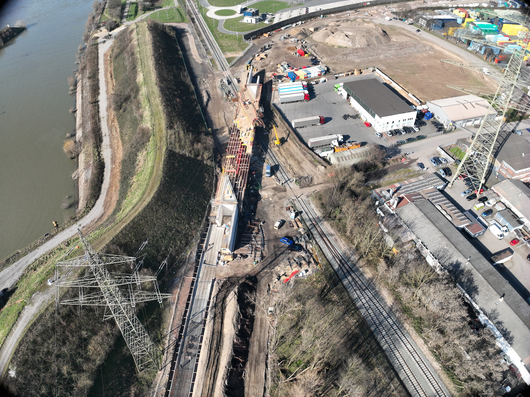

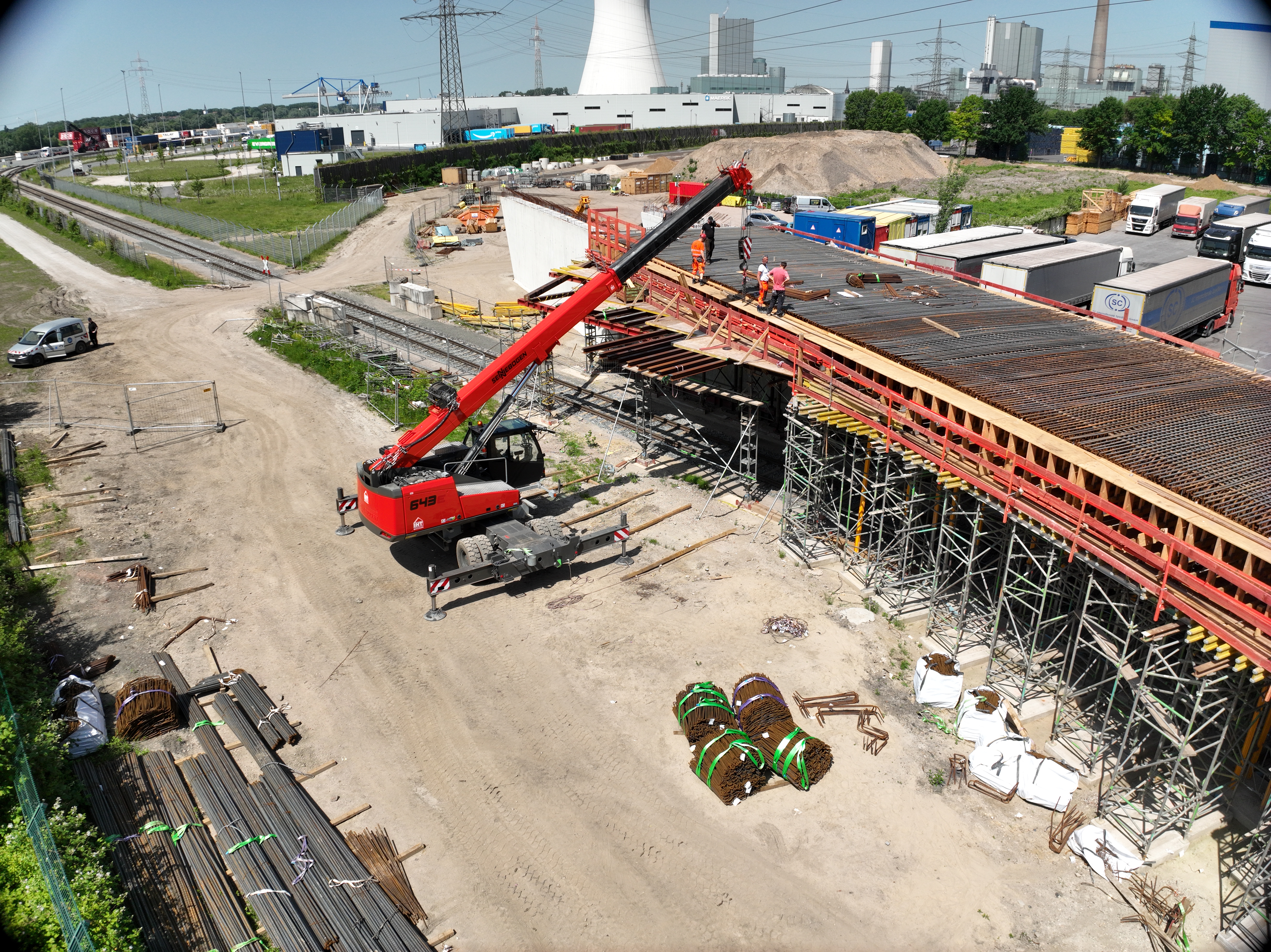

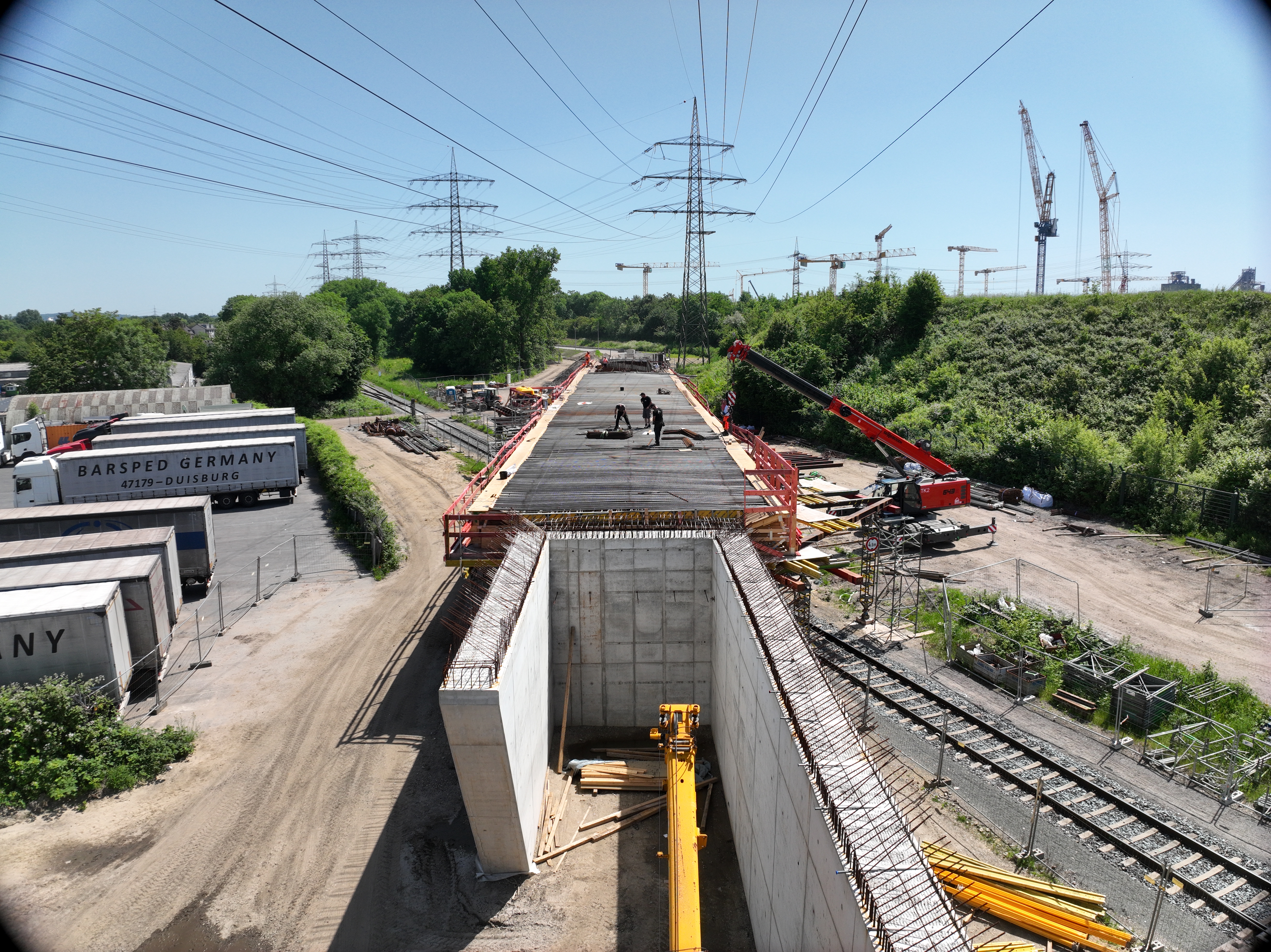

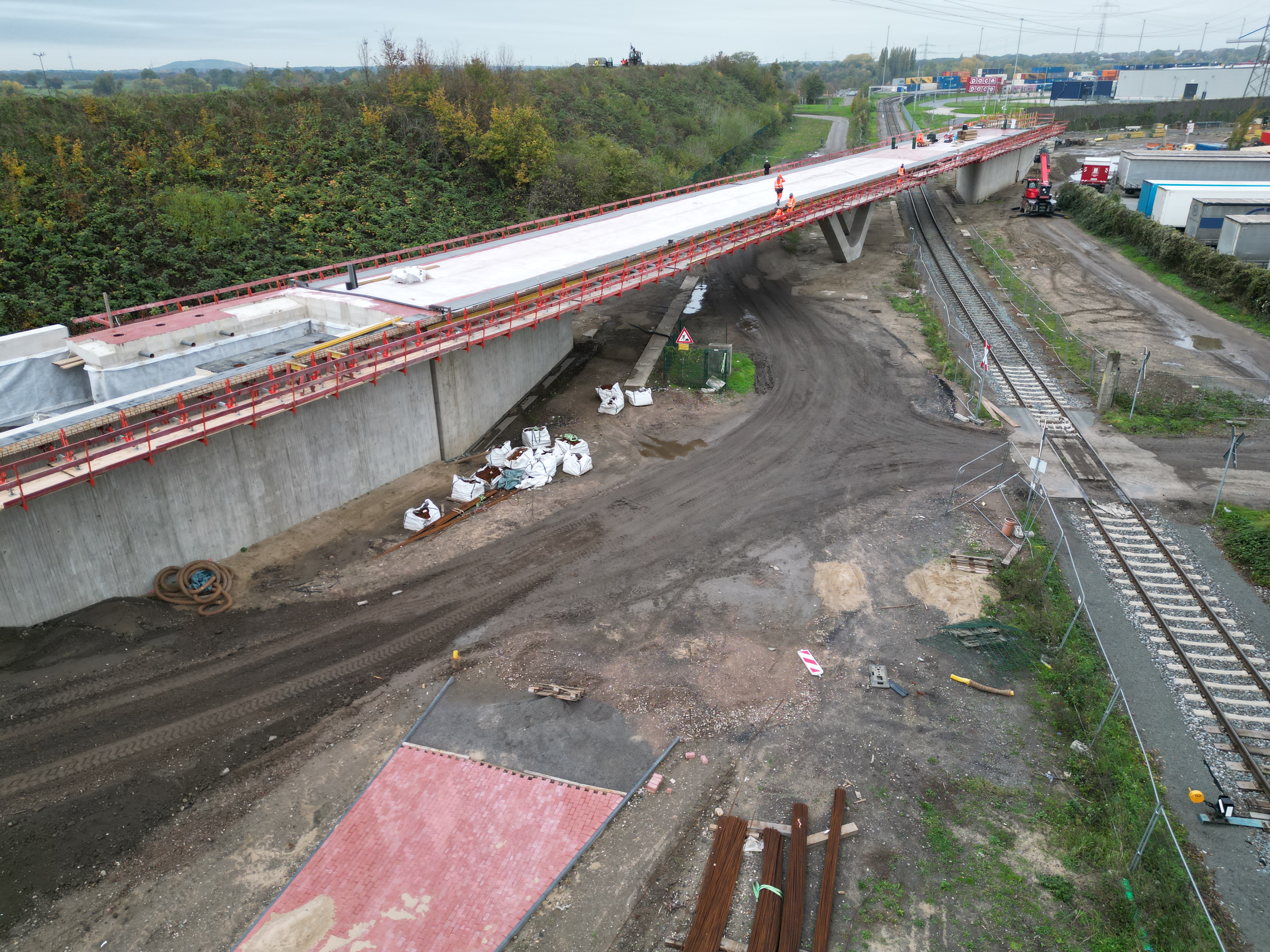

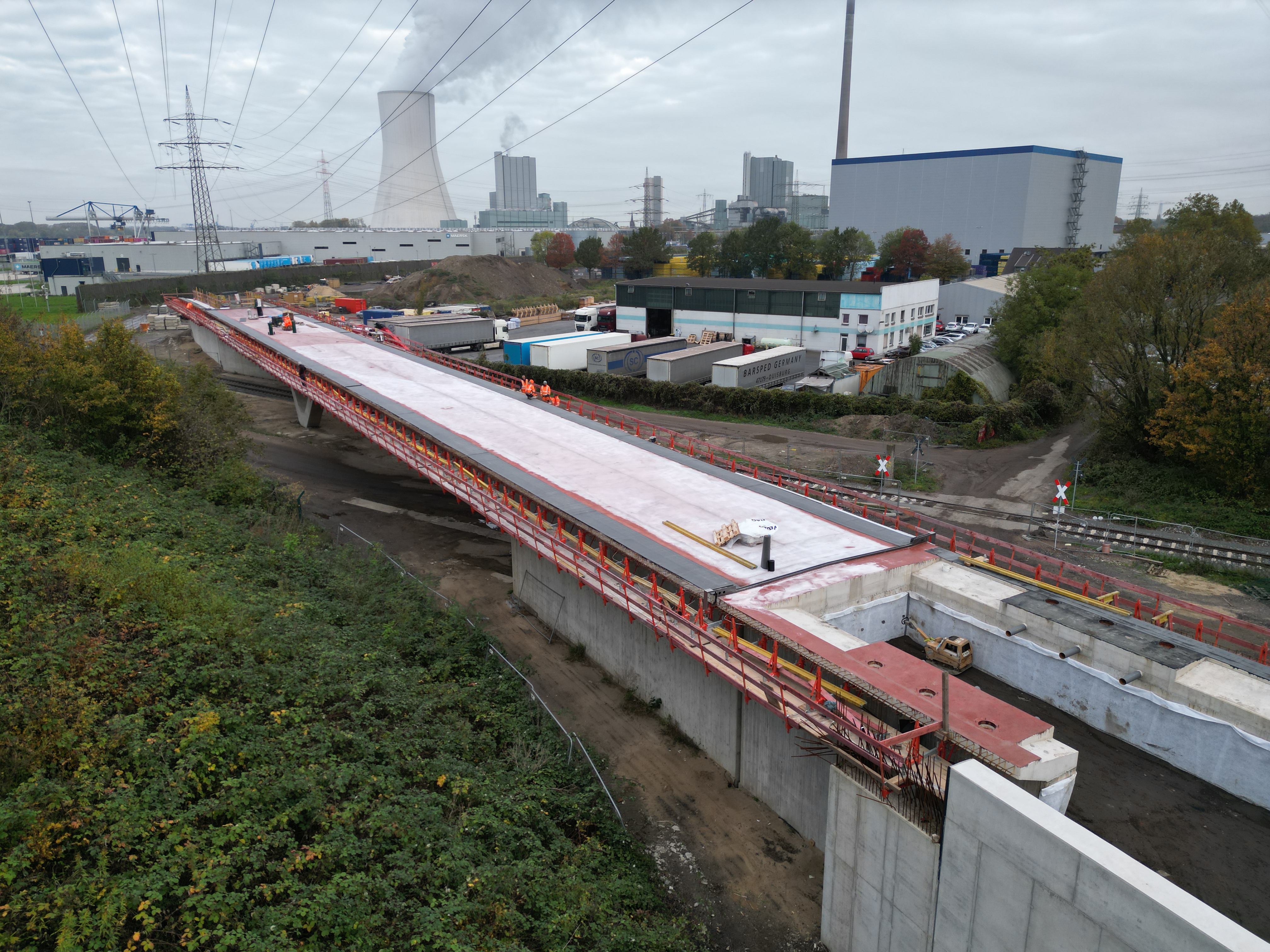

Ein spannender Blick auf die Erstellung der Brücke. Im Vordergrund ist das Widerlager betoniert, das Stützbauwerk wird gerade eingeschalt.
Im Hintergrund wird das zweite Widerlager aktuell betoniert.

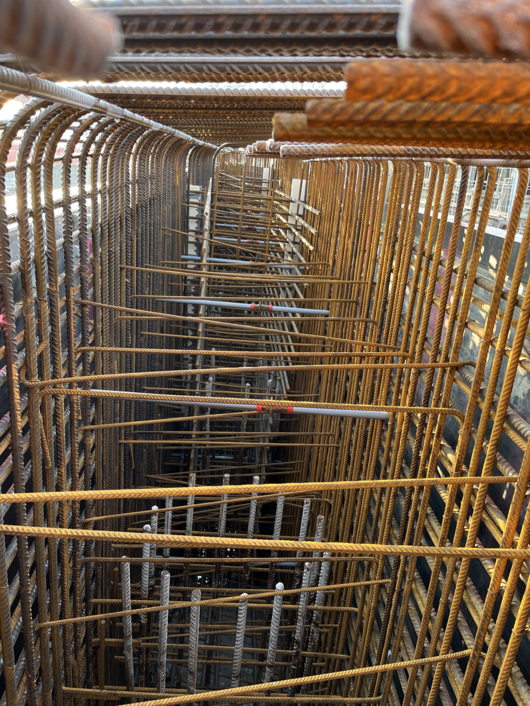

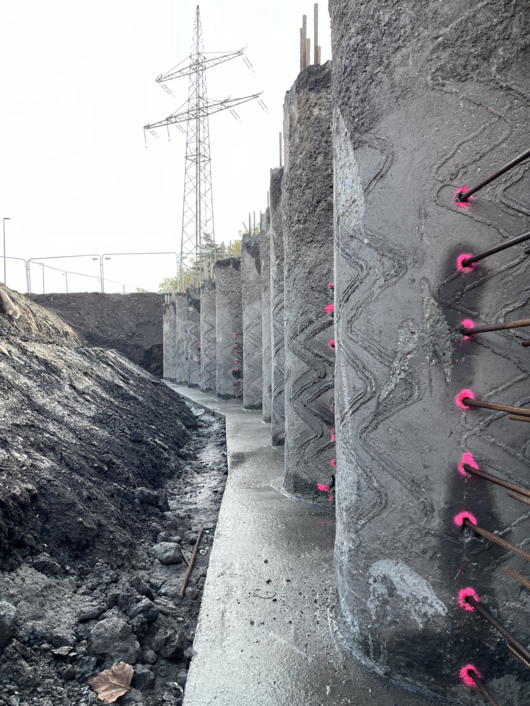

Der erste Mittelpfeiler wird noch eingeschalt. Die Betonage soll am 7. Oktober erfolgen.

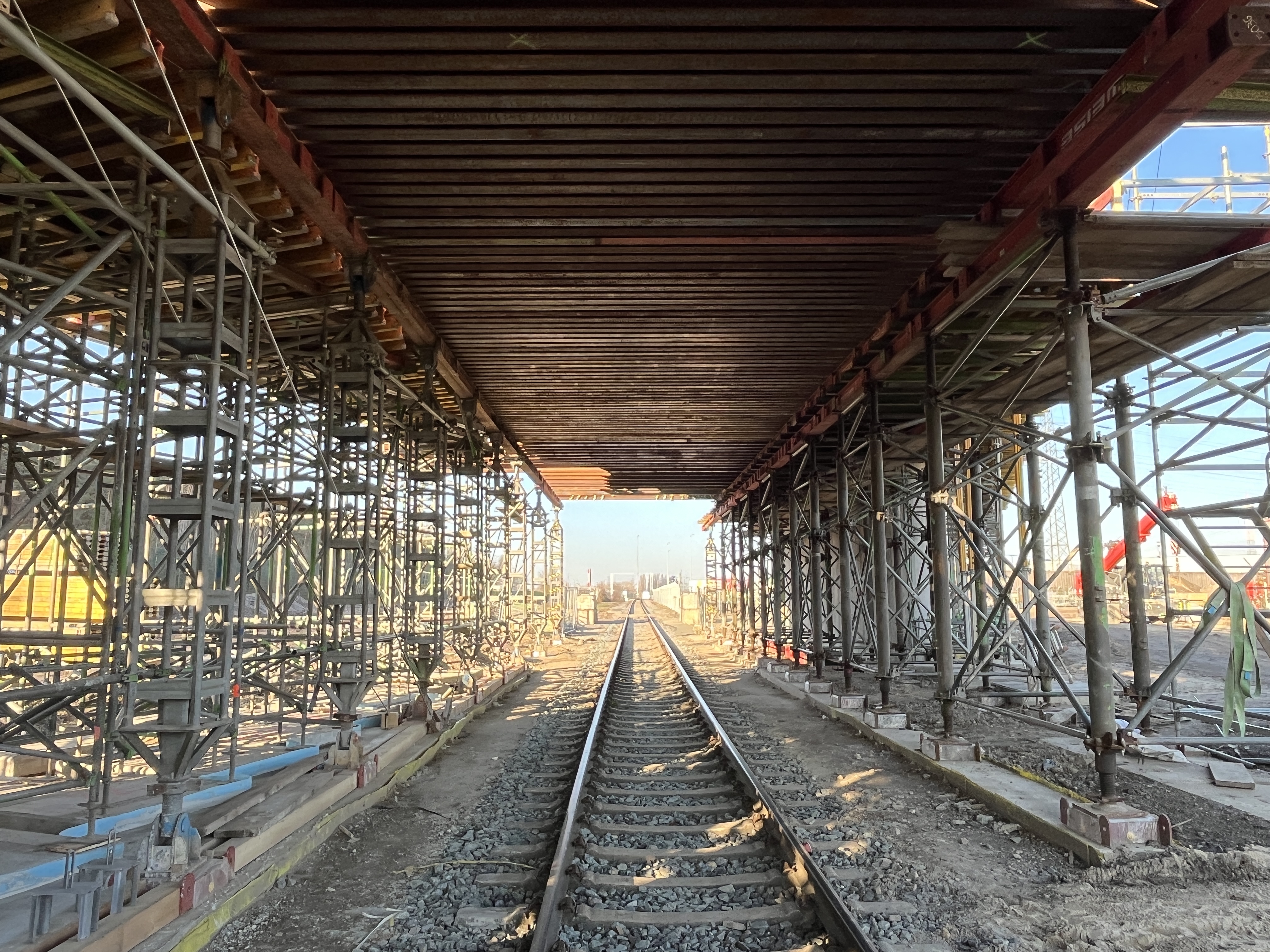

Wenn die s. g. Unterbauten fertiggestellt sind, geht es an den Aufbau des Lehrgerüstes mit den erforderlichen Fundamentarbeiten.
02. Oktober 2025

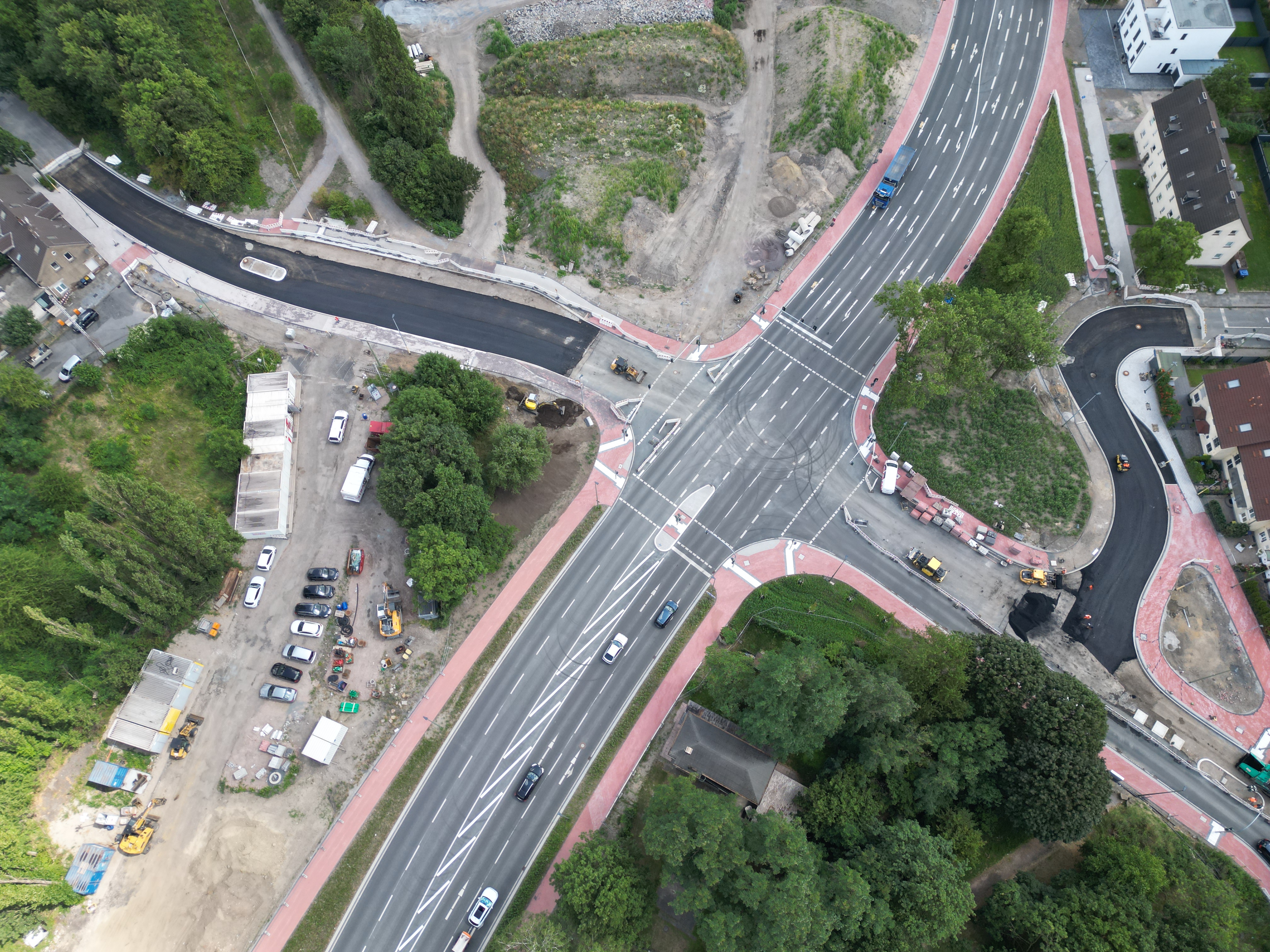

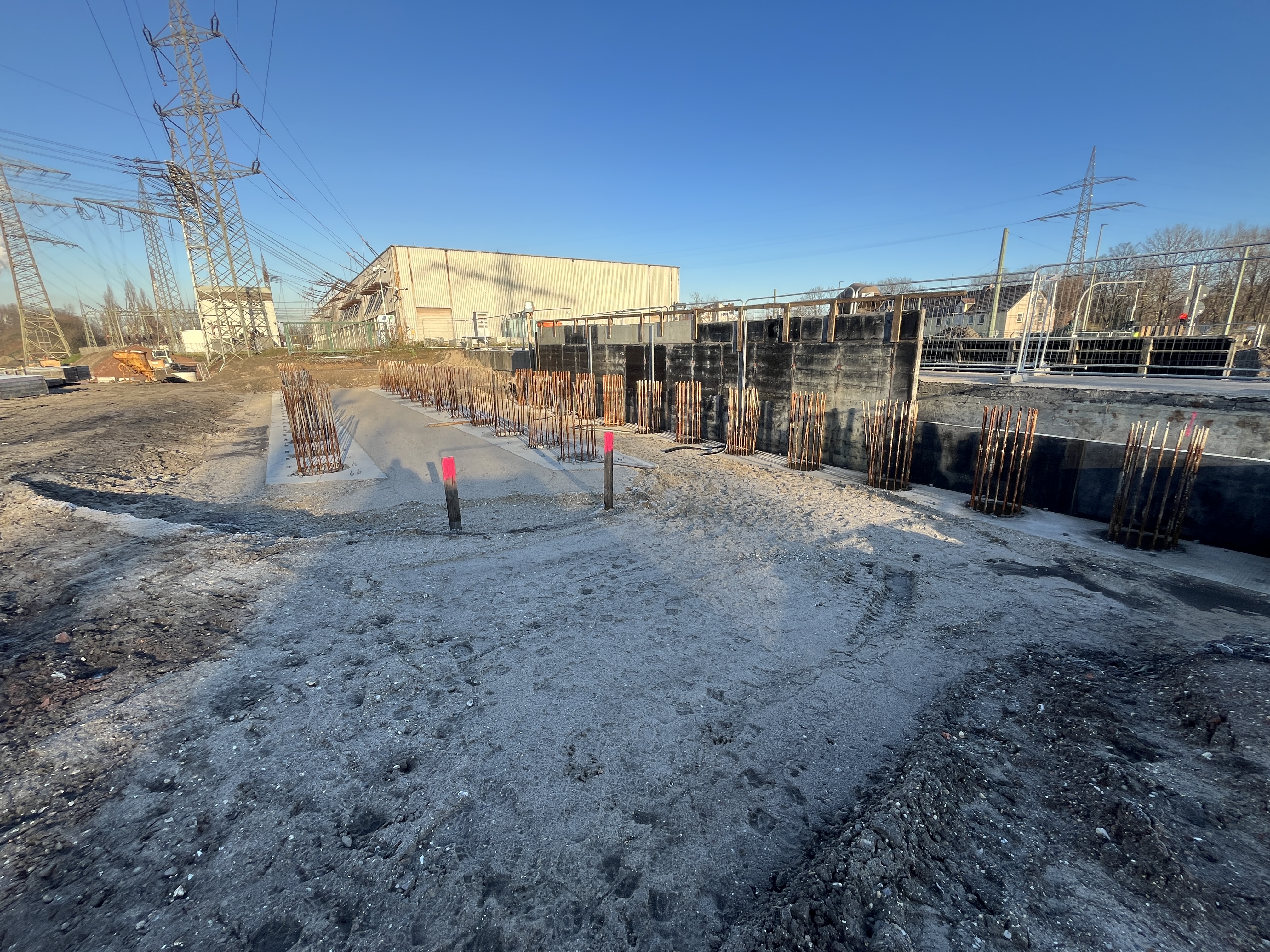

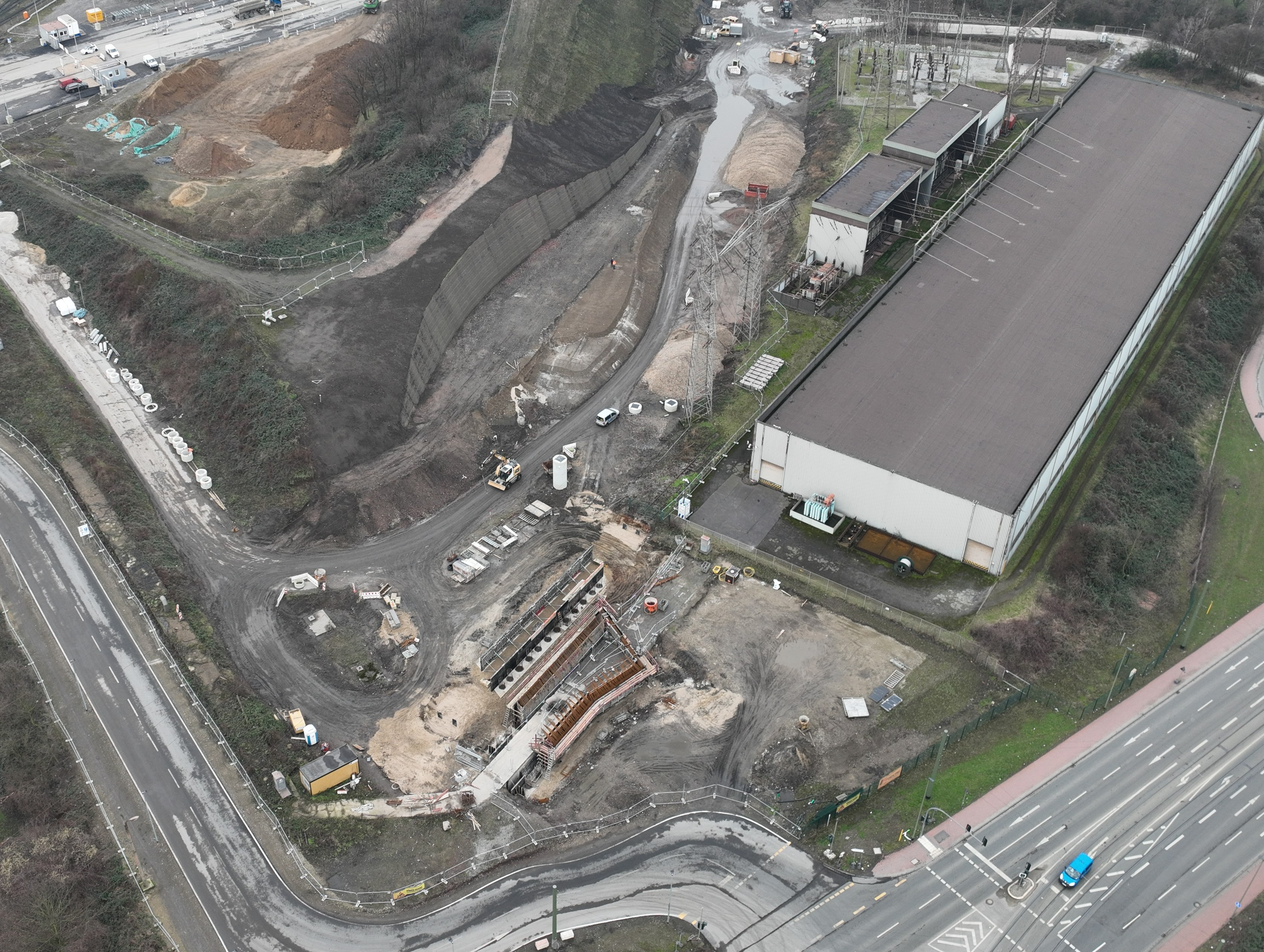

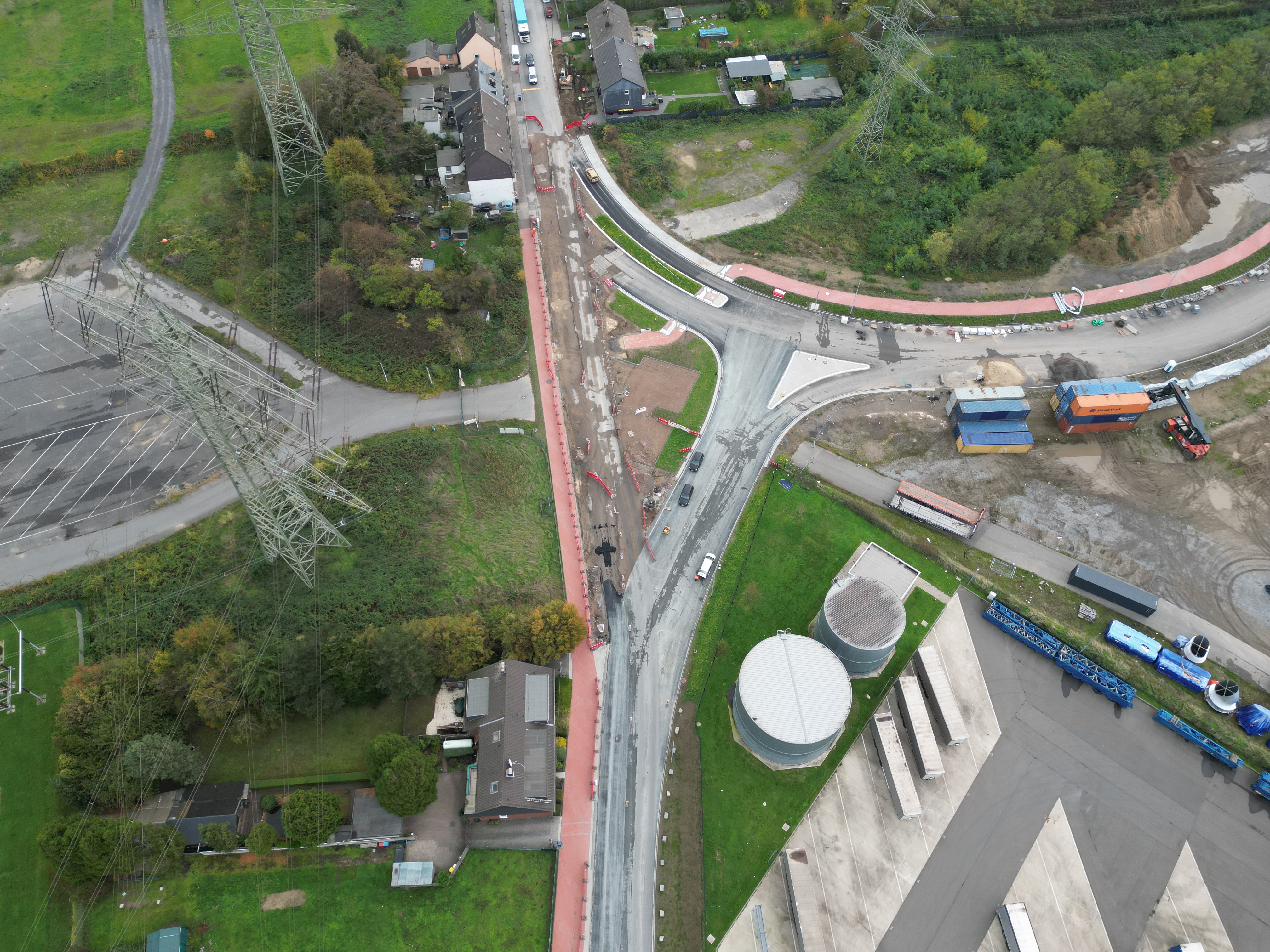

EinBlick von oben auf die Kreuzung an der Weseler Straße. Die beiden Querungsbauwerke sind fertig gestellt; die Asphaltkolonne nähert sich diesen an.

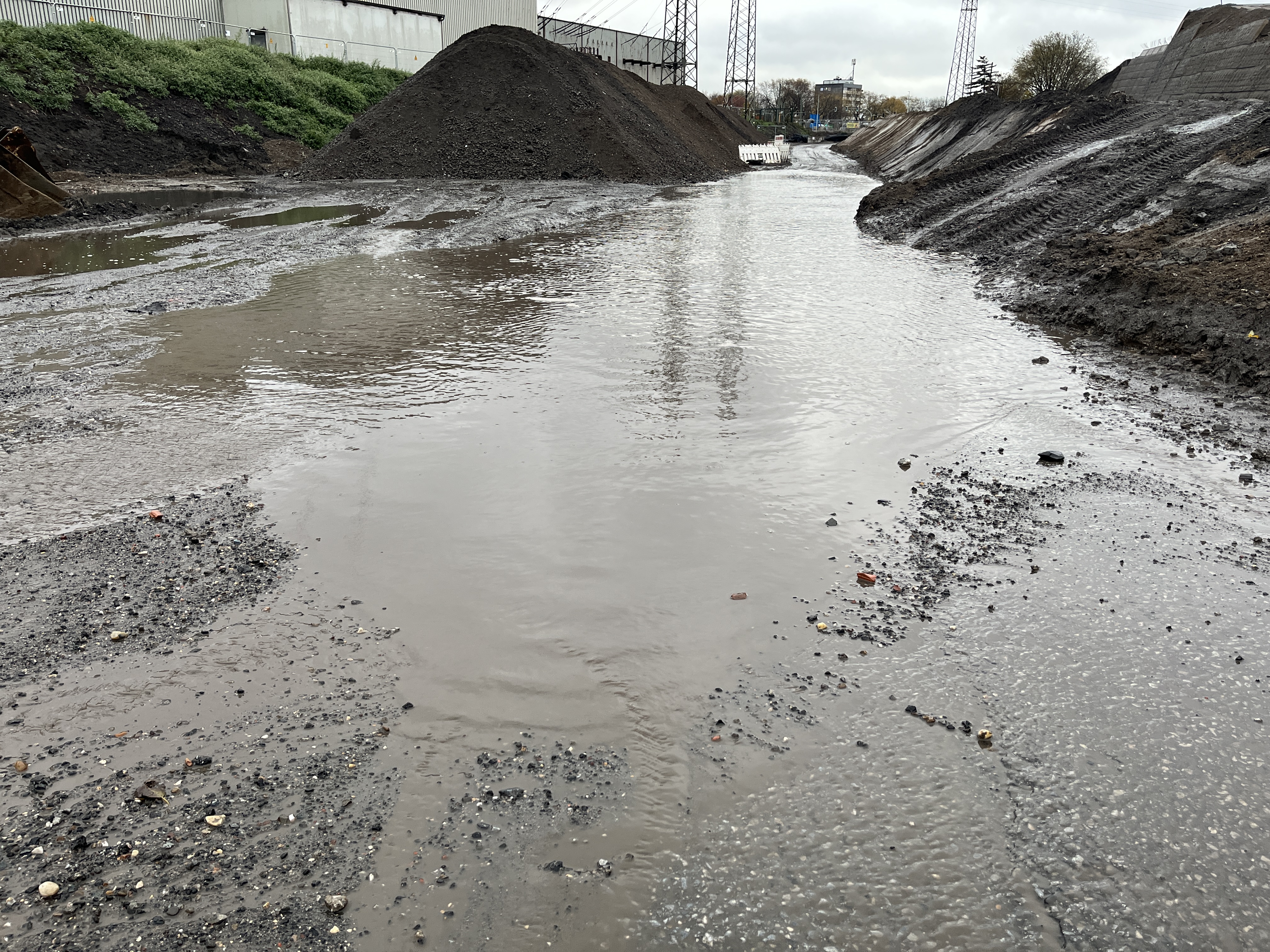

Die Zufahrt zum Lettebecken ist wieder verfüllt und wird zur Zeit vorbereitet.
Der Anschluss an den Kreuzungsbereich selbst wird sich noch bis ins nächste Jahr hinauszögern.

14. März 2025

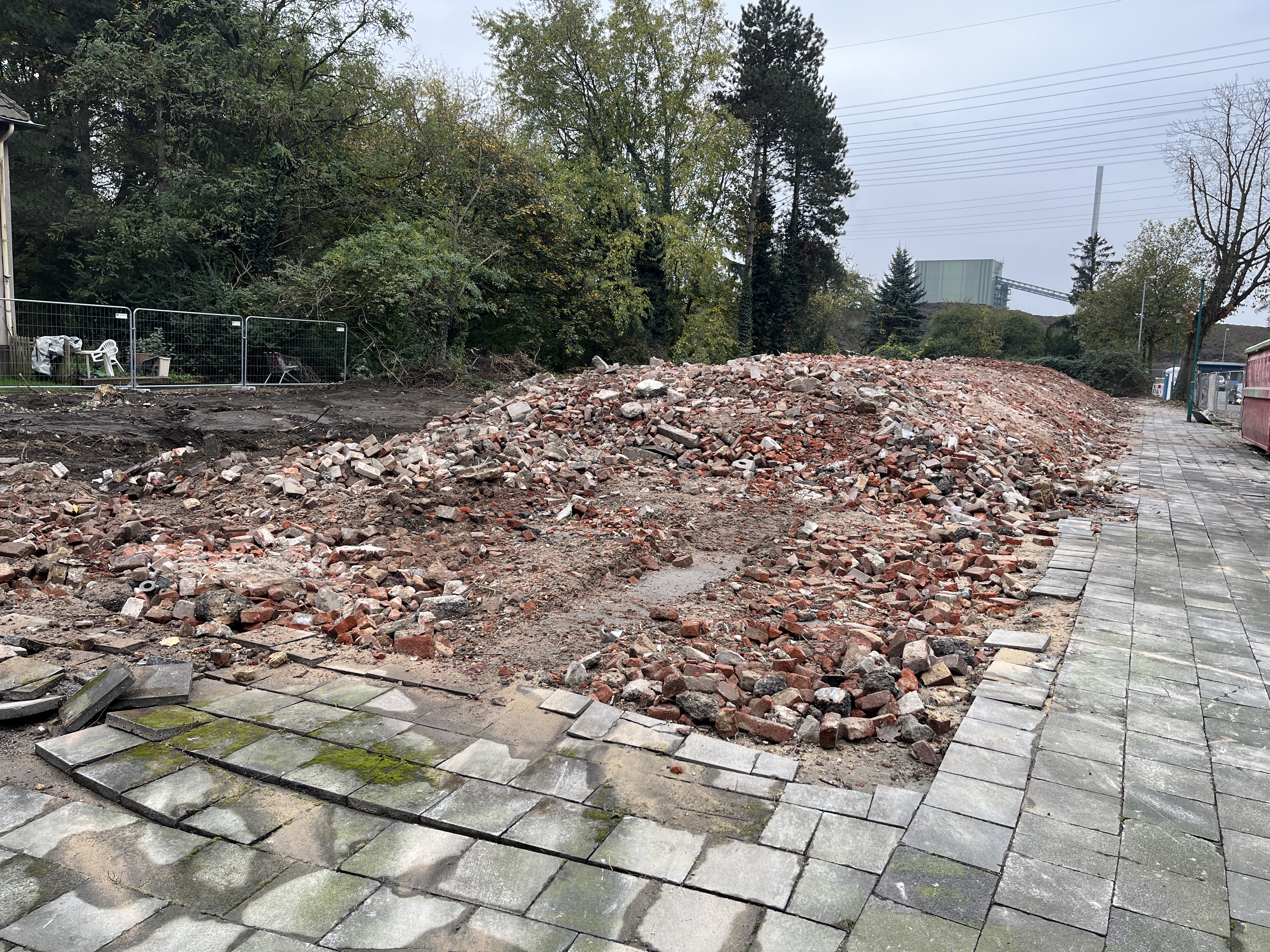

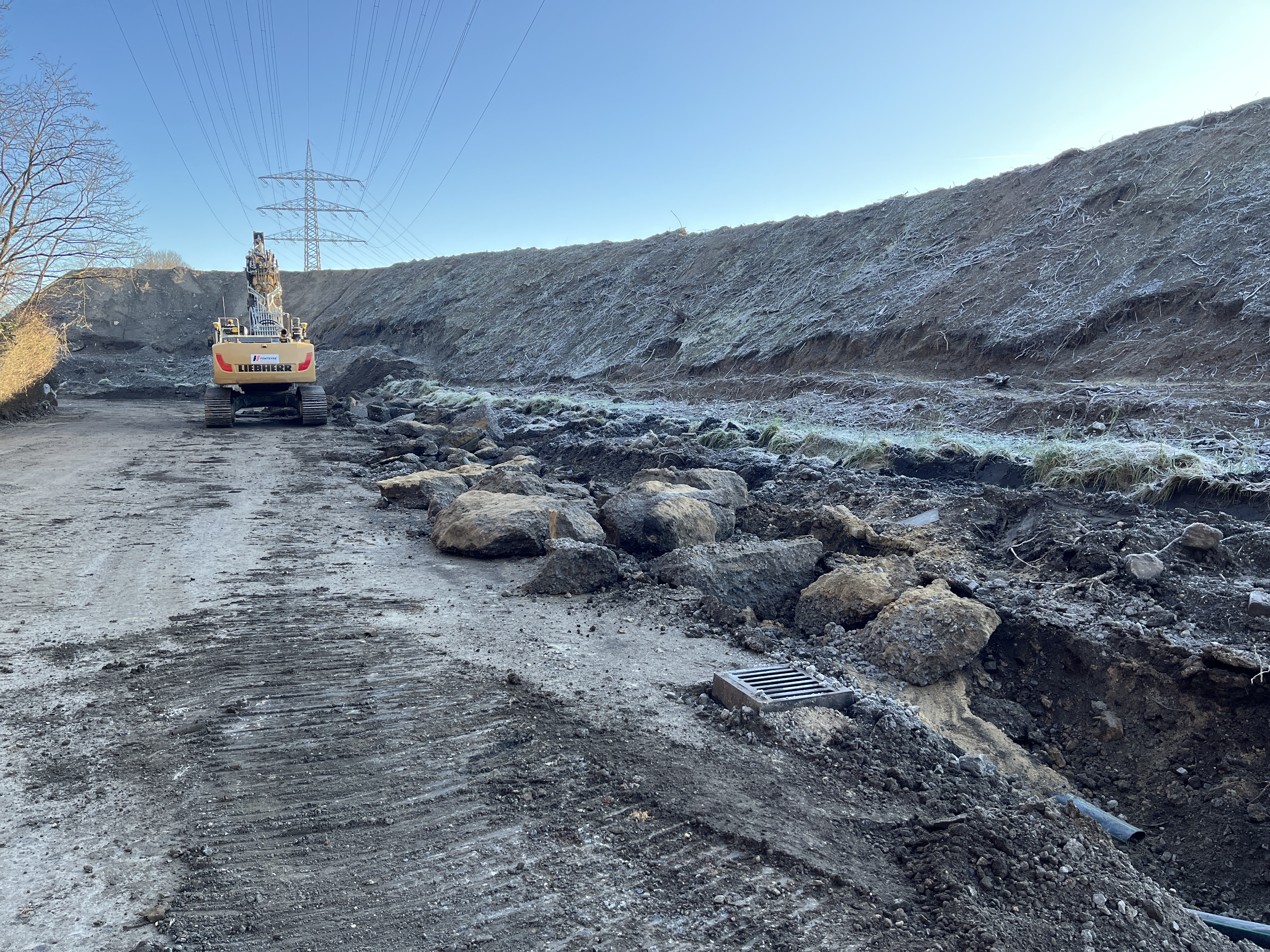

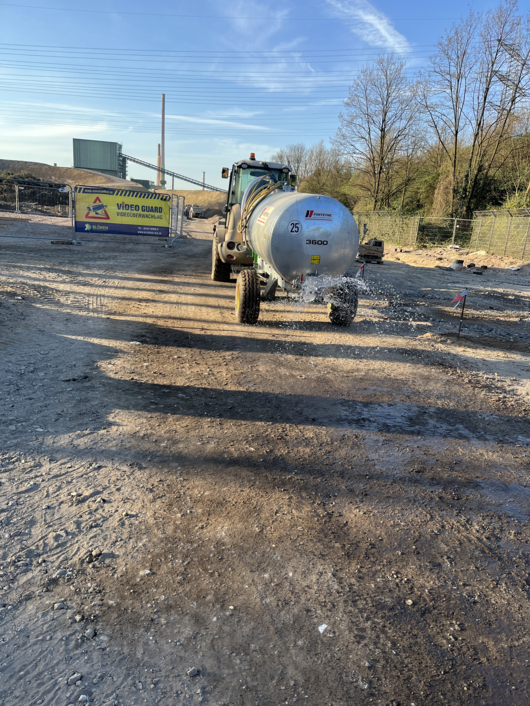

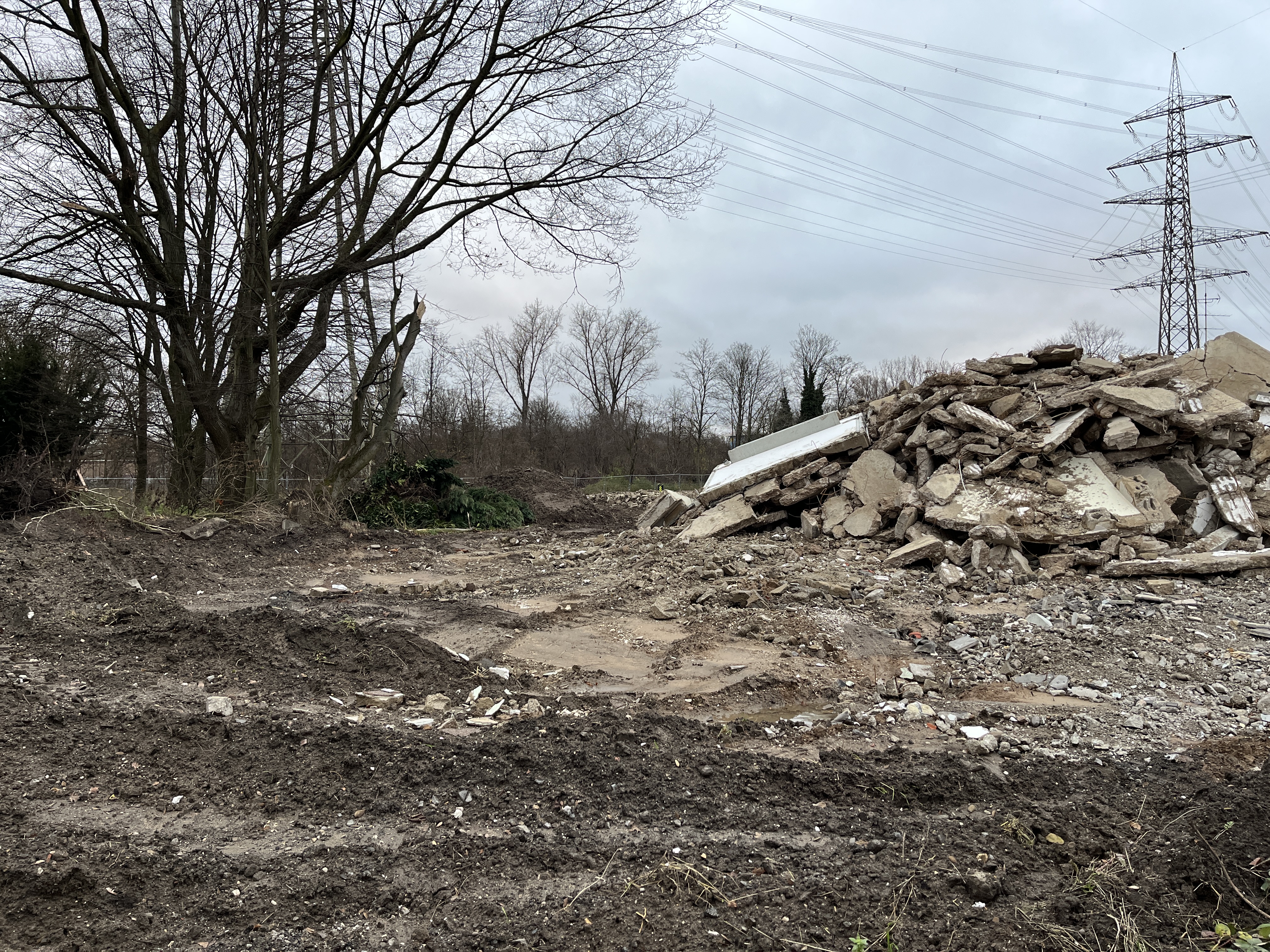

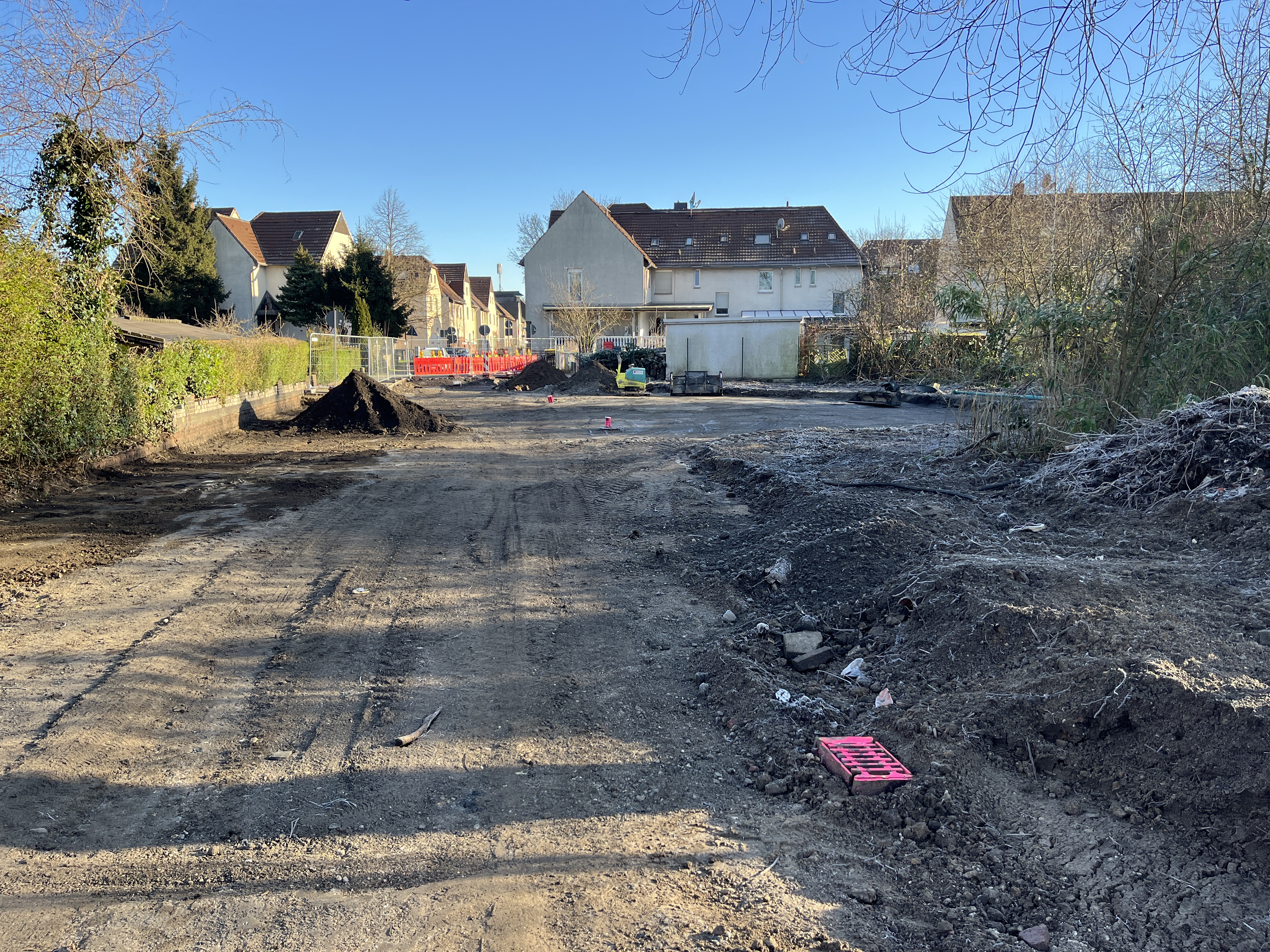

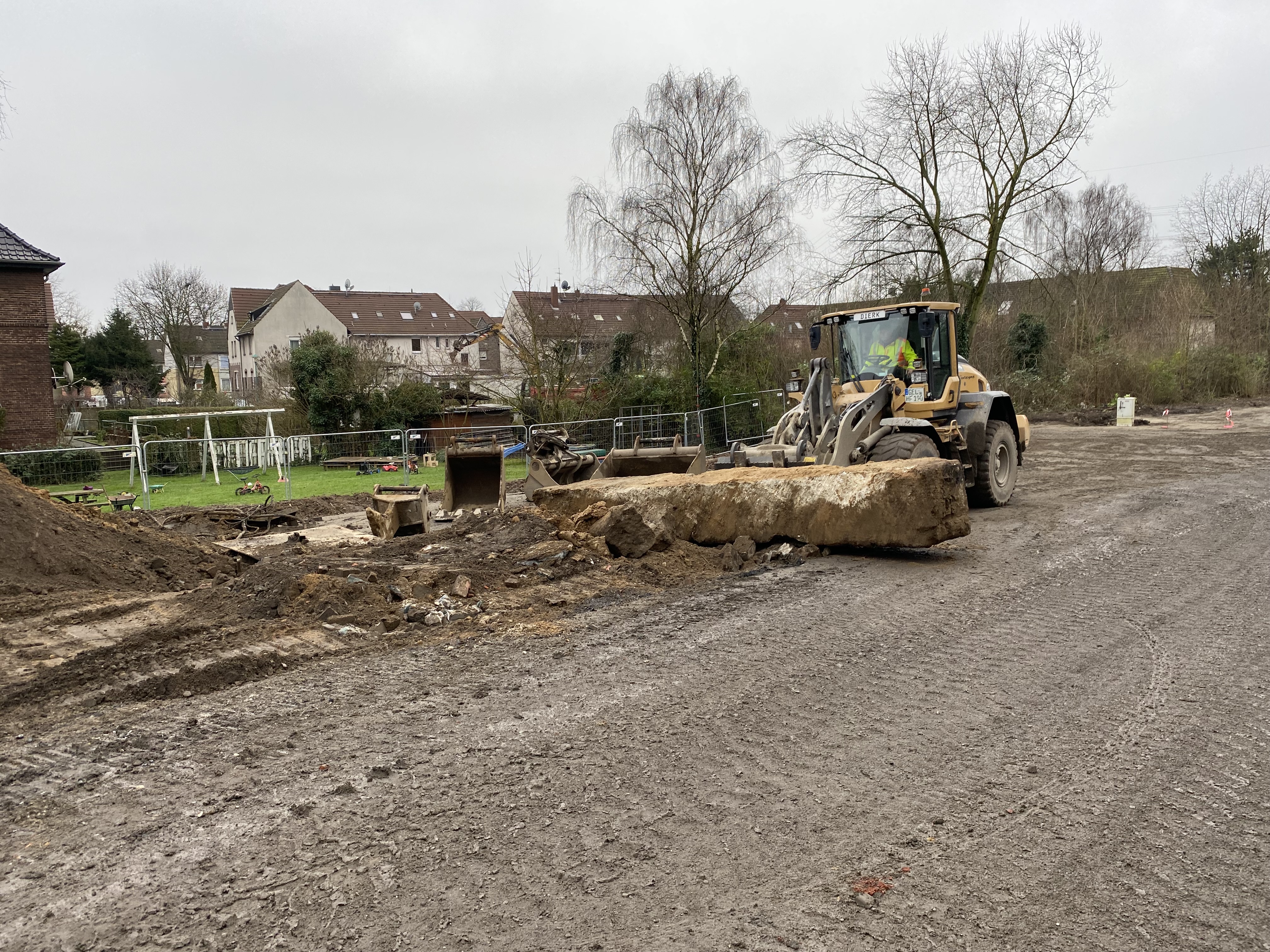

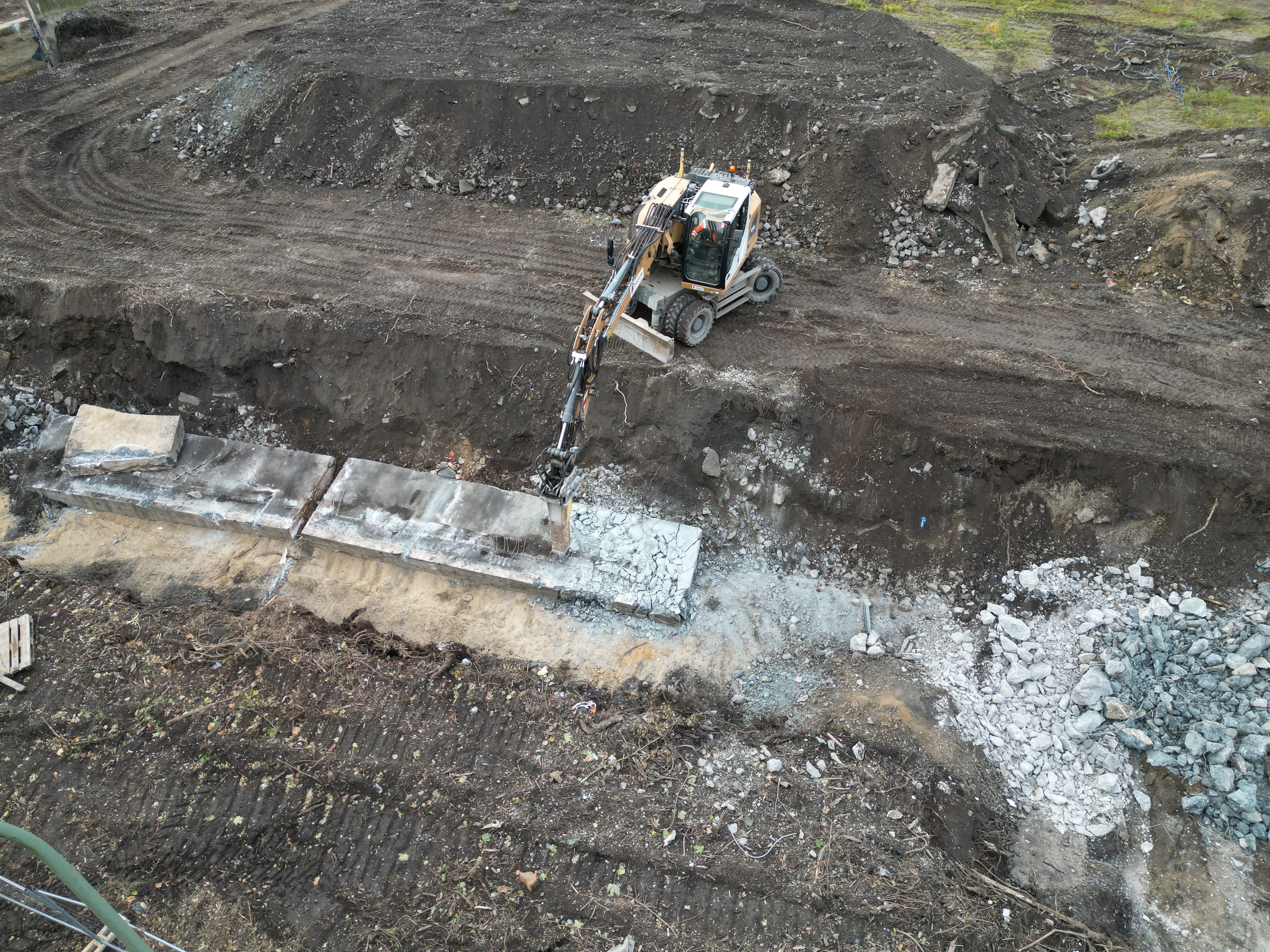

Auch das gehört (leider) zu unseren Aufgaben. Die Fläche zwischen der Büsackerstraße, Ackerstraße und Elperstraße wird zur Zeit gereinigt und aufgeräumt. Neben Fundamenten, Pflasterungen und verschiedenen Zäunen wurden leider auch alte Kühlschränke, Bauschutt und andere Hinterlassenschaften entsorgt. Bisher wurden 500t Mischmüll und 200t Bauschutt abgefahren.
13. Februar 2025

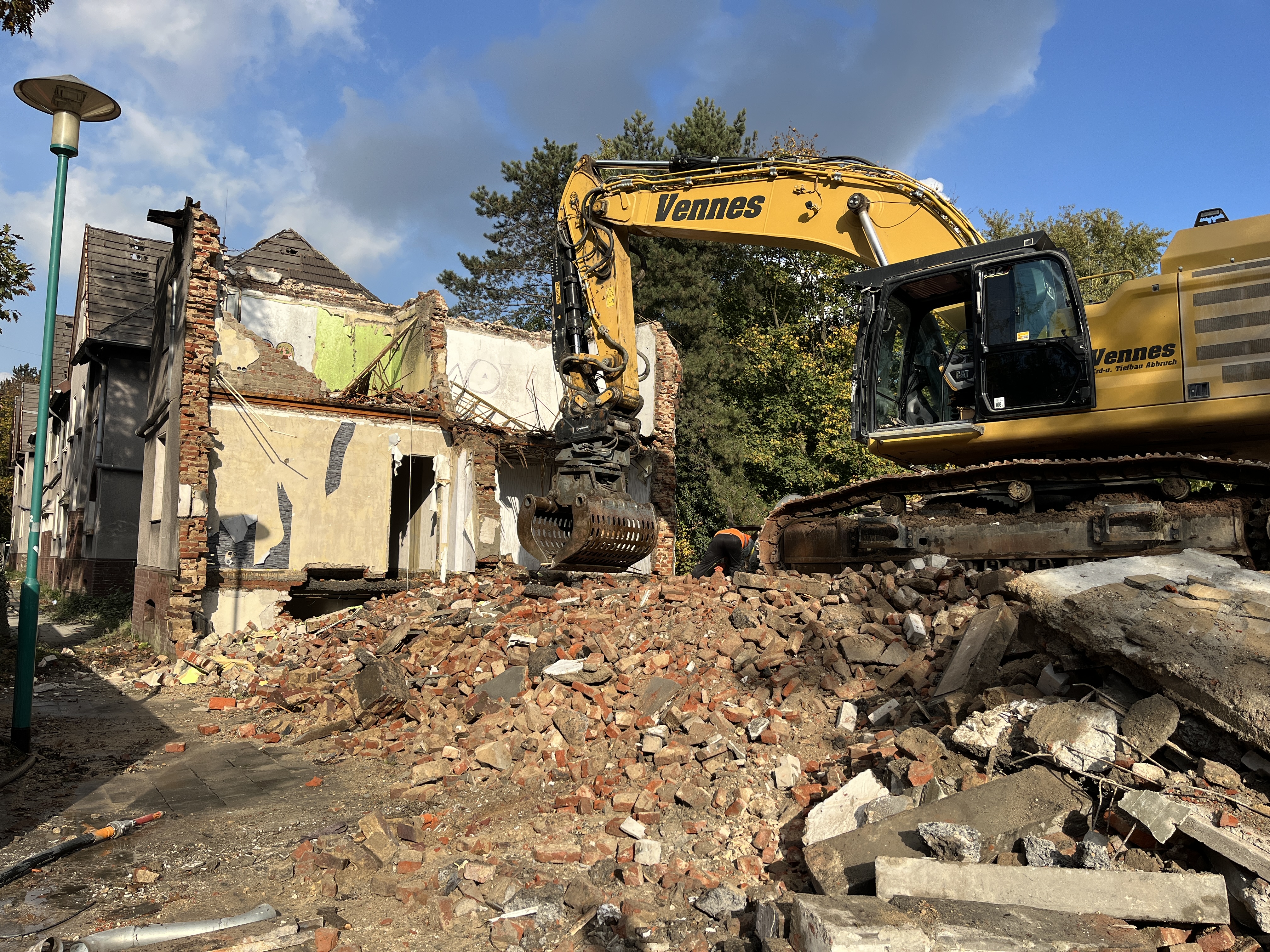

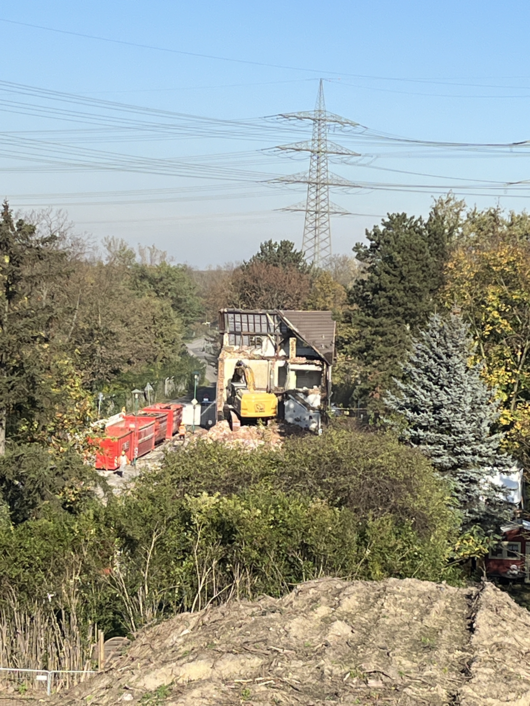

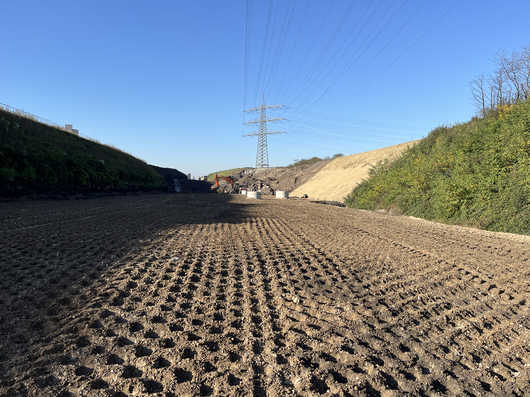

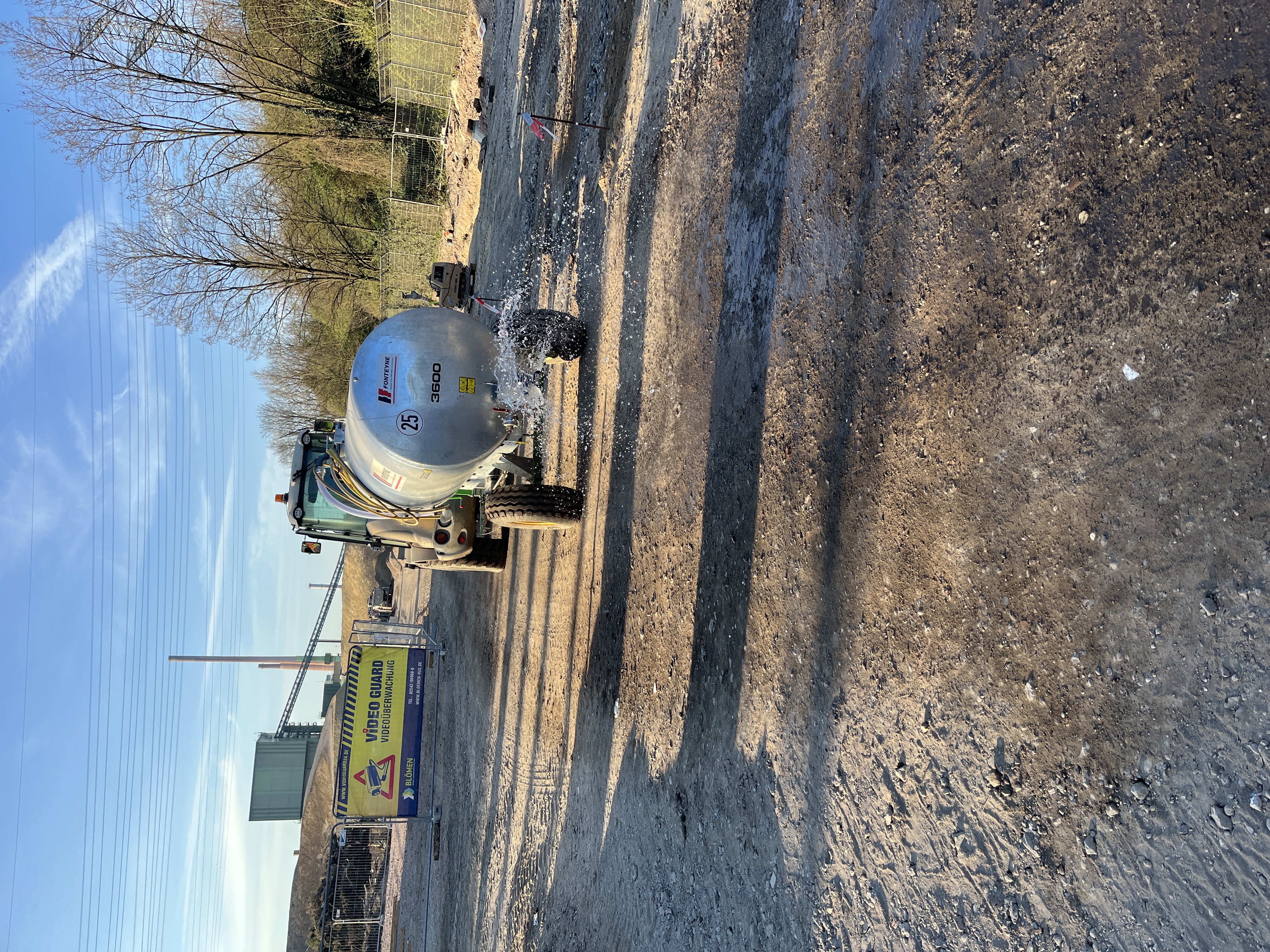

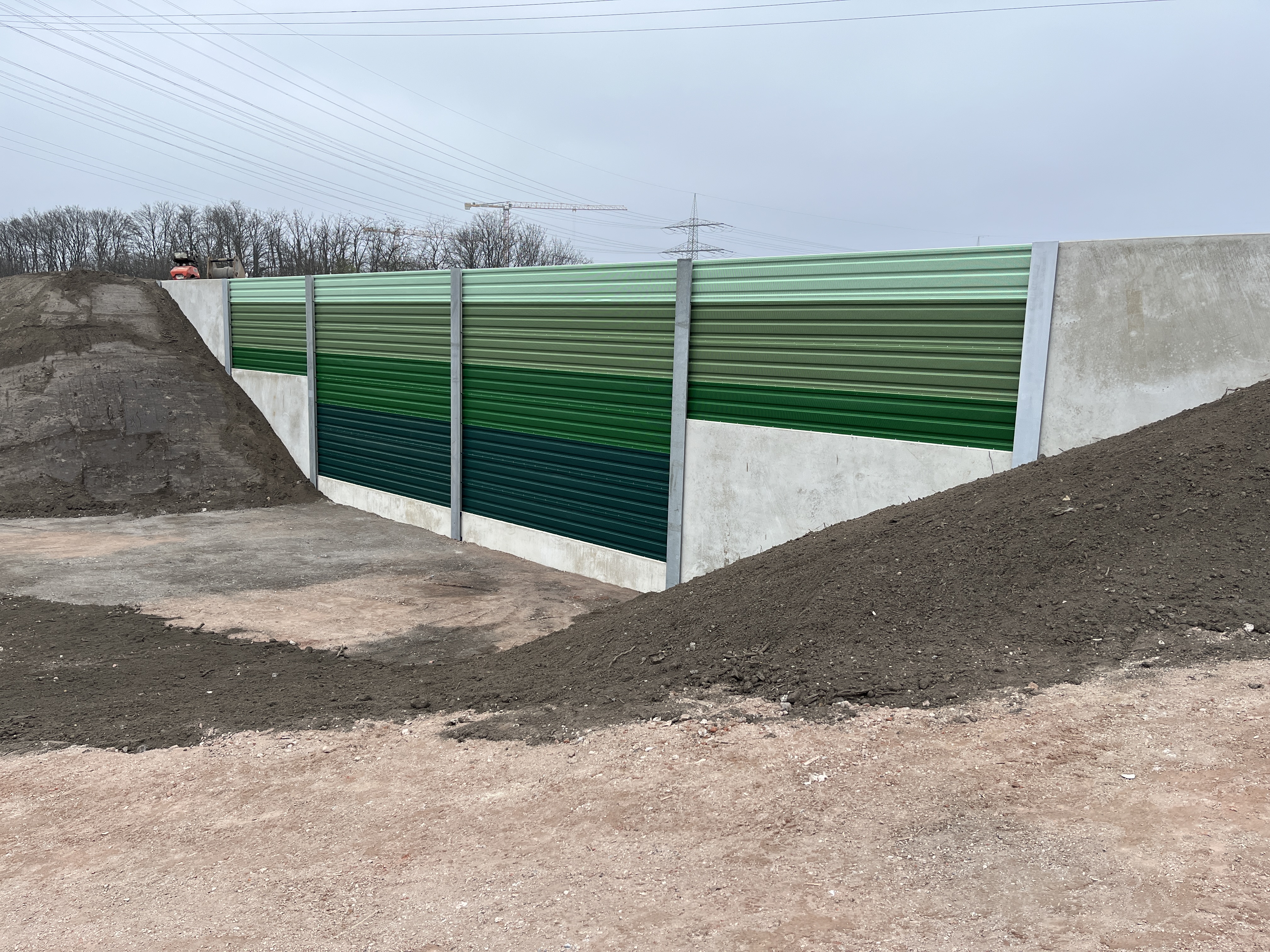

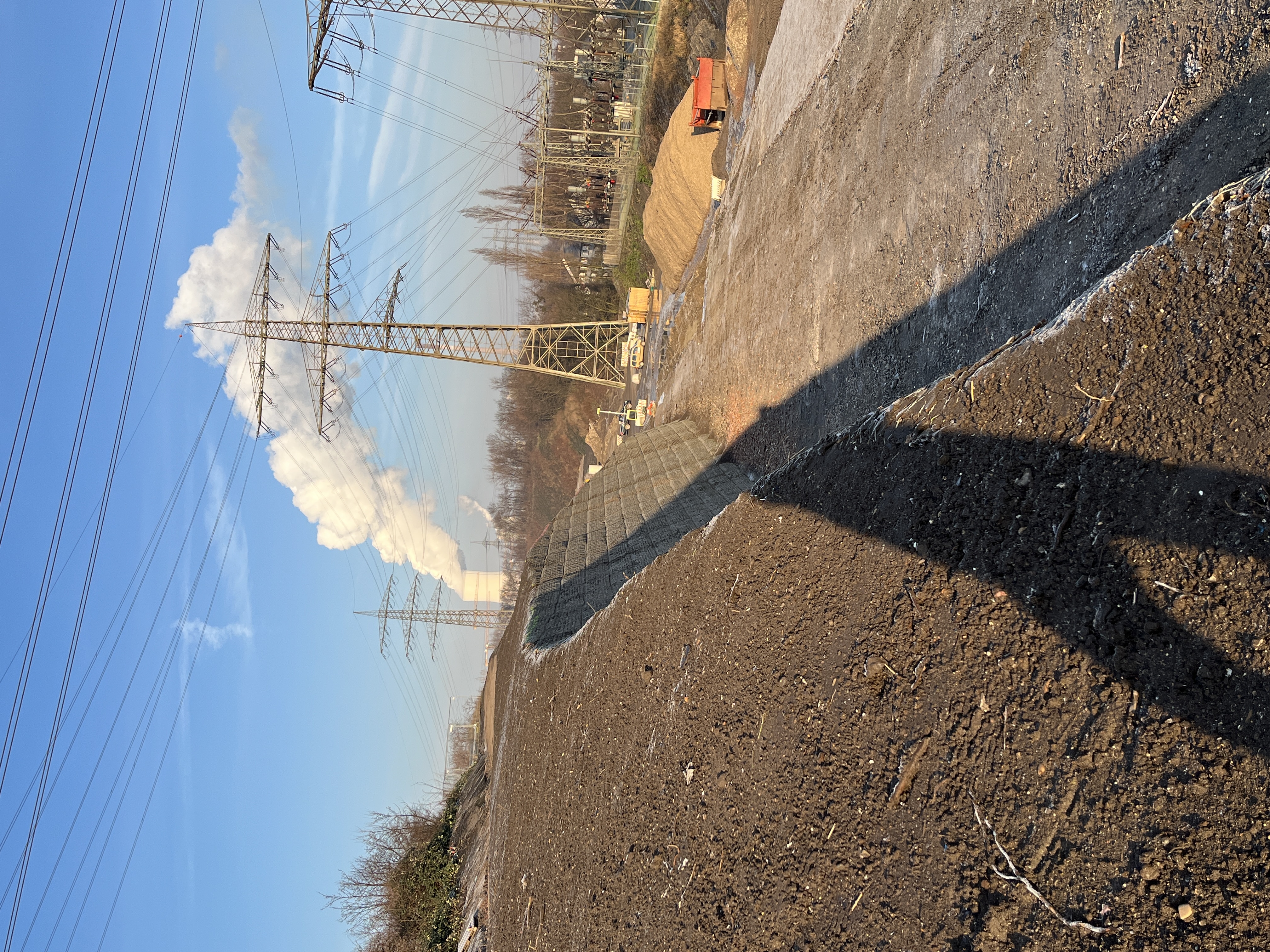

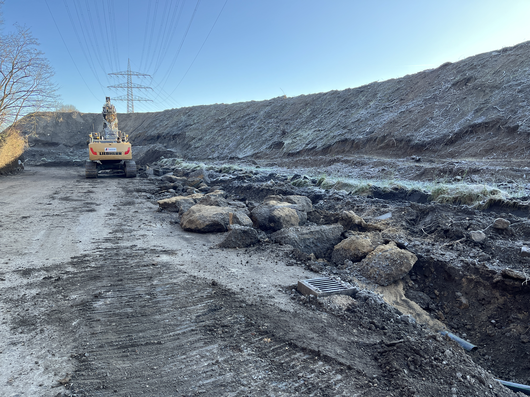

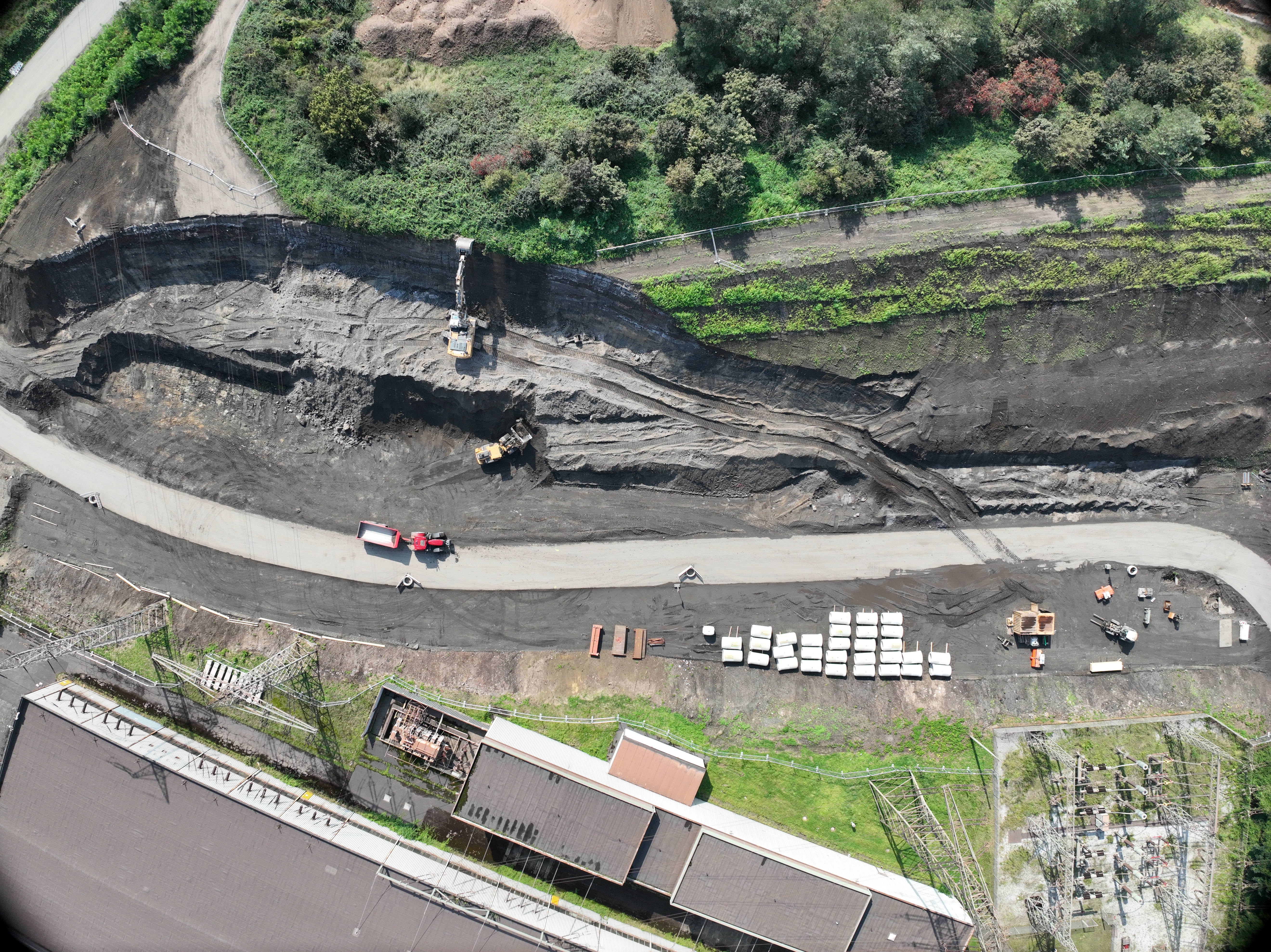

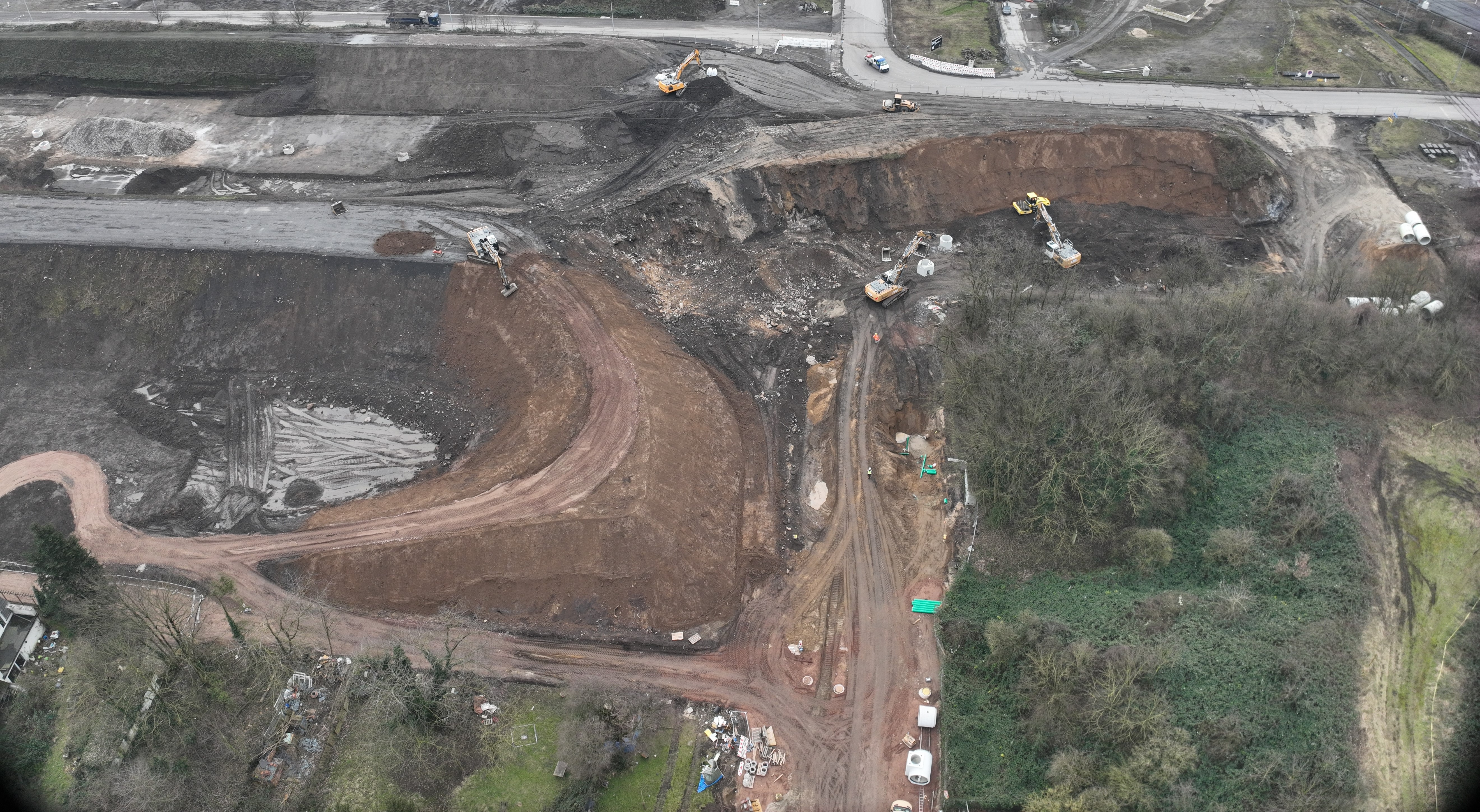

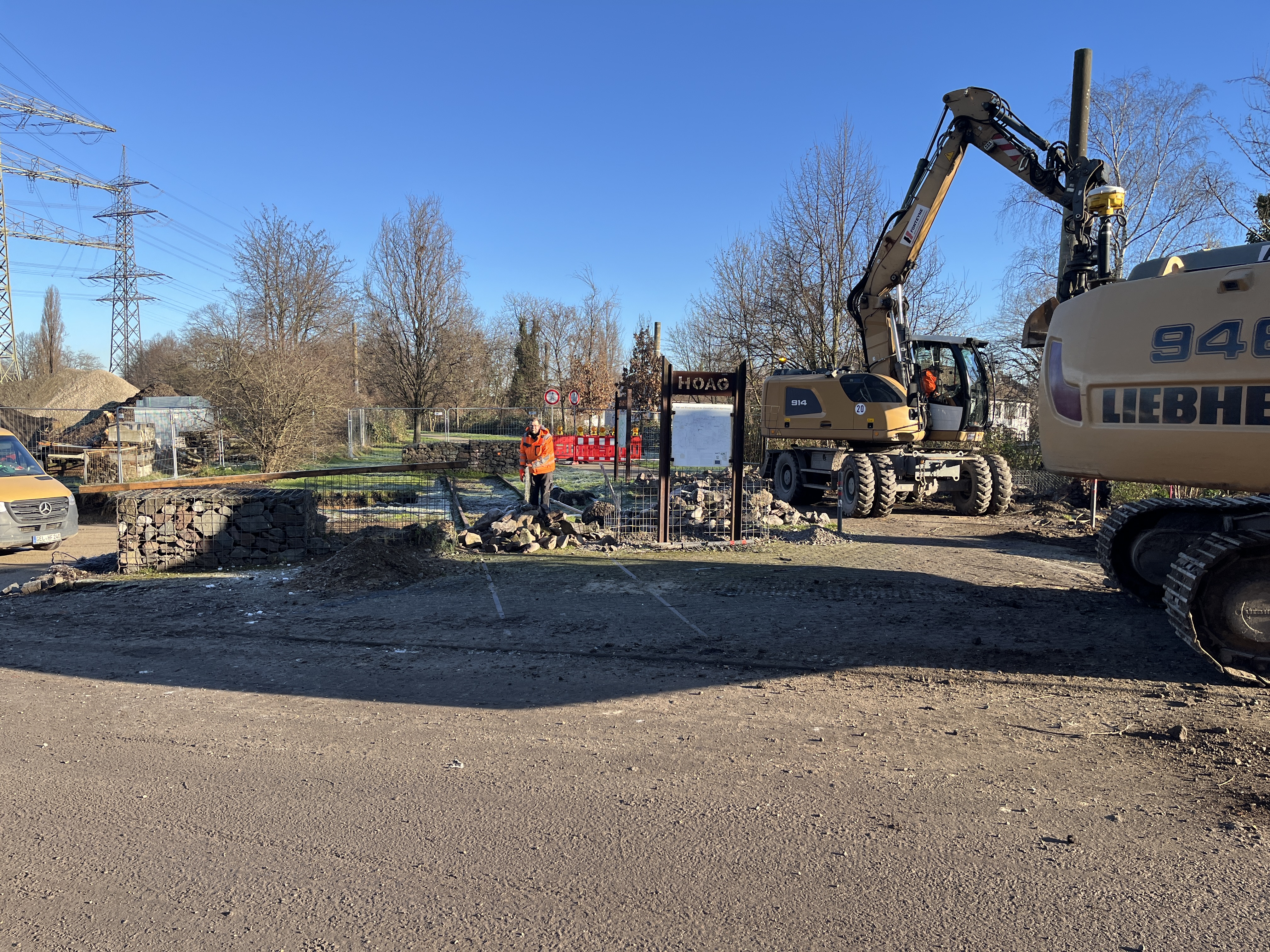

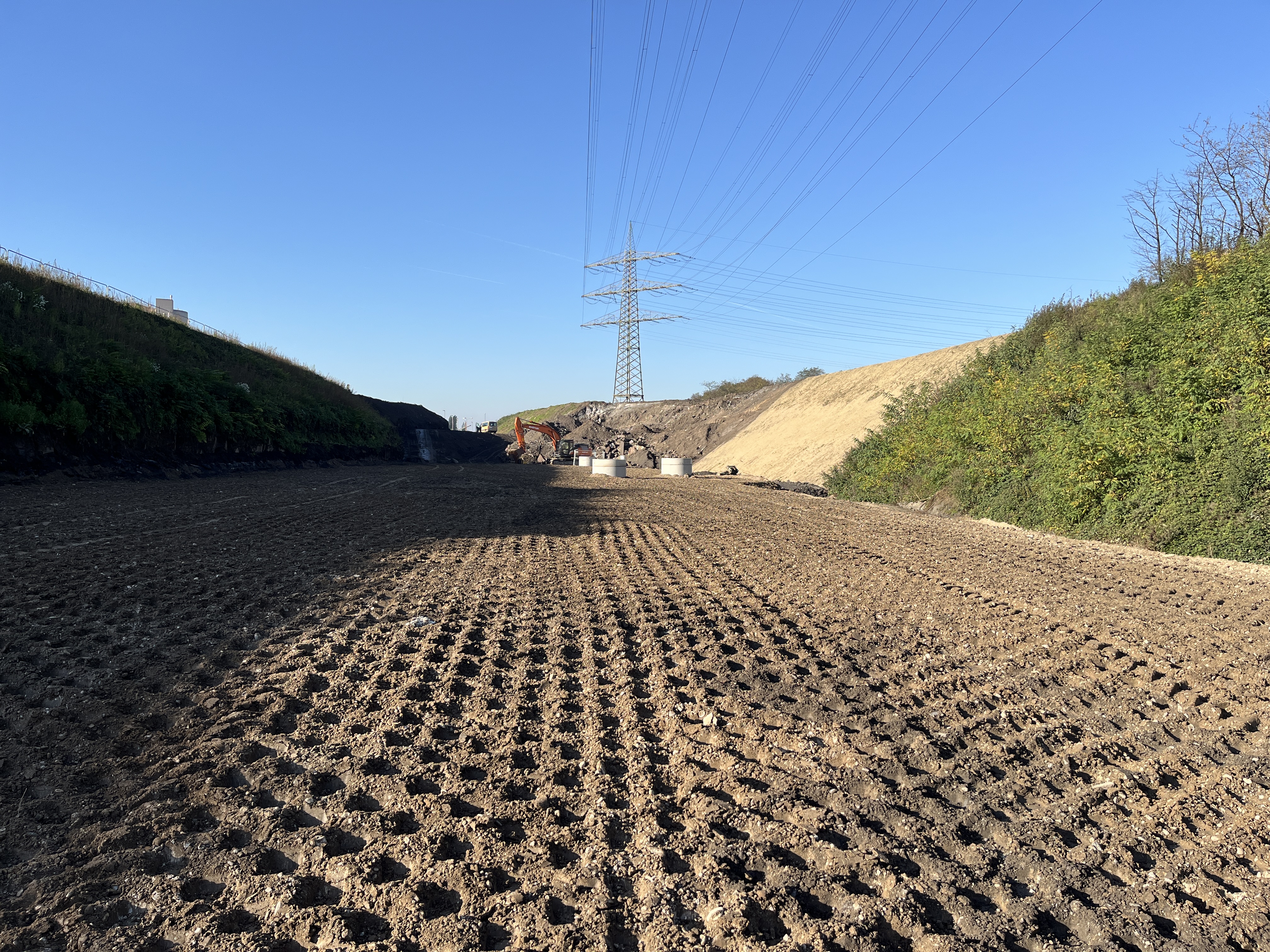

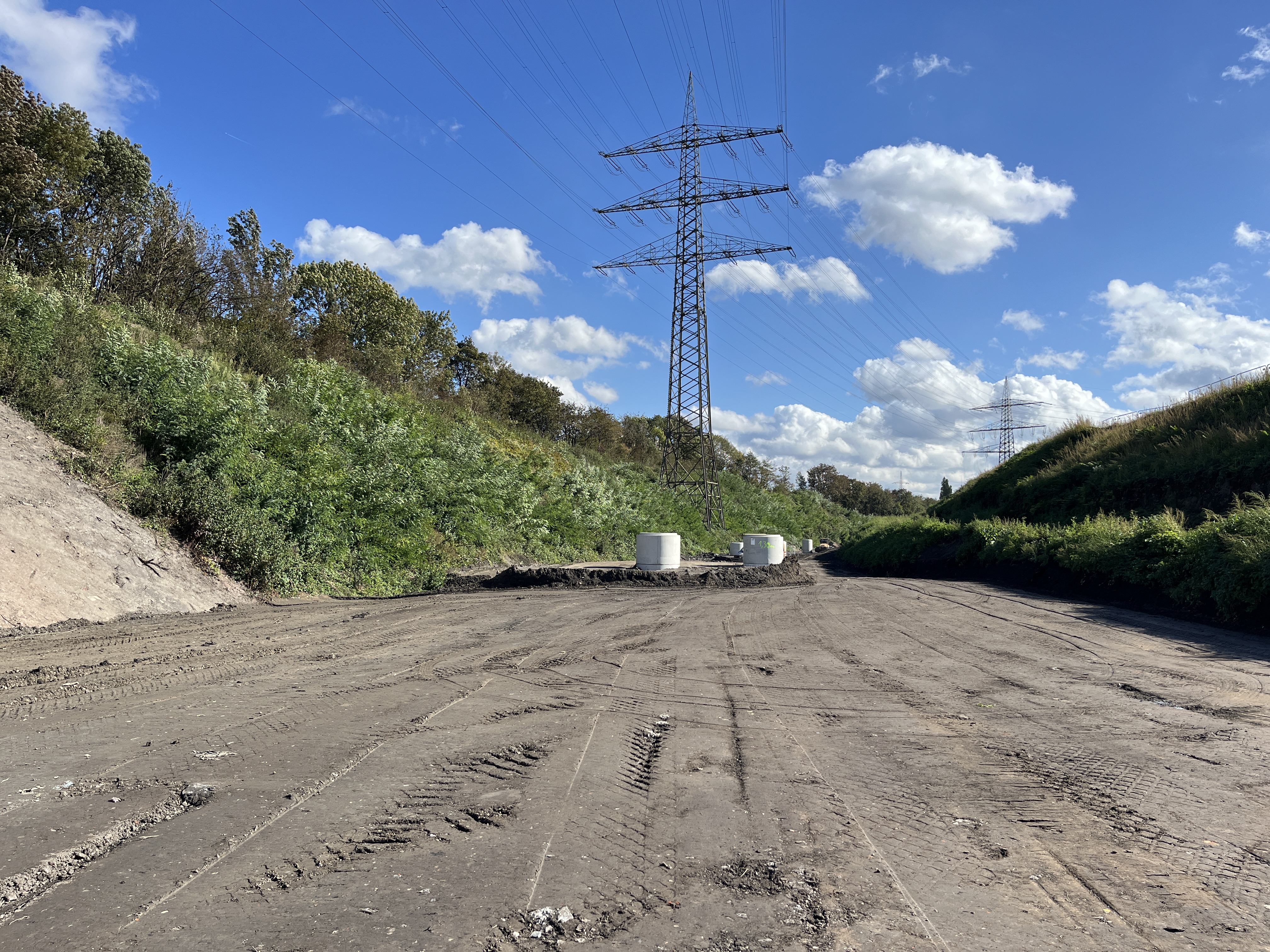

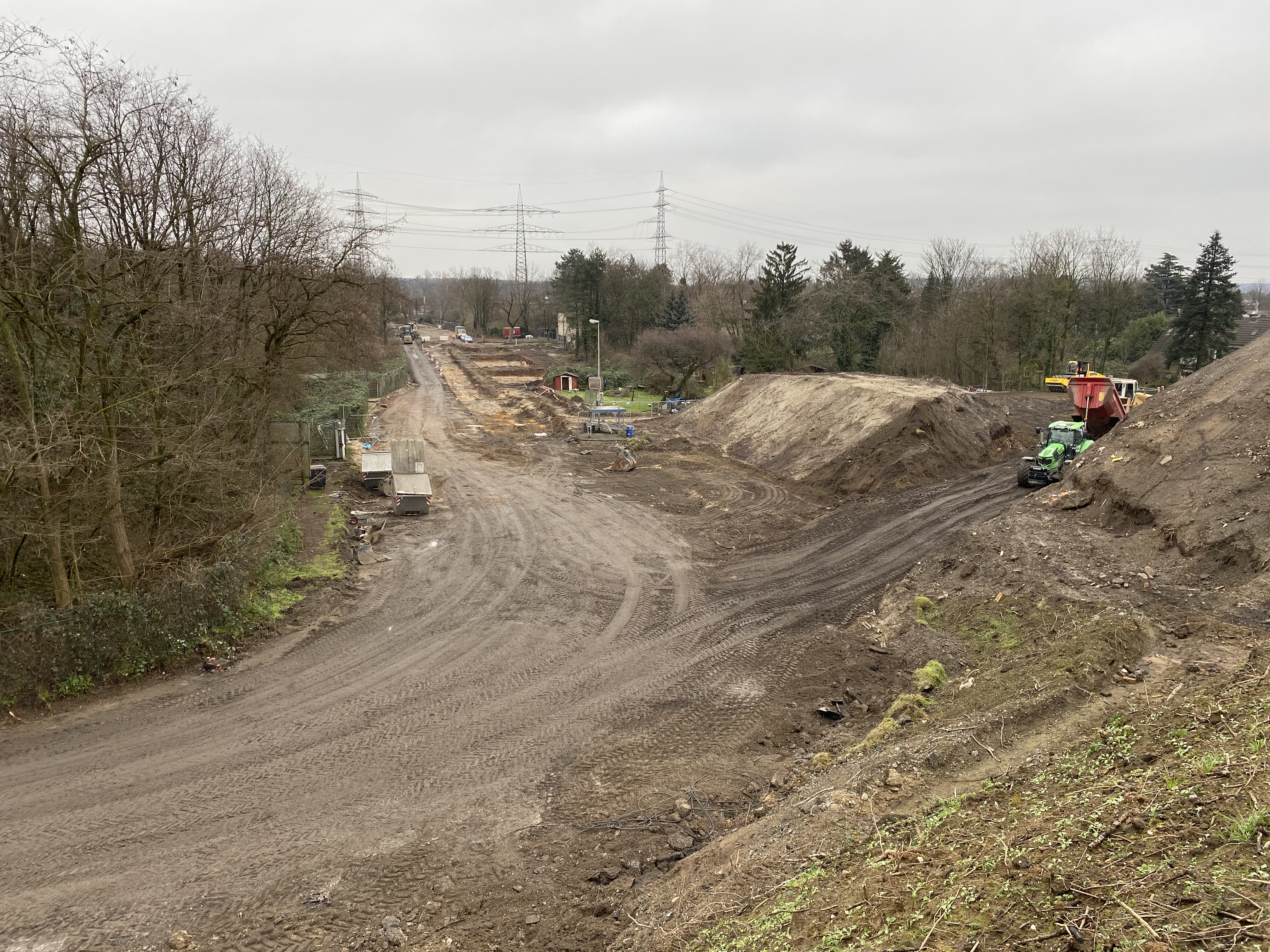

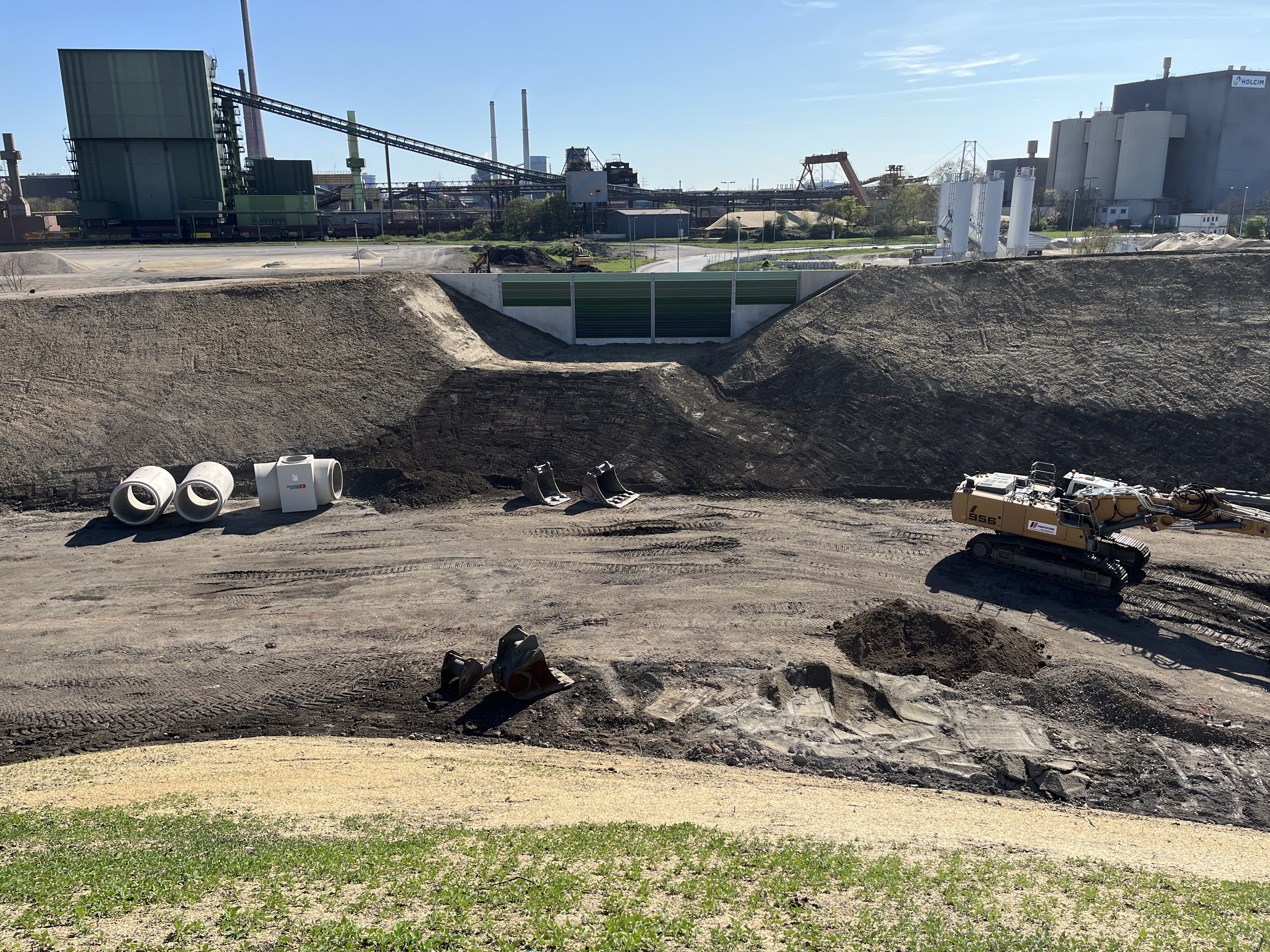

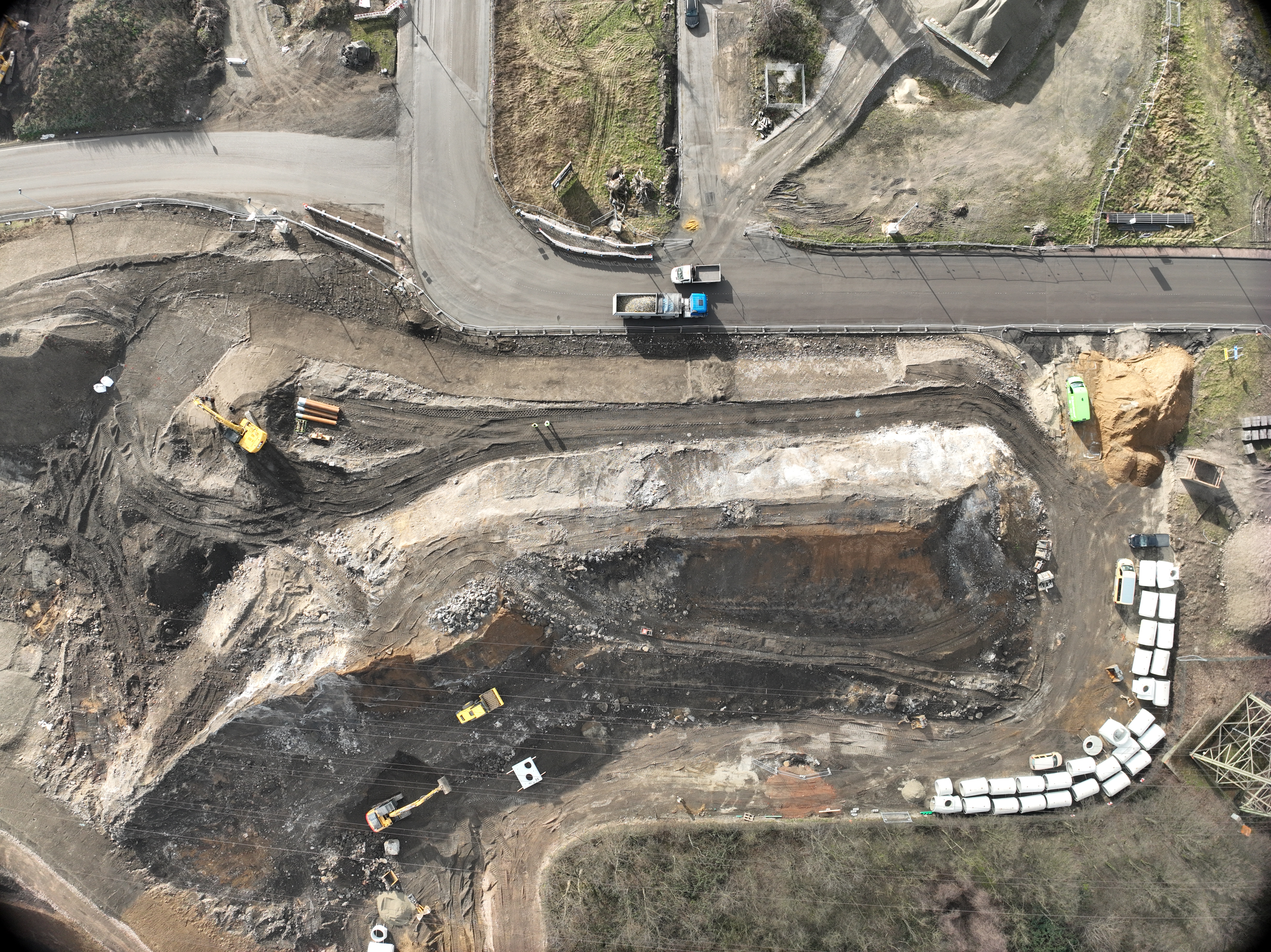

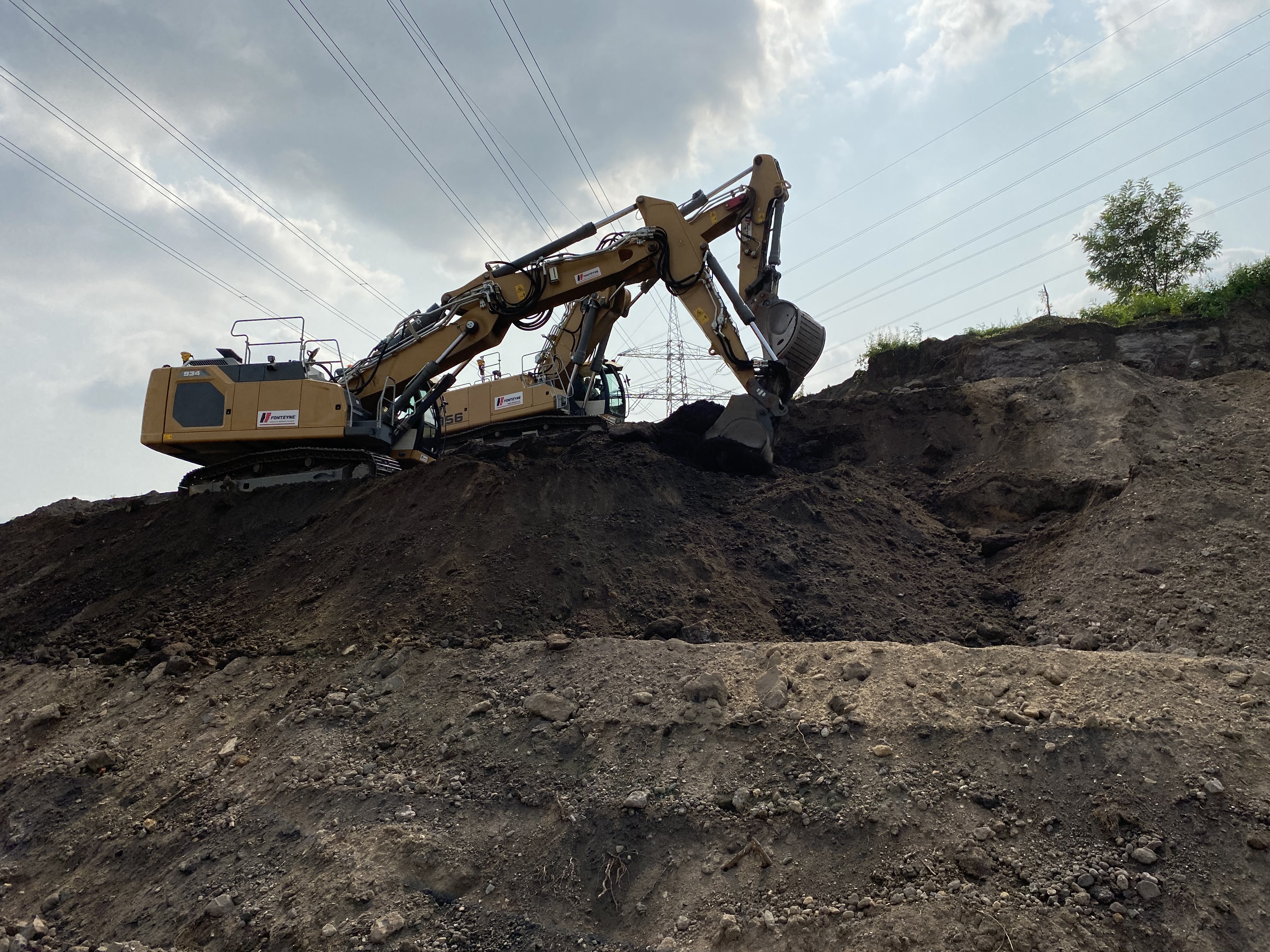

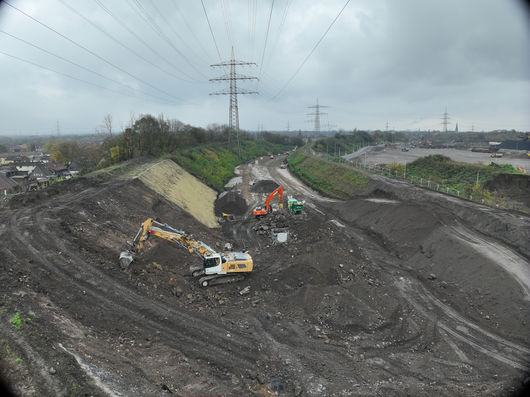

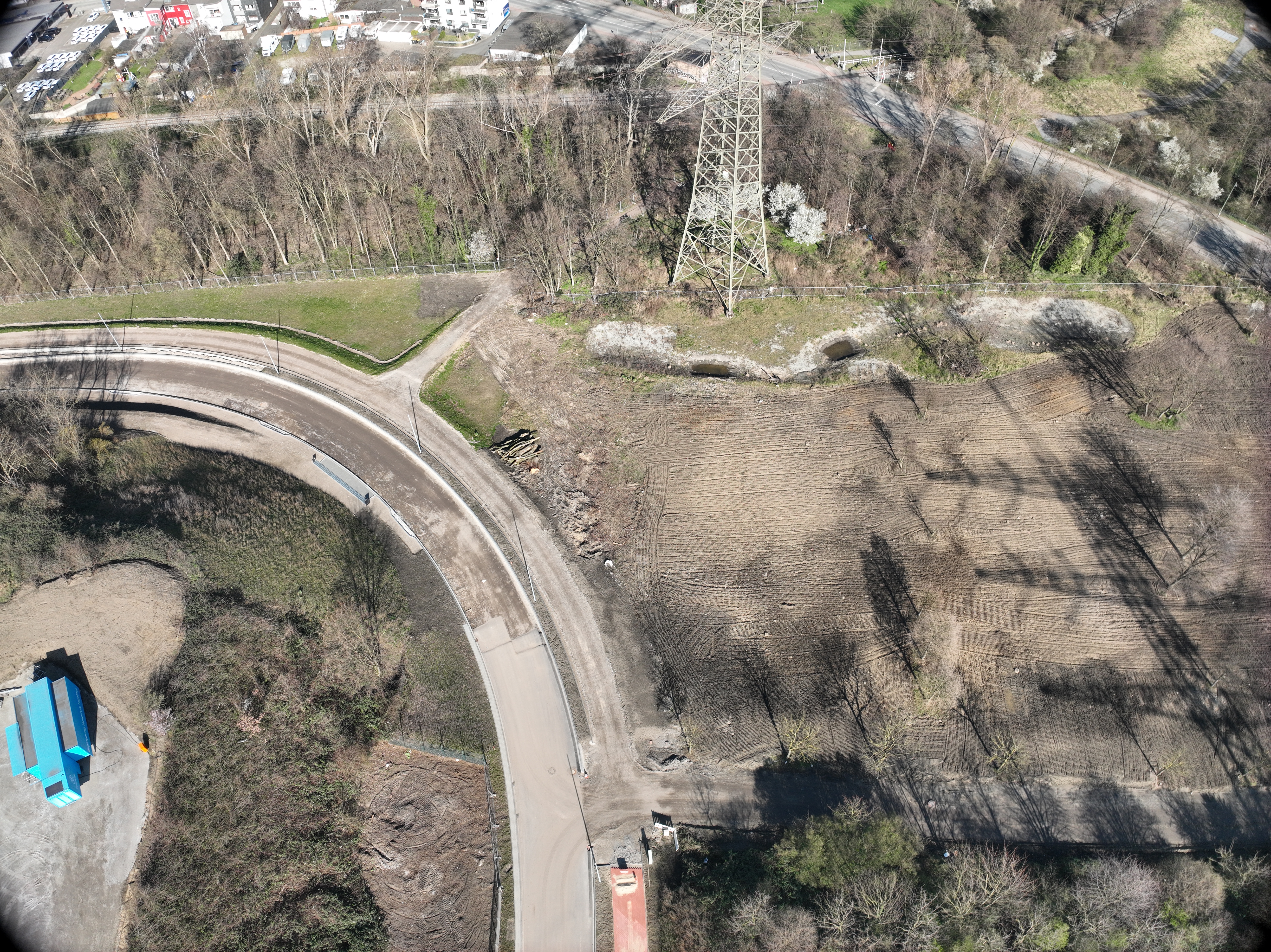

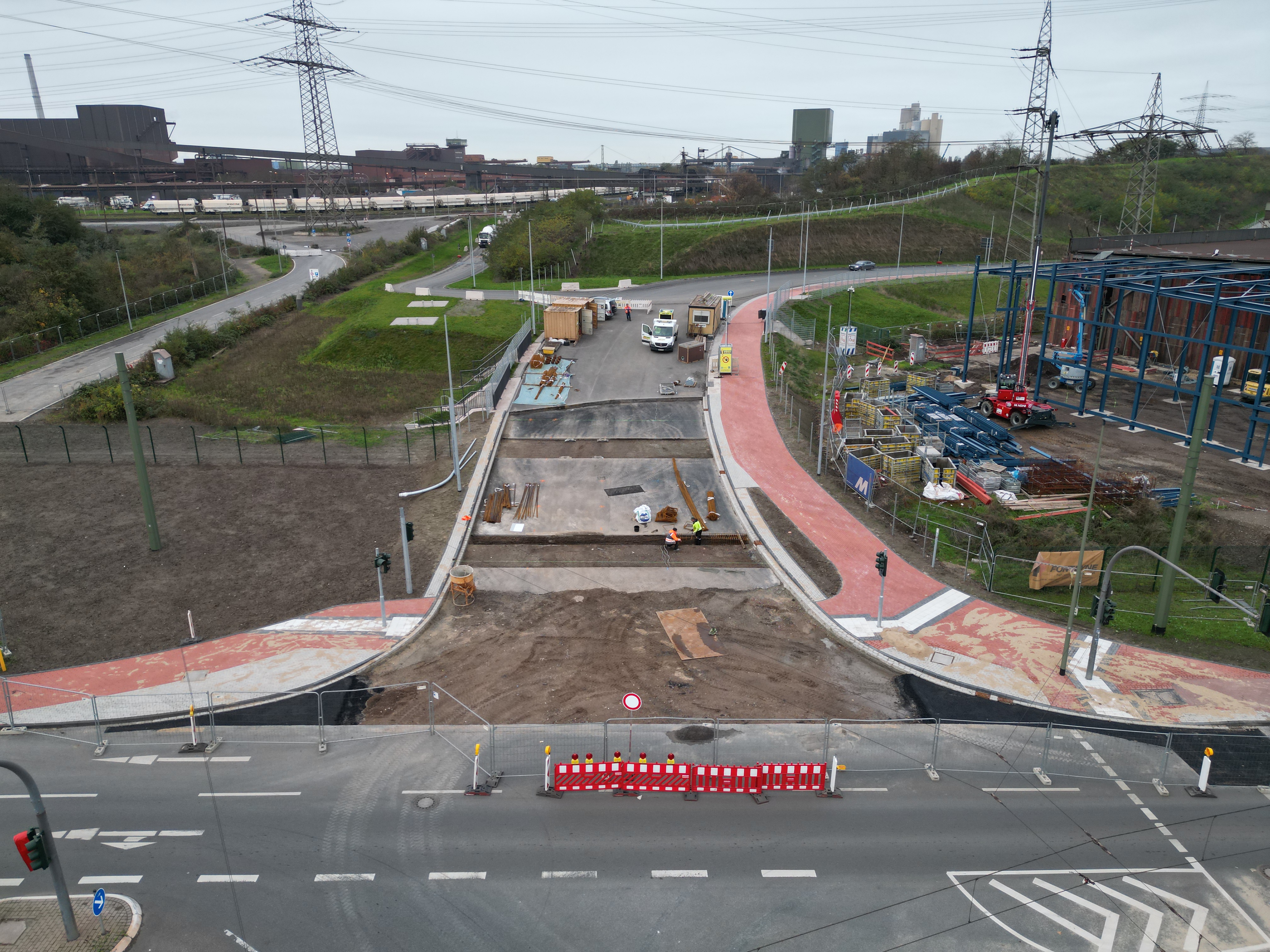

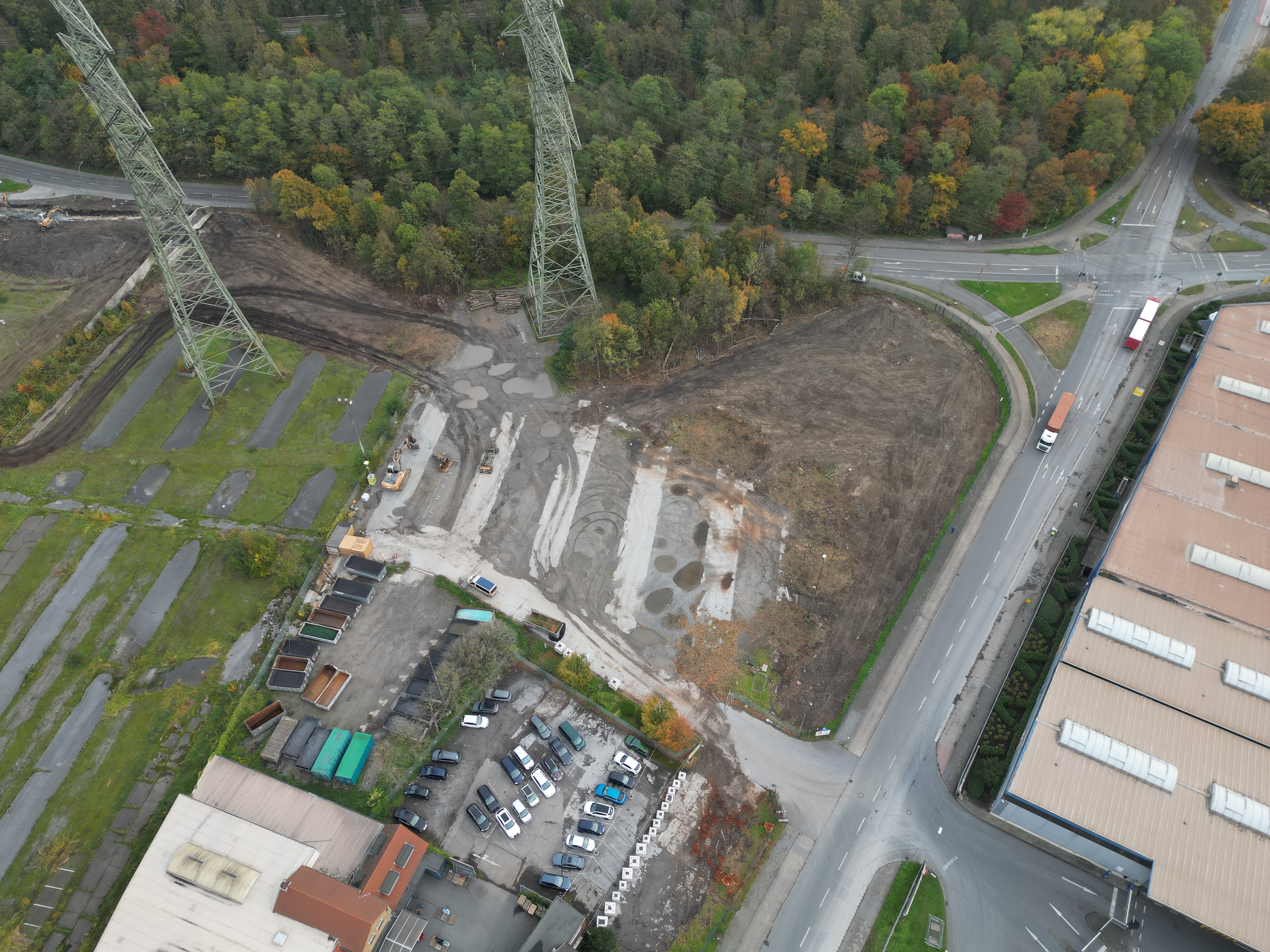

Im Bereich des ehemaligen Tor 5 sind starke Aktivitäten in Gange. Links im Bild laufen die letzen Vorbereitungen für die Erstellung der Lärmschutzwand auf dem "Lückenschluss". Rechts sieht man den neu angelegten Wirtschaftsweg auf die Böschungskrone des Elperwall Nord. Hier werden in Kürze die Aufforstungsarbeiten starten. Oben im Bild die massiven Erdbewegungen, die notwendig sind für den Durchbruch durch den Elperwall. Gleichzeitig werden hier in den zukünftigen Straßenkörper die Kanäle gesetzt.

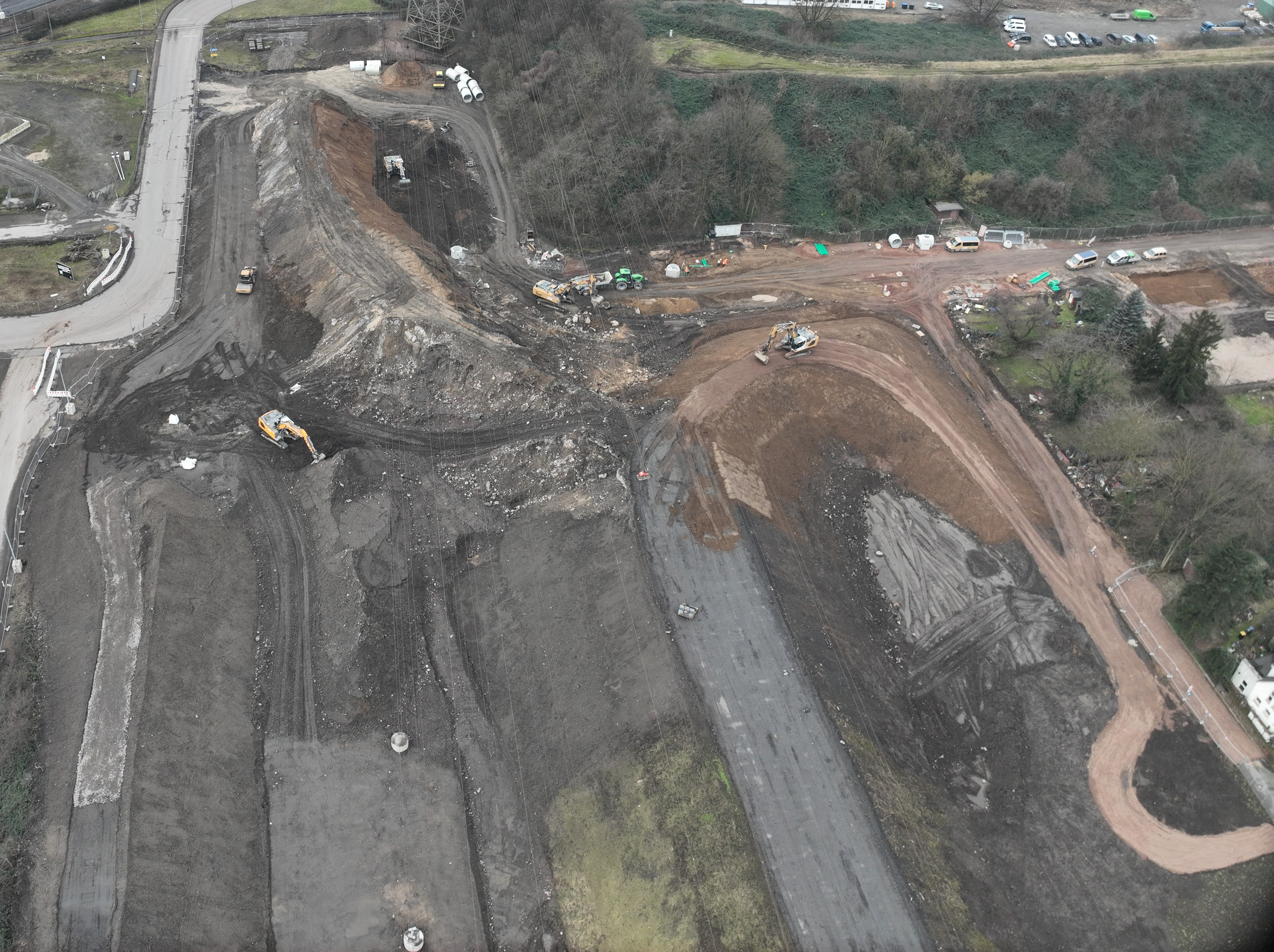

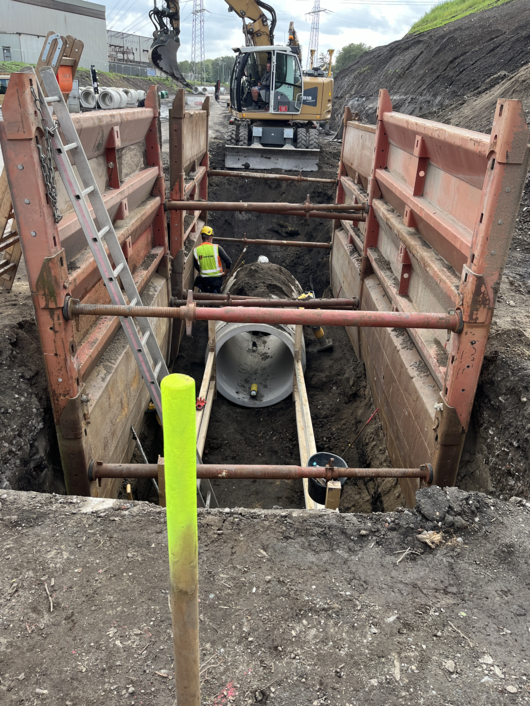

13. Februar 2025

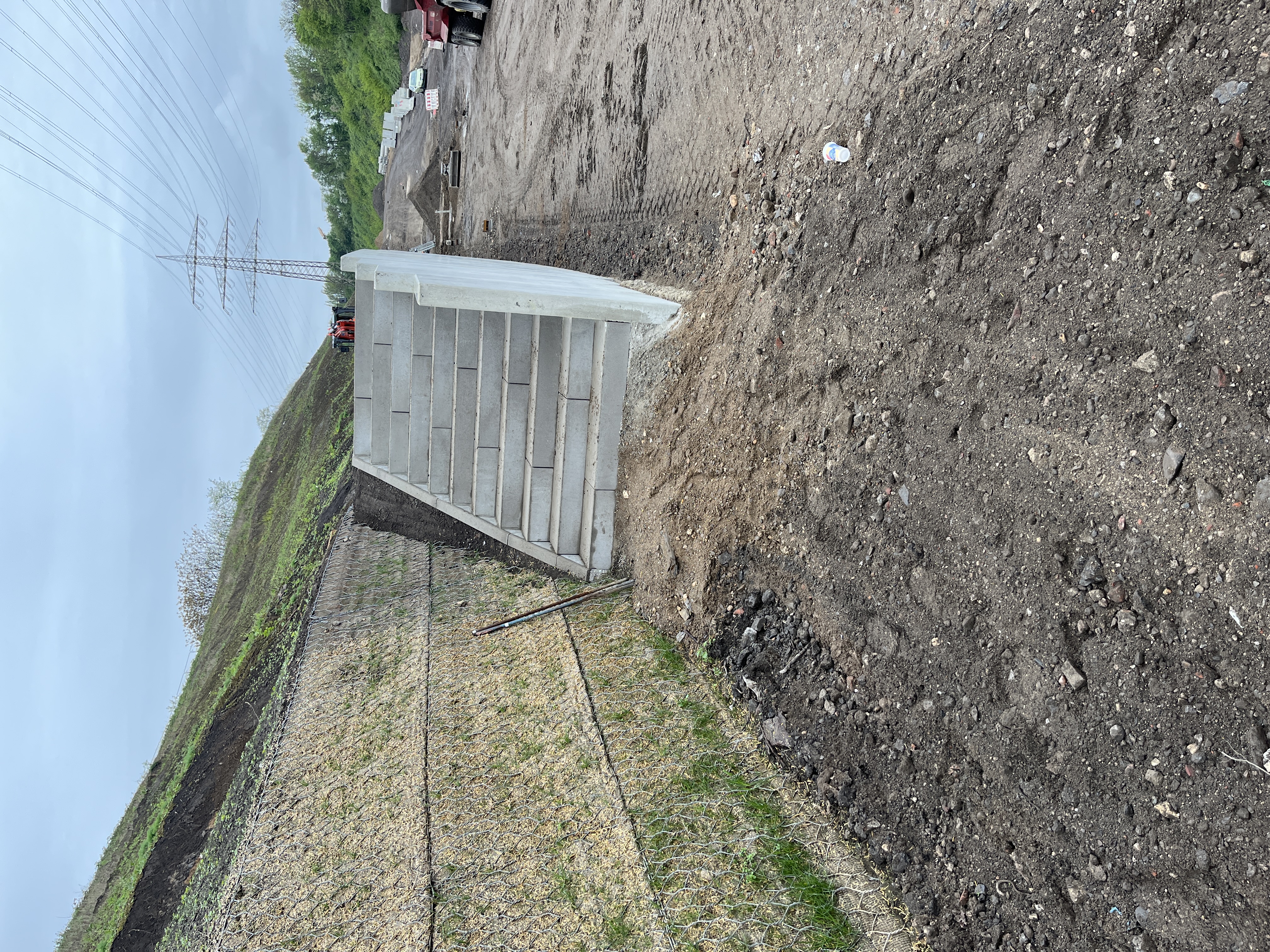

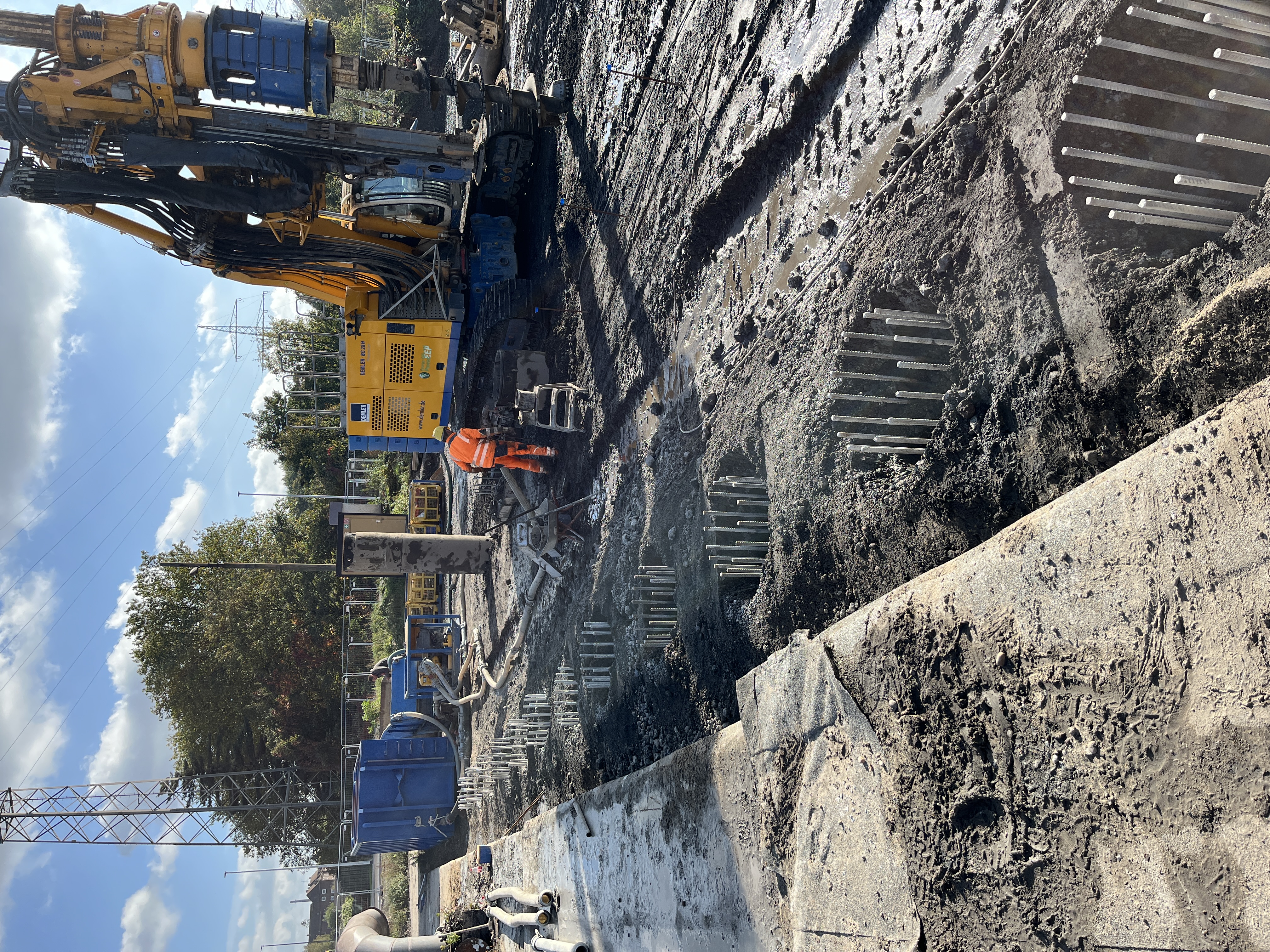

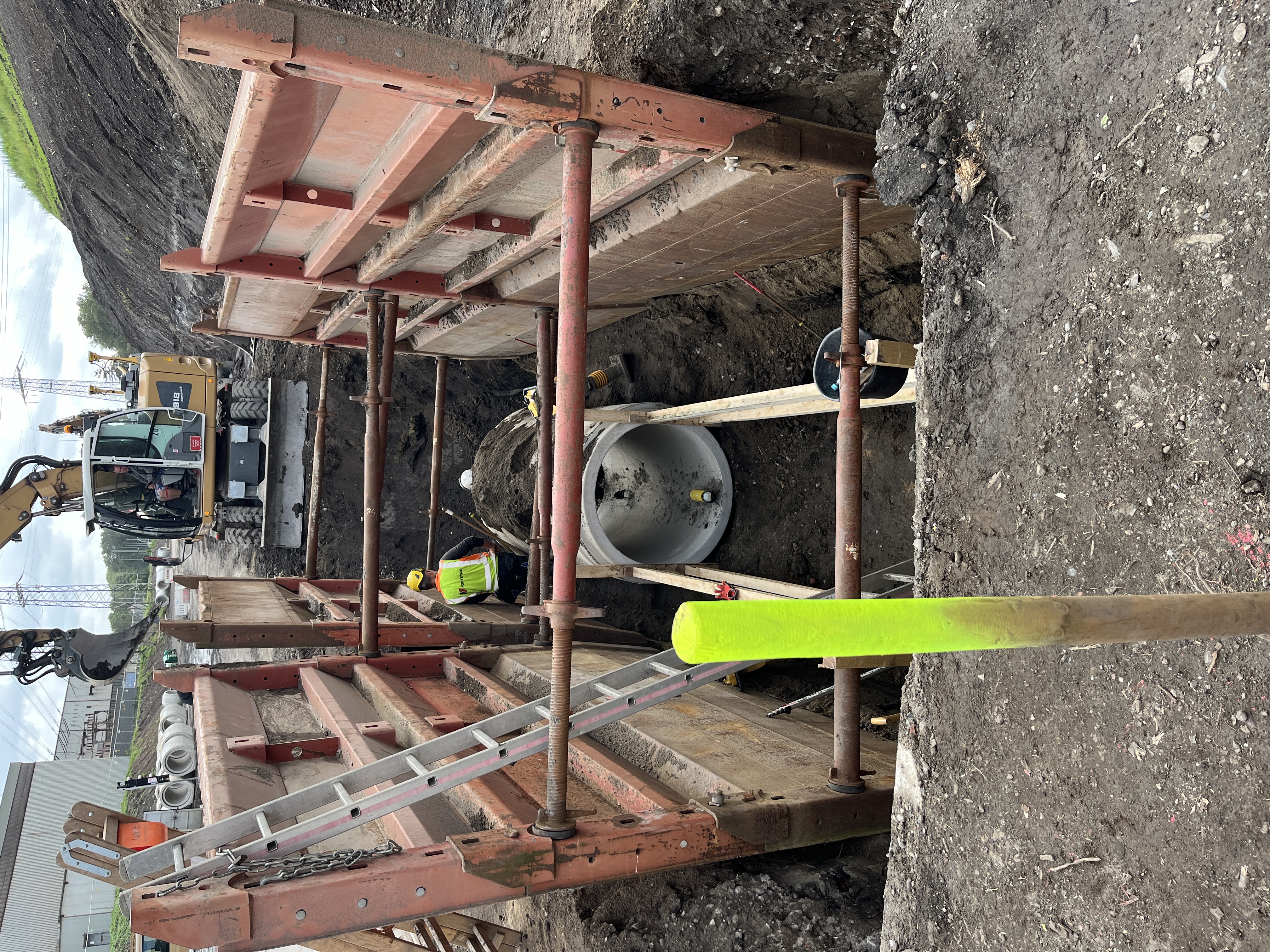

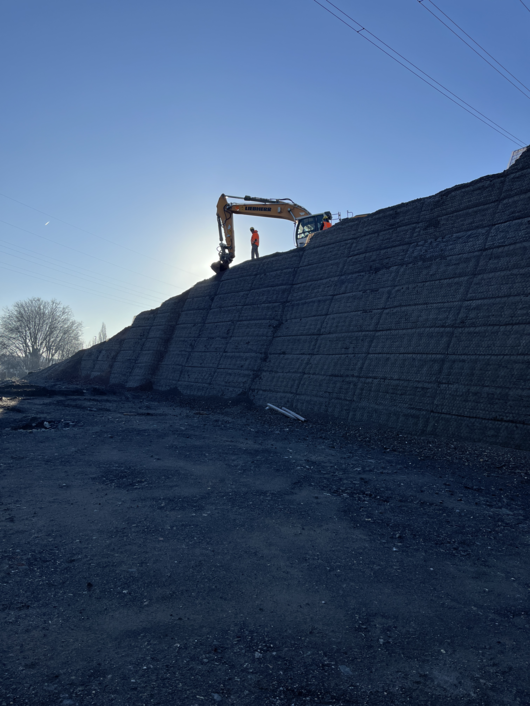

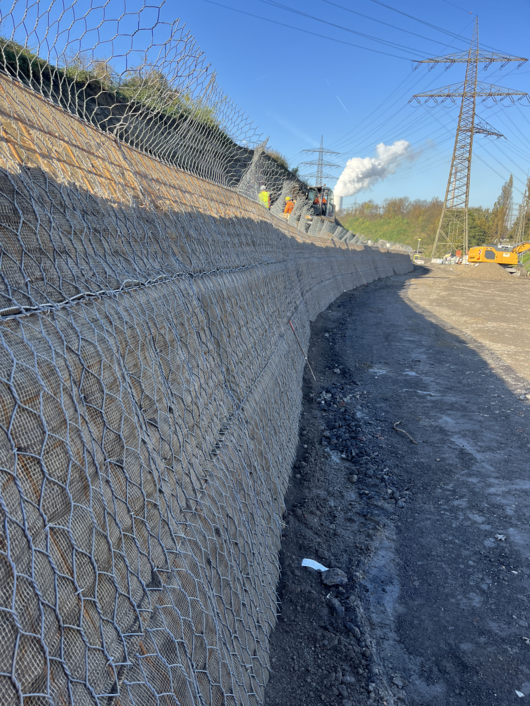

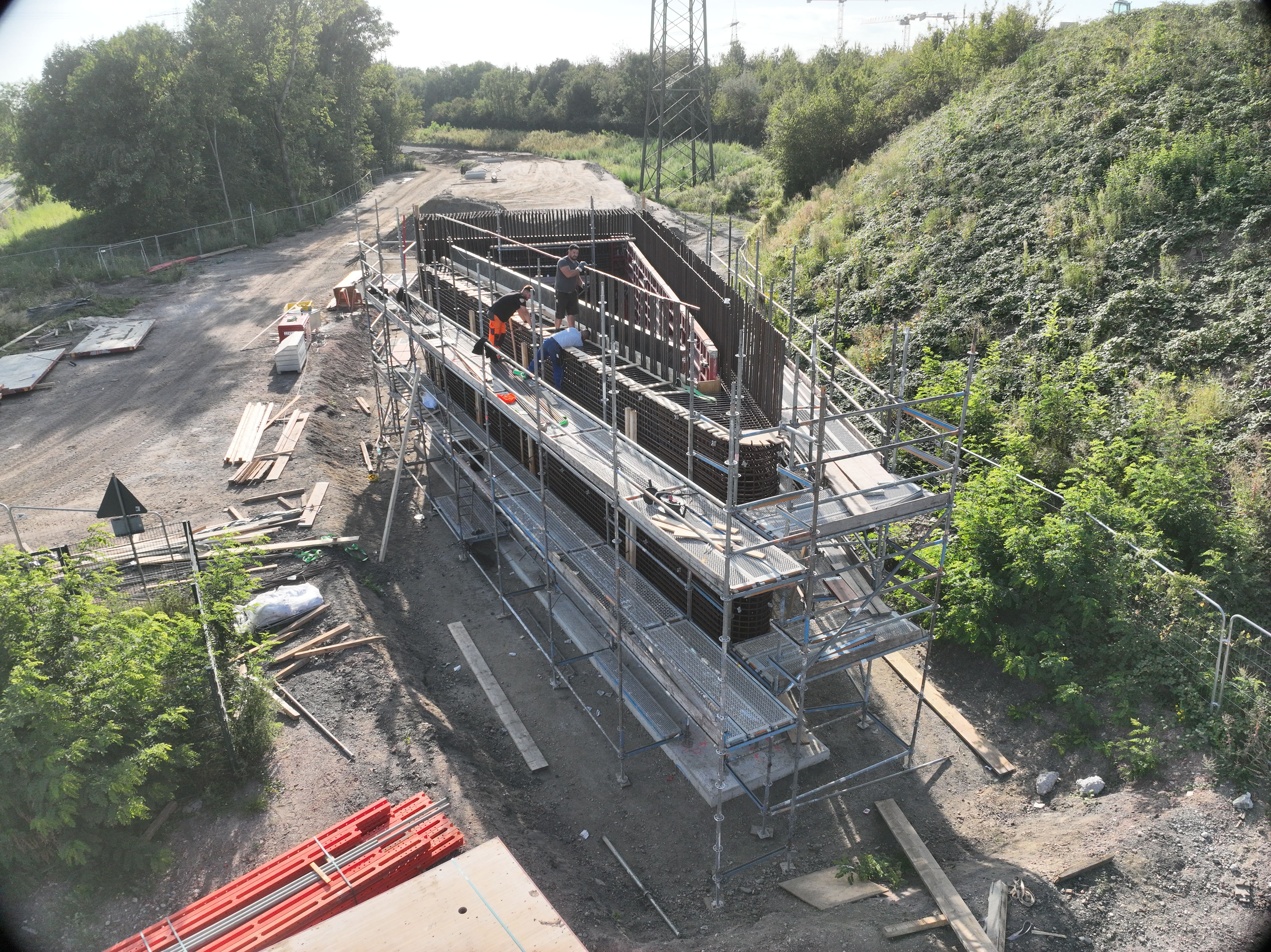

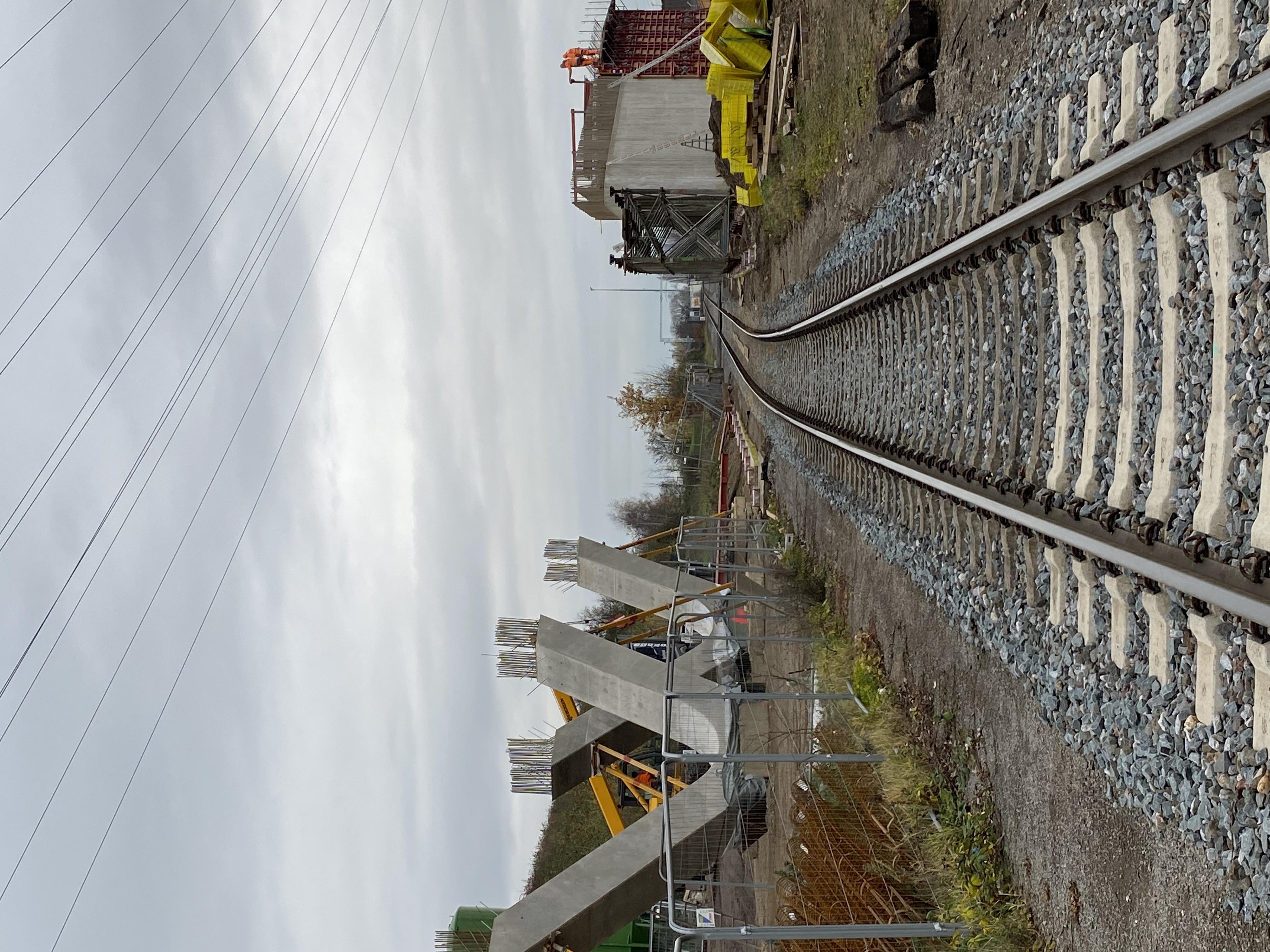

Unten im Vordergrund sind die beiden Querungsbauwerke ersichtlich. Das untere Bauwerk ist eingeschalt, die Bewehrung abgenommen und bereit zum betonieren.

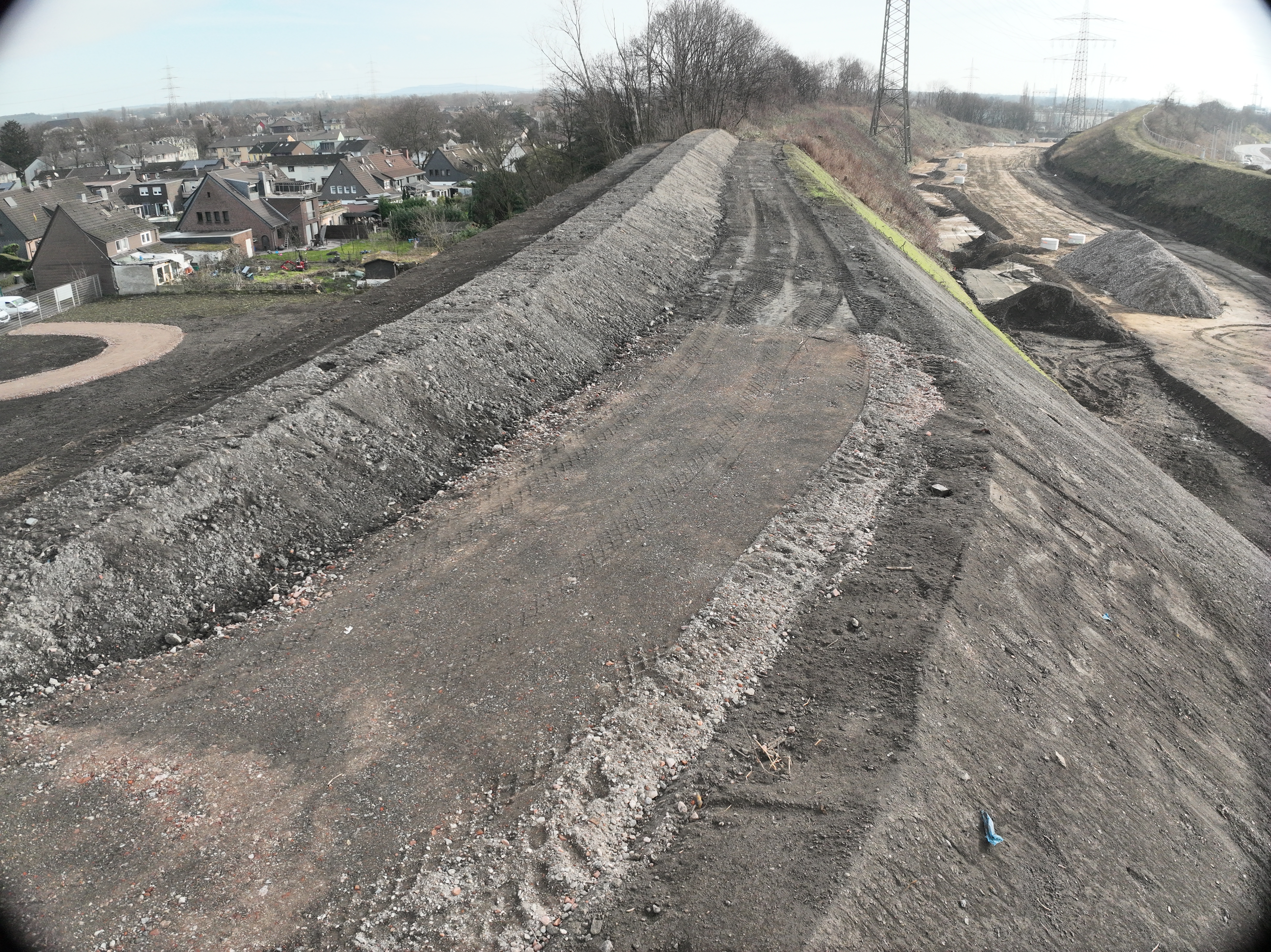

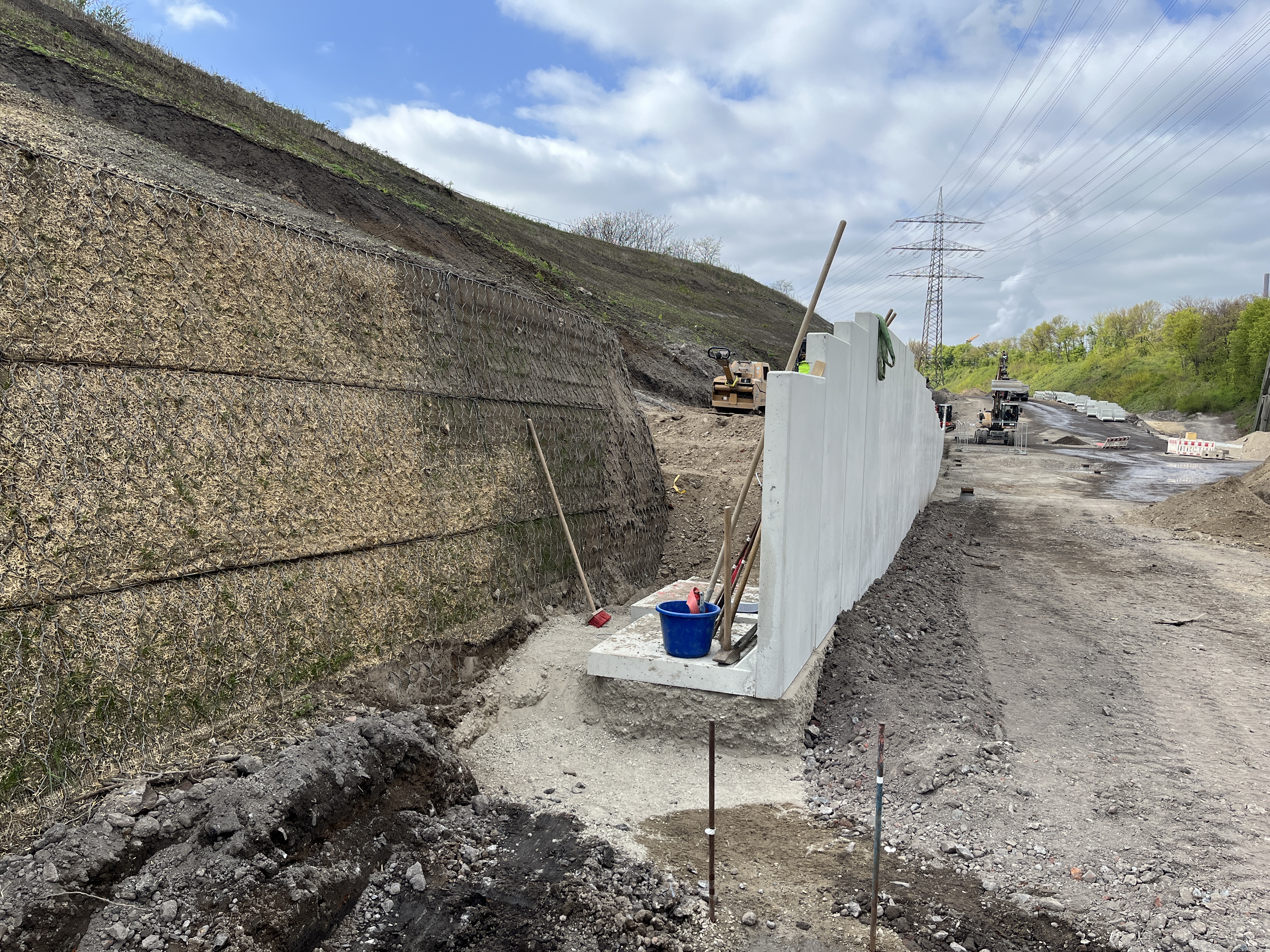

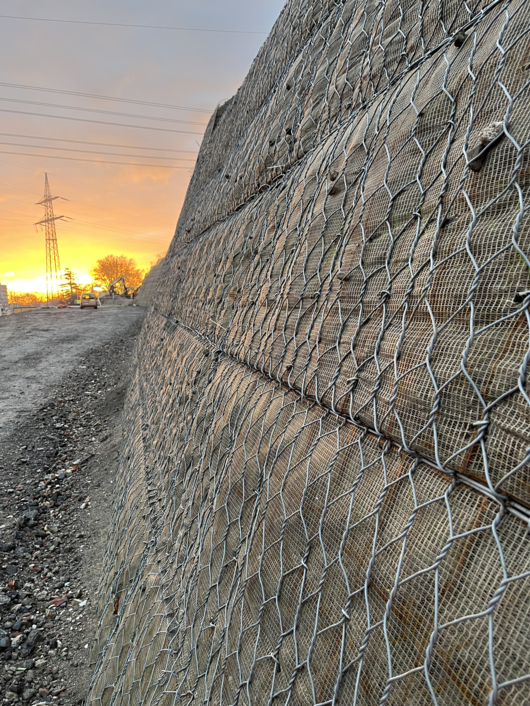

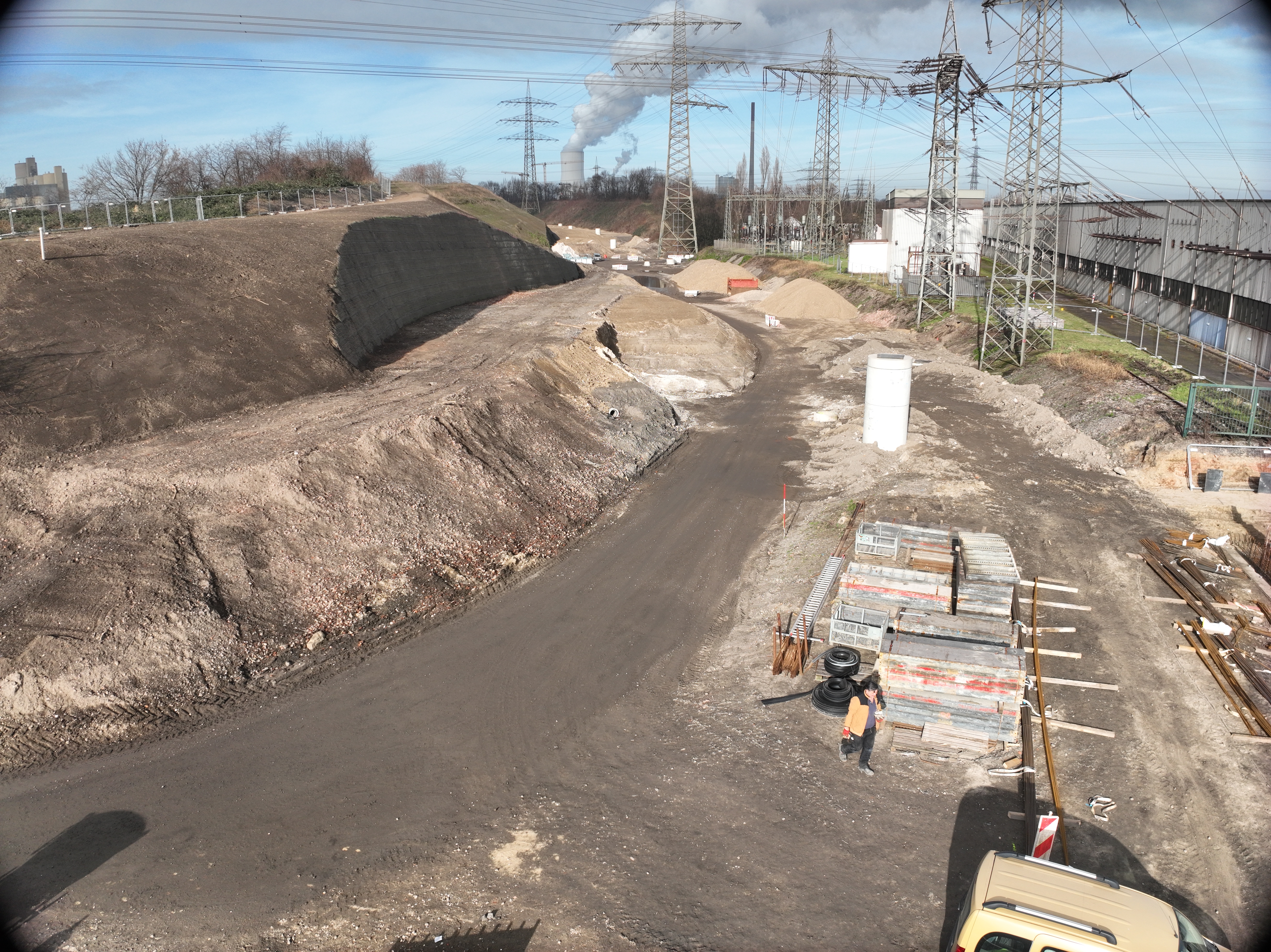

Die Steilböschung, hergestellt als bewehrte Erde, ist fertig. Hier schließen im oberen Bereich demnächst die Winkelstützwände an.

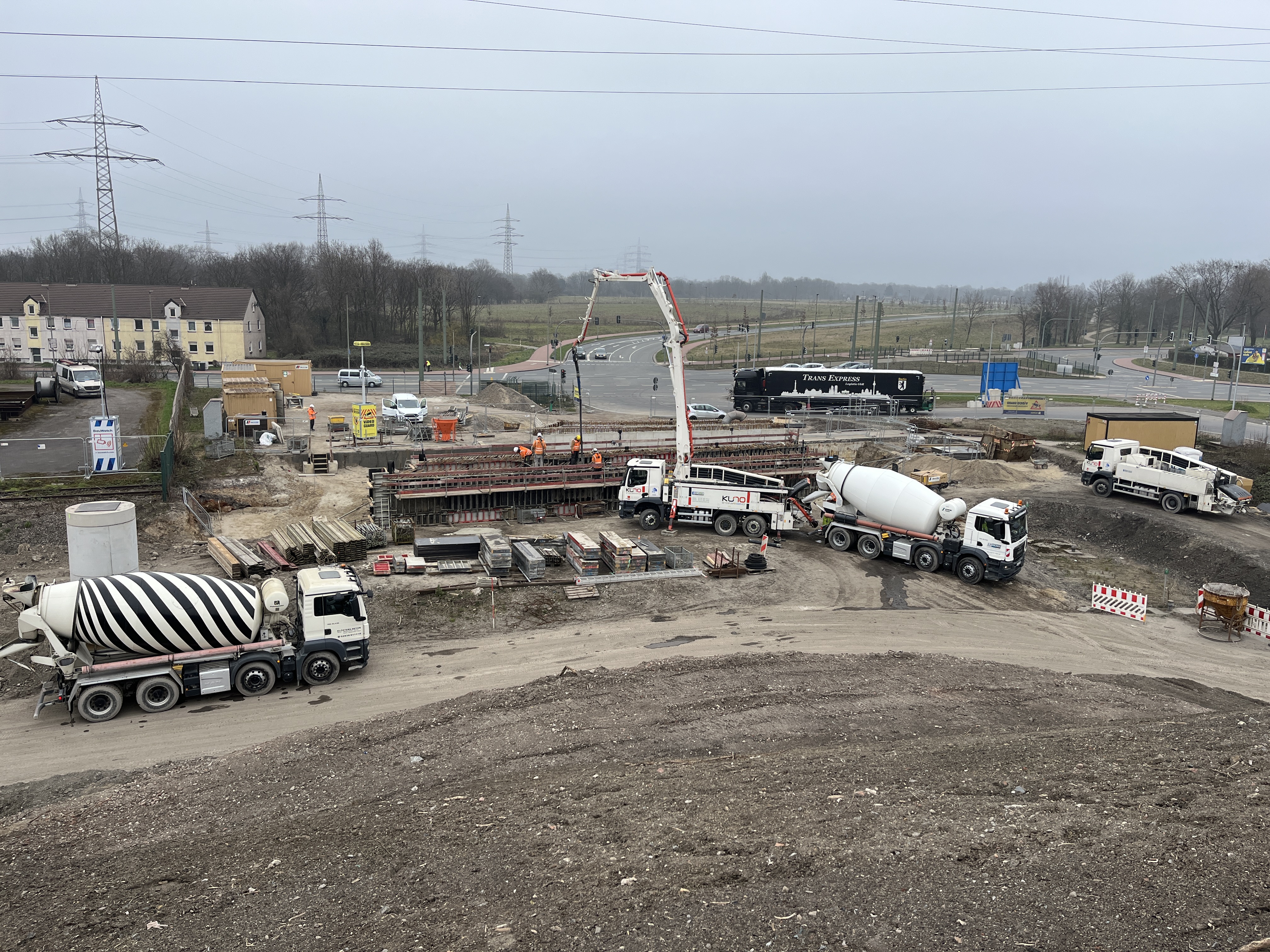

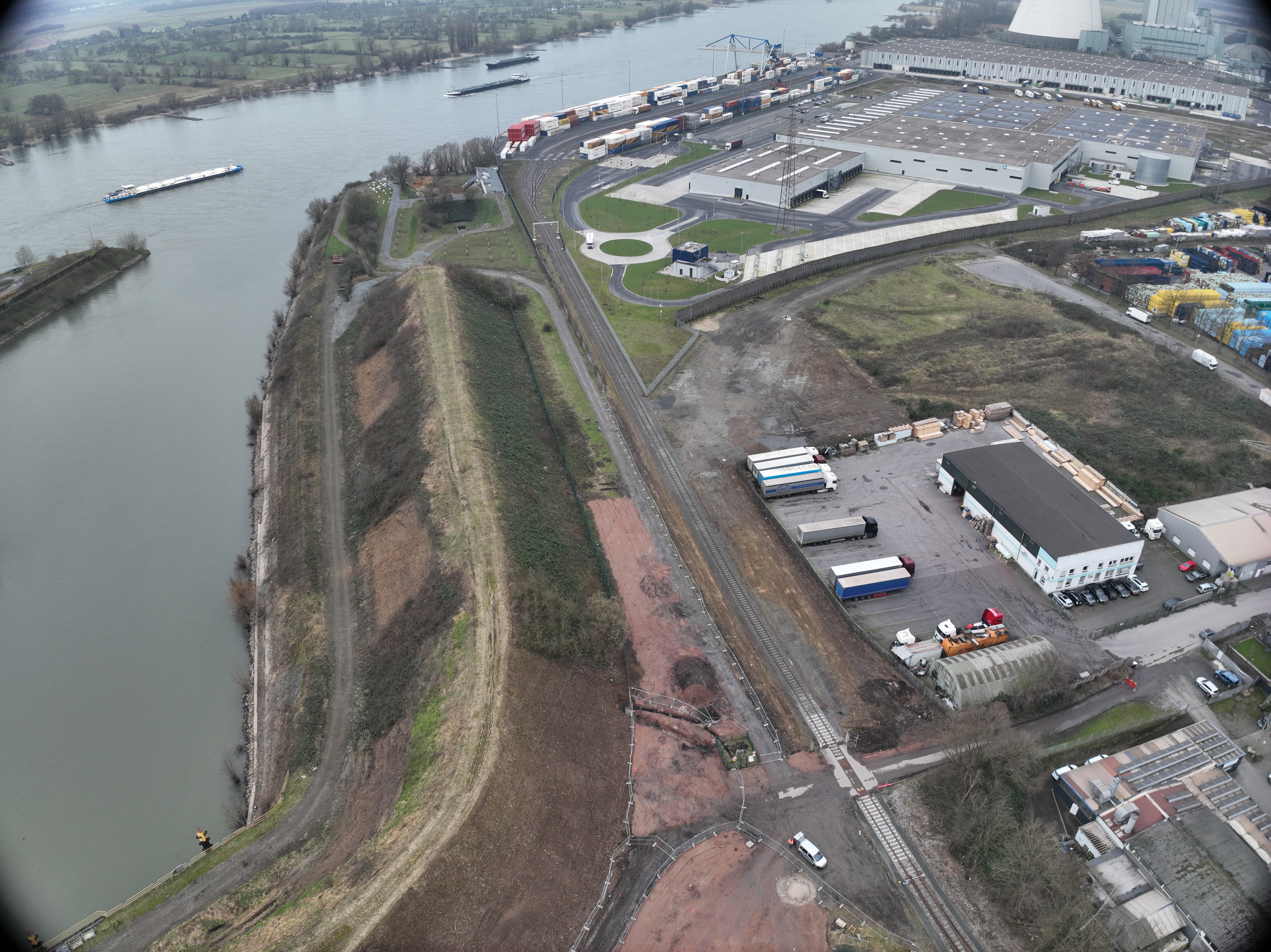

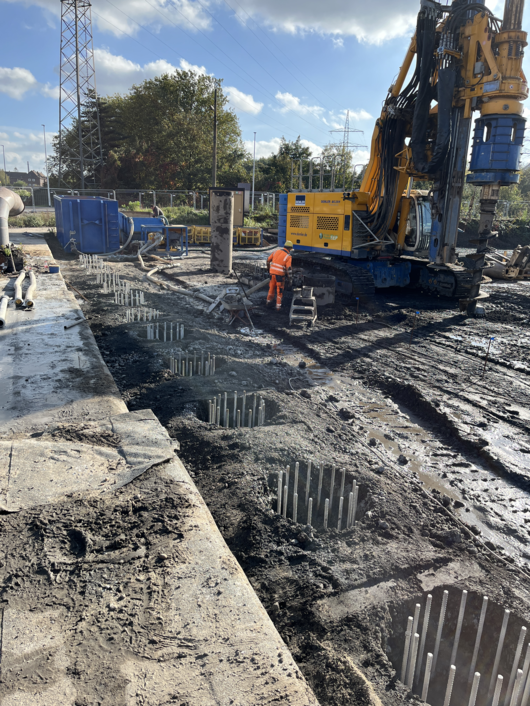

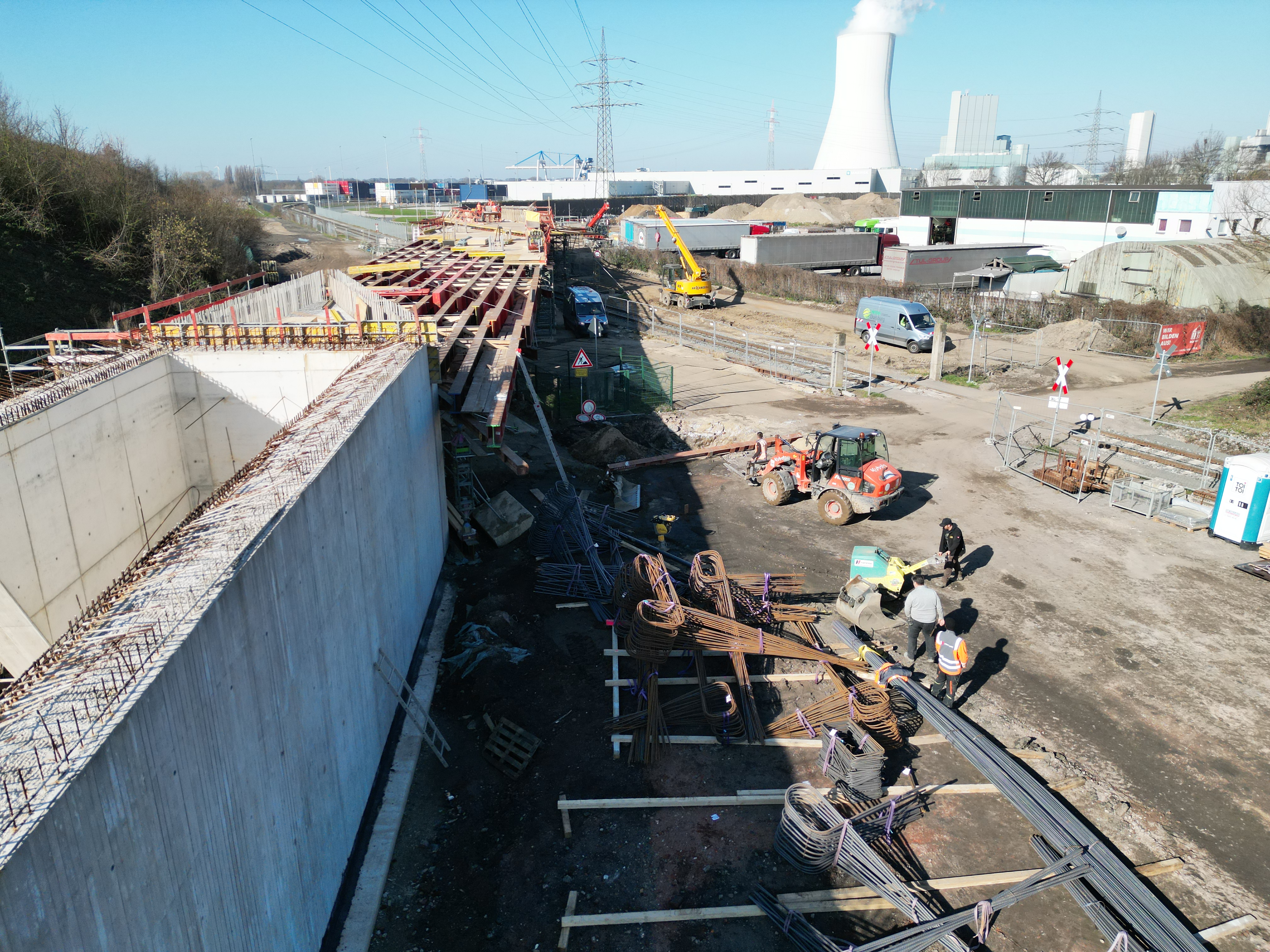

03. Februar 2025

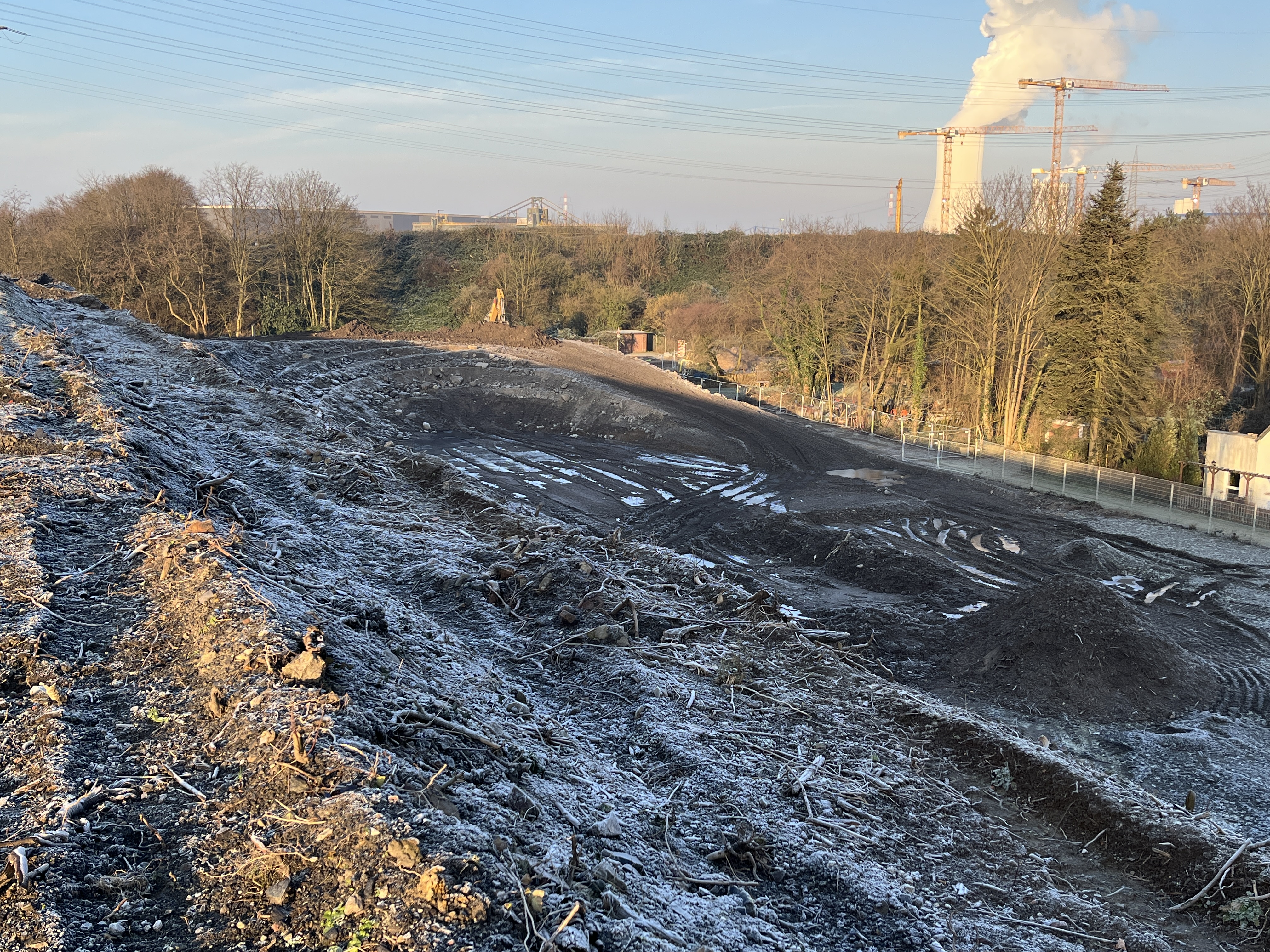

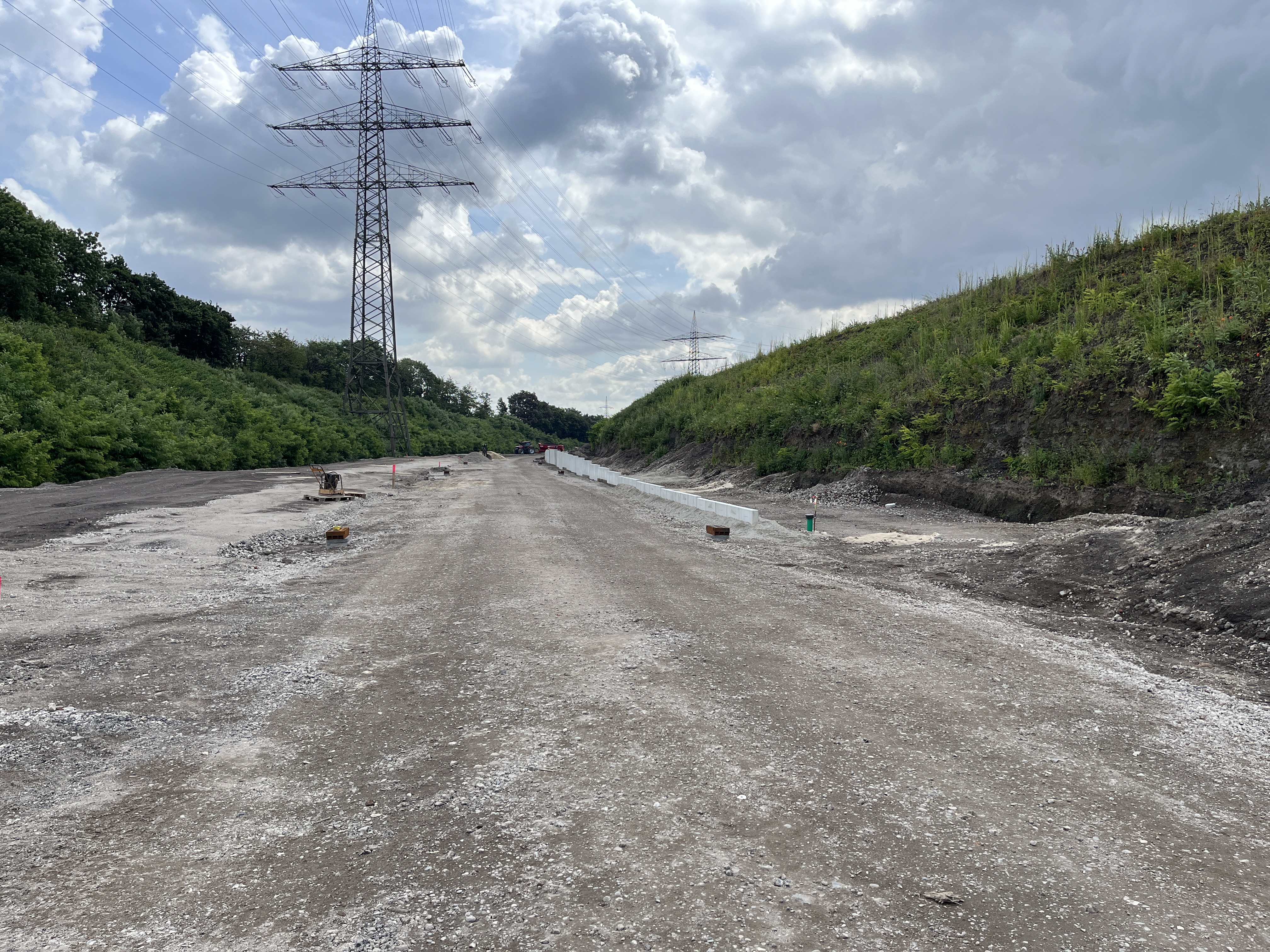

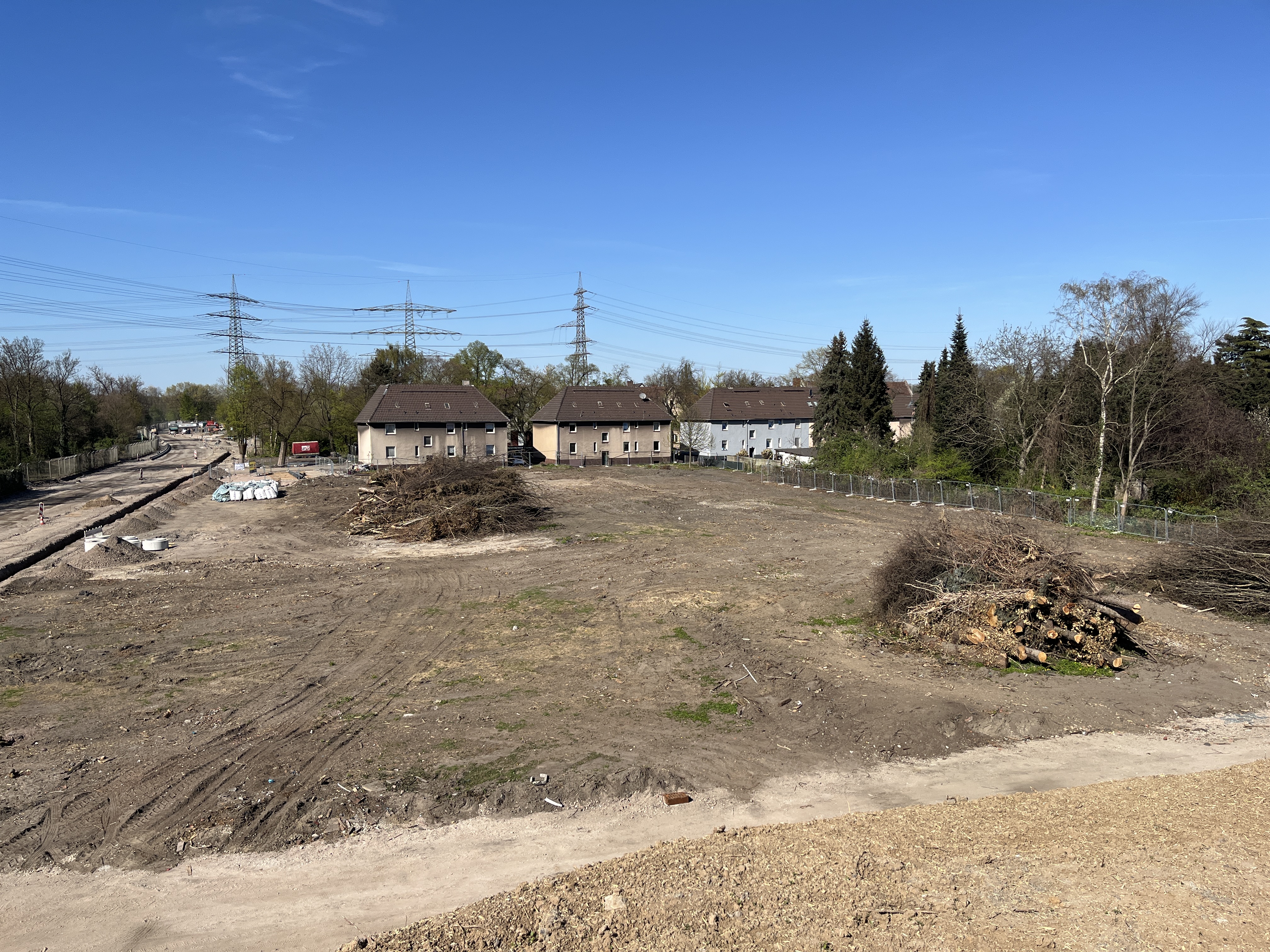

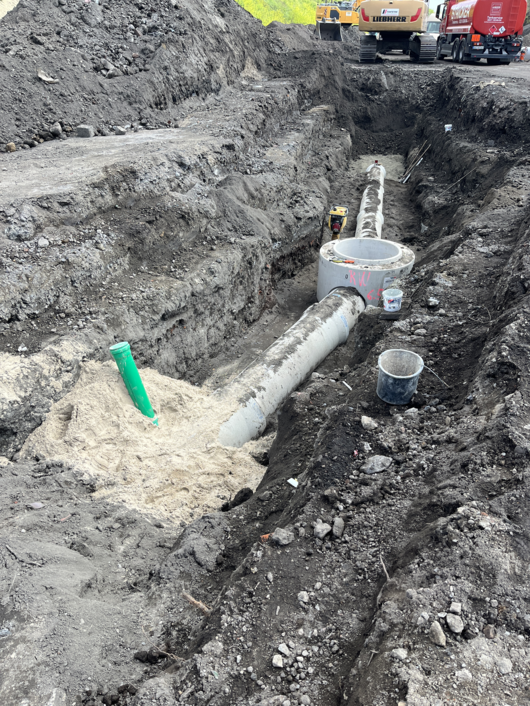

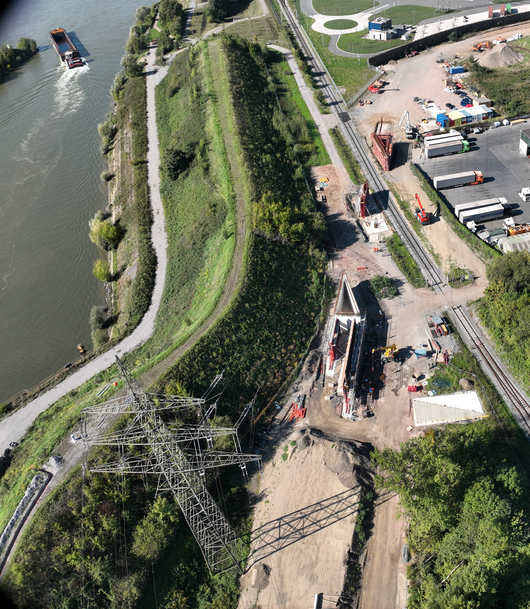

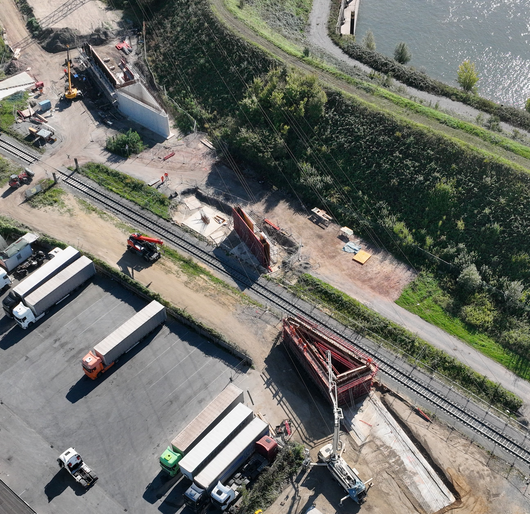

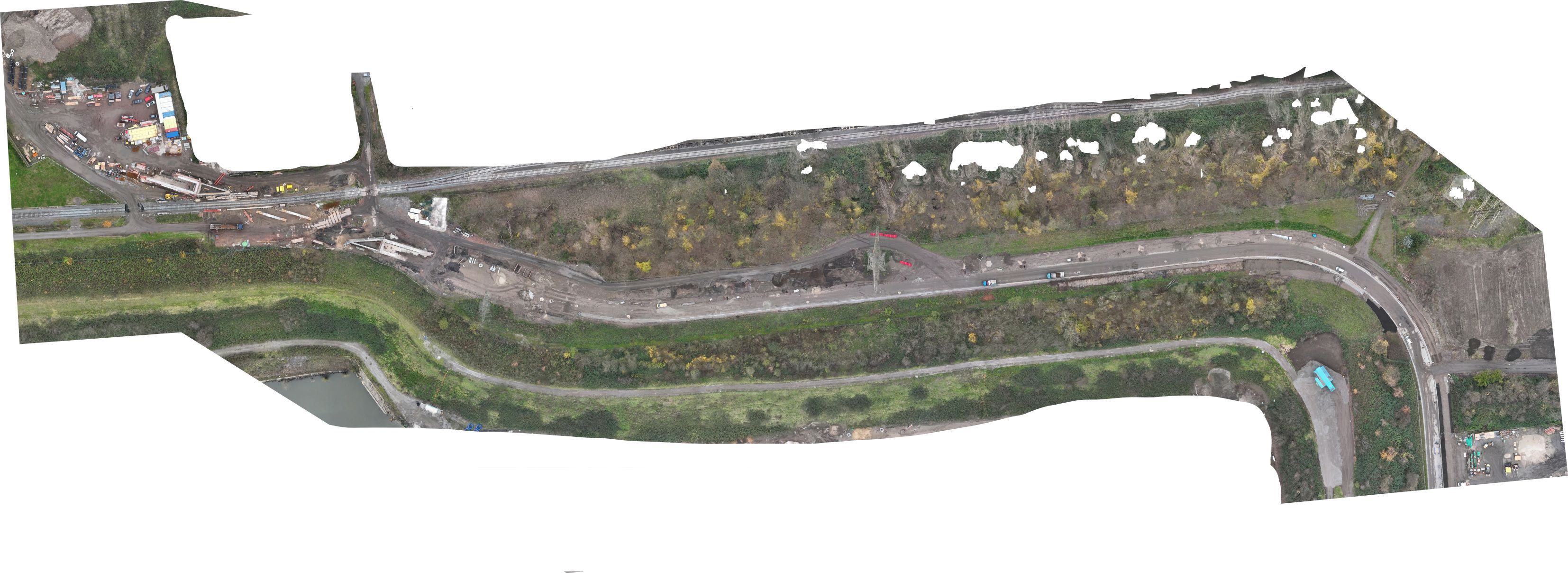

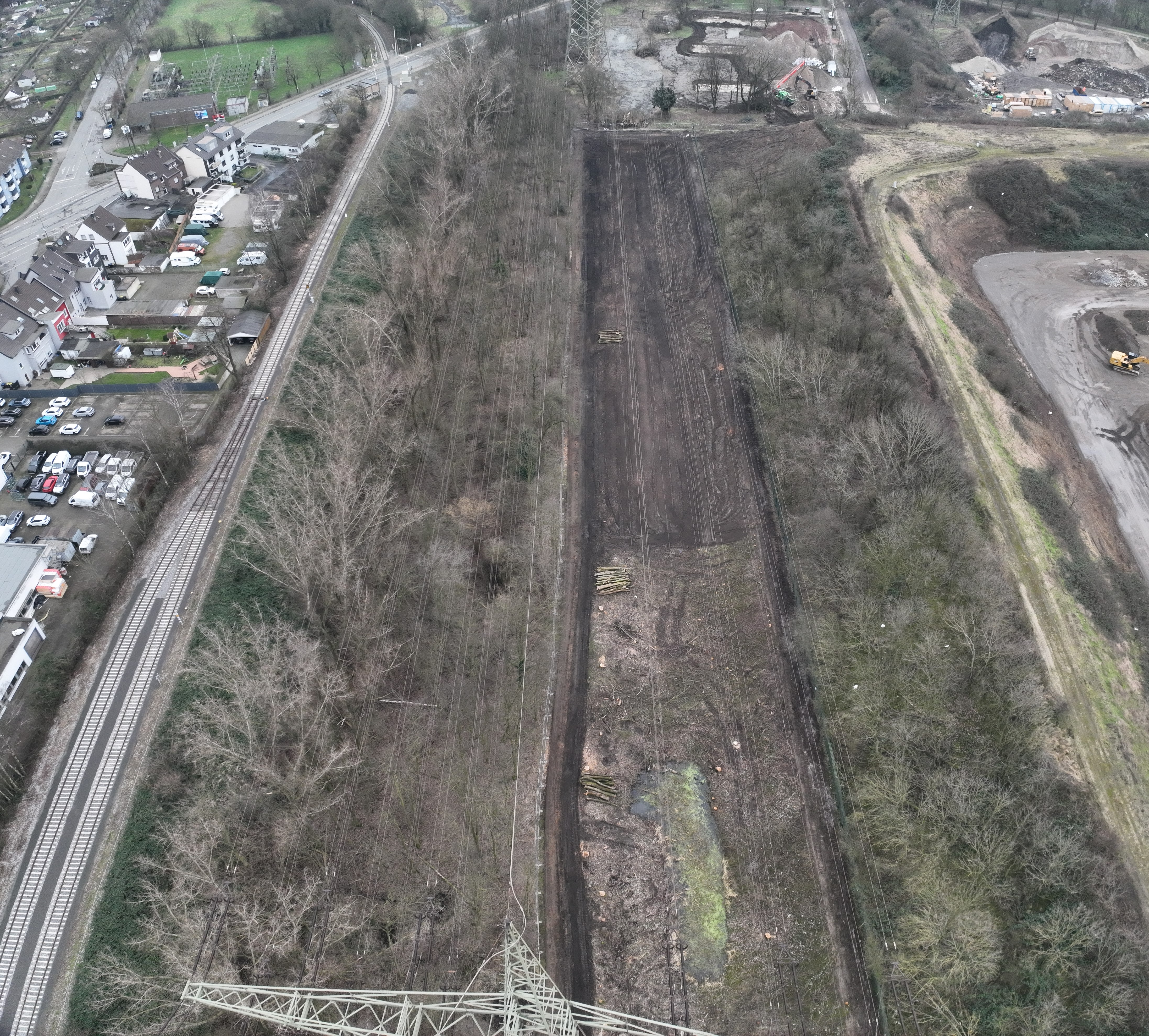

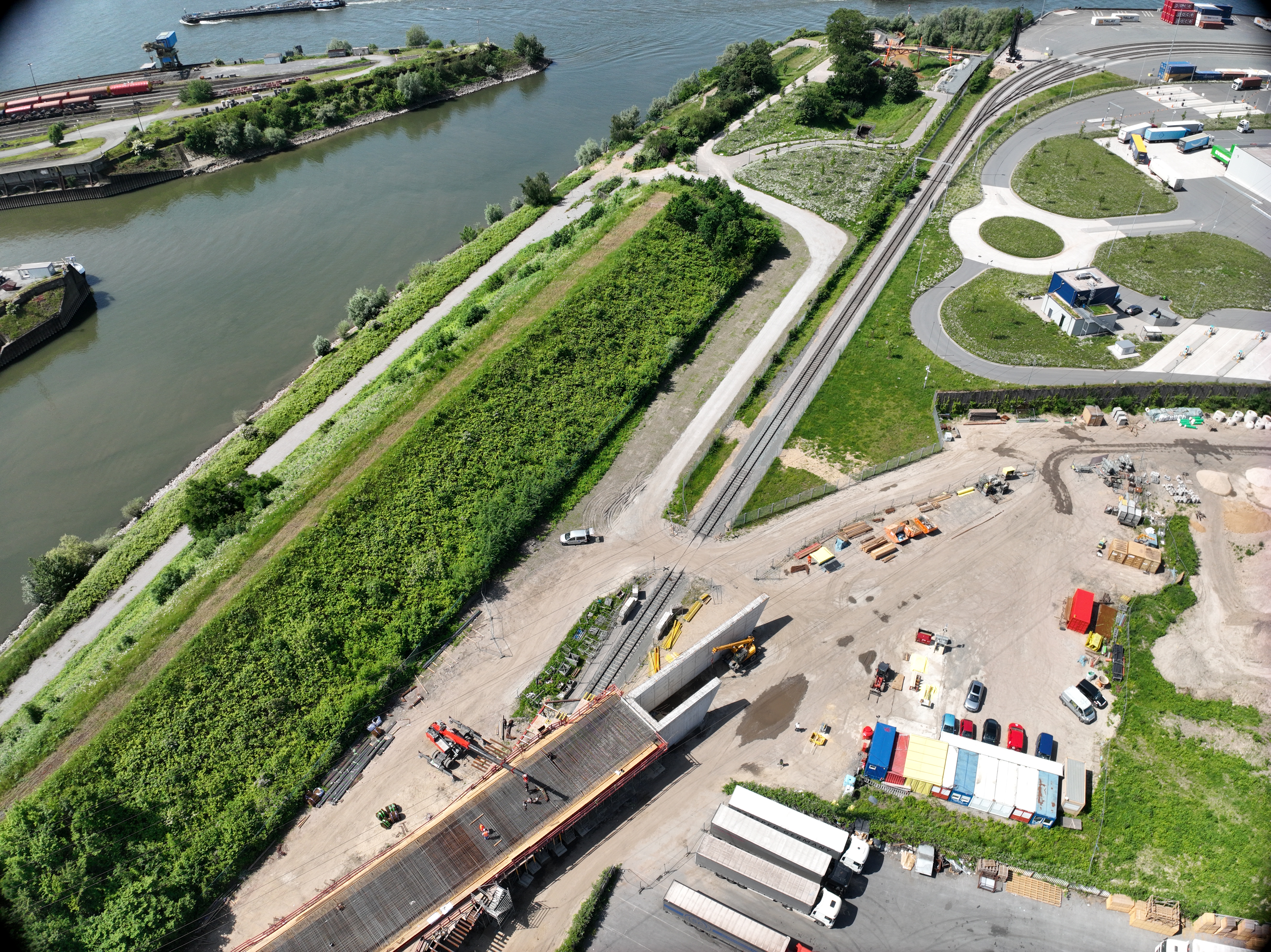

Blick in den gerodeten Hafenwall Richtung Westen. Am Ende wird die Brücke errichtet, die sowohl das duisport Gleis als auch die Emscherleitungen überspannt. Die Brücke gehört offiziell zum 3. Bauabschnitt und wird zur Zeit vorbereitet. Dazu gehören umfangreichen Bodenuntersuchungen, Kampfmittelsondierungen, Einrichtung der Baustelle. Ab März kommen die Bohrgeräte für die Bohrpfähle.
16. Mai 2024
Es kann losgehen: Zusammen mit Oberbürgermeister Sören Link wurde heute der Weg frei gemacht für die Fertigstellung der insgesamt fast fünf Kilometer langen „Querspange Hamborn / Walsum“. Vertreter der Stadt Duisburg und der Duisburger Politik sowie Lars Nennhaus und Matthias Palapys, beide Geschäftsführer der Duisburger Infrastrukturgesellschaft (dig), waren ebenfalls beim ersten Spatenstich mit dabei und freuten sich, dass mit dem Bau der Umgehungsstraße eines der bedeutendsten Infrastrukturprojekte der Stadt jetzt umgesetzt wird.
mehr dazu21. Juli 2023
Wie geplant, werden am 28. Juli mit der Prinz-Eugen-Straße und der Warbruckstraße in Marxloh die beiden letzten Nebenstraßen der Fritz-Schupp-Straße, dem
1. Bauabschnitt der neuen Querspange Hamborn / Walsum, für den öffentlichen Verkehr freigegeben. Die letzten Absperrungen werden im Laufe dieses Tages beseitigt.
5. Juni 2023
Mit einem kräftigen Scherenschnitt hat Oberbürgermeister Sören Link gemeinsam mit Vertretern der Stadt Duisburg und der Duisburger Politik sowie Lars Nennhaus und Matthias Palapys, Geschäftsführer der Duisburger Infrastrukturgesellschaft (dig), heute den 1. Bauabschnitt der Querspange Hamborn / Walsum für den öffentlichen Verkehr freigegeben. Die Straße wird nach einem bedeutenden Architekten von Bergwerksanlagen benannt und heißt künftig Fritz-Schupp-Straße.
mehr dazu16. Mai 2023
Neuigkeiten von der A 59: Die Anschlussstelle Duisburg-Fahrn wird am morgigen Mittwoch, 17. Mai, teilweise für den Autoverkehr freigegeben. So können Autofahrer, die Richtung Süden unterwegs sind, wieder an der Anschlussstelle Fahrn auf die Warbruckstraße Richtung Hamborn abfahren. Die Auffahrt Richtung Norden kann – aus Hamborn kommend – ebenfalls genutzt werden. Die übrigen Auf- und Abfahrten bleiben bis zum 6. Juni gesperrt, da in Richtung Marxloh noch Markierungsarbeiten auszuführen sind.
mehr dazu2. November 2022
Im Zuge der Gesamtbaumaßnahme „Umgehungsspange Walsum“ wird zur Neugestaltung des Kreuzungsbereichs Prinz-Eugen-Straße / Warbruckstraße / Feldstraße eine Sperrung für den Pkw- sowie Lkw-Verkehr erforderlich.
mehr dazu7. September 2020
Die Duisburger Infrastrukturgesellschaft mbH (DIG) gab im Beisein der beiden Beiratsvorsitzenden Bruno Sagurna und Rainer Enzweiler im Rahmen eines ersten Spatenstichs das Startsignal für das Straßenbauprojekt „Querspange Walsum“.
mehr dazu
